В чем преимущество сметы из Приложения 101?
Вспомните, как выглядят сметы большинства прорабов, мастеров и даже руководителей компаний:
1 вариант — за м²
То есть вы просто называете заказчику сумму за метр. При этом, вы оба осознаете, что будут доплаты, споры о них и долгие согласования.
2 вариант — большая Excel-таблица
Она выглядит очень представительно, однако абсолютно не понятно для заказчика. Ему всё ещё не ясно, за какой их этих пунктов он переводит деньги из раза в раз.
Смета из Приложения 101 — это новый уровень прозрачности и удобства.
Вам не нужно постоянно обращаться к огромной таблице или объяснять, за что в этот раз нужен перевод средств от заказчика! Понятный PDF-документ или push-уведомление из приложения напомнит ему о том, что пора перевести деньги за малярные работы или закупку материалов!

Как составить смету на работы за 10 минут?
Время подготовки зависит от готовности прайса, количества позиций и проверки исходных данных; десять минут не являются гарантированным сроком. Актуальные названия сверены 21 октября 2026 года: событие — «Смета», документ — сводный сметный расчёт. Различие подписи в текущей веб-версии и справке пояснено в шаге 17.

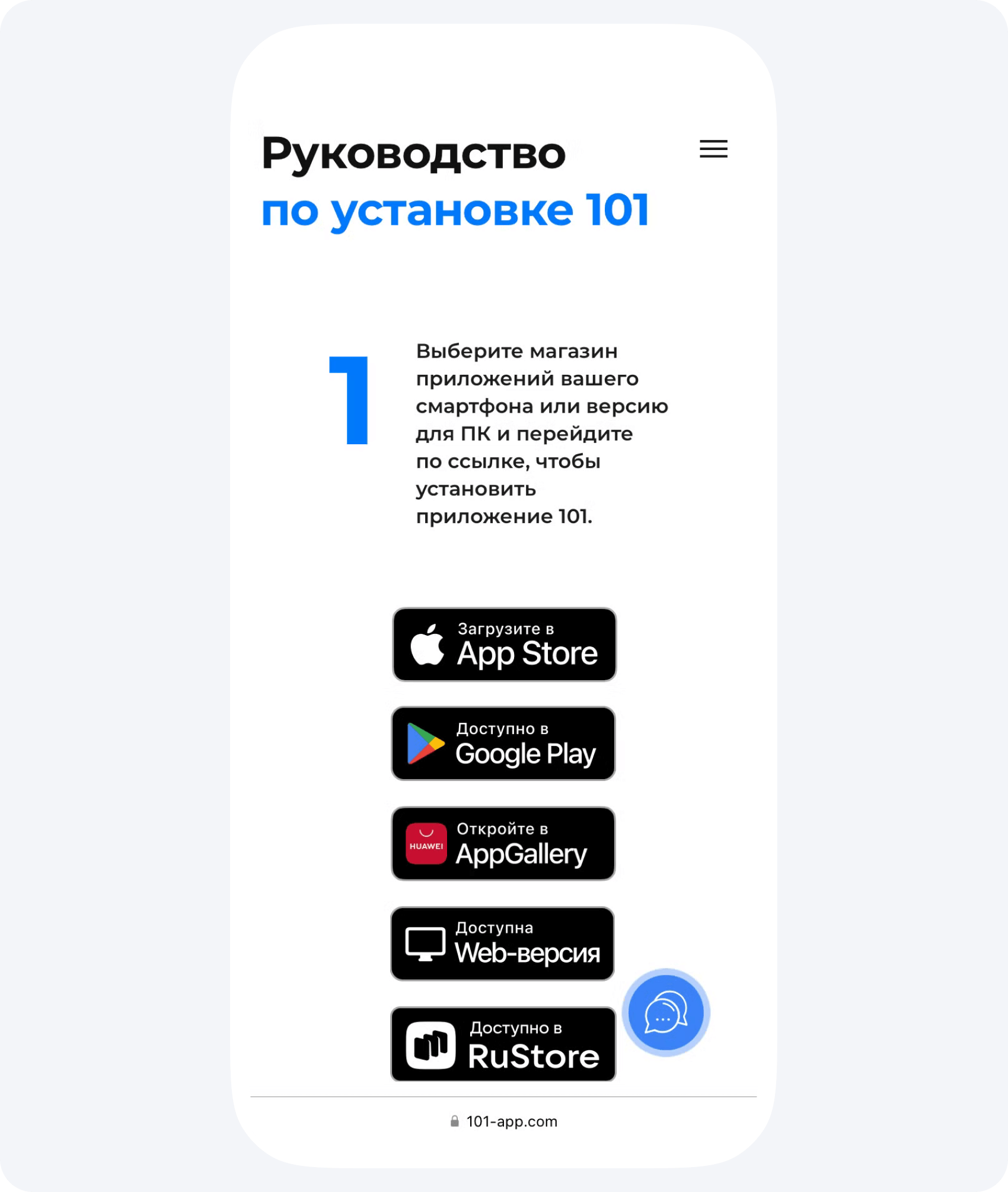

1. Скачайте Приложение 101 по ссылке
2. Зарегистрируйтесь в приложении (инструкция)

3. Перейдите в раздел Прайс-лист

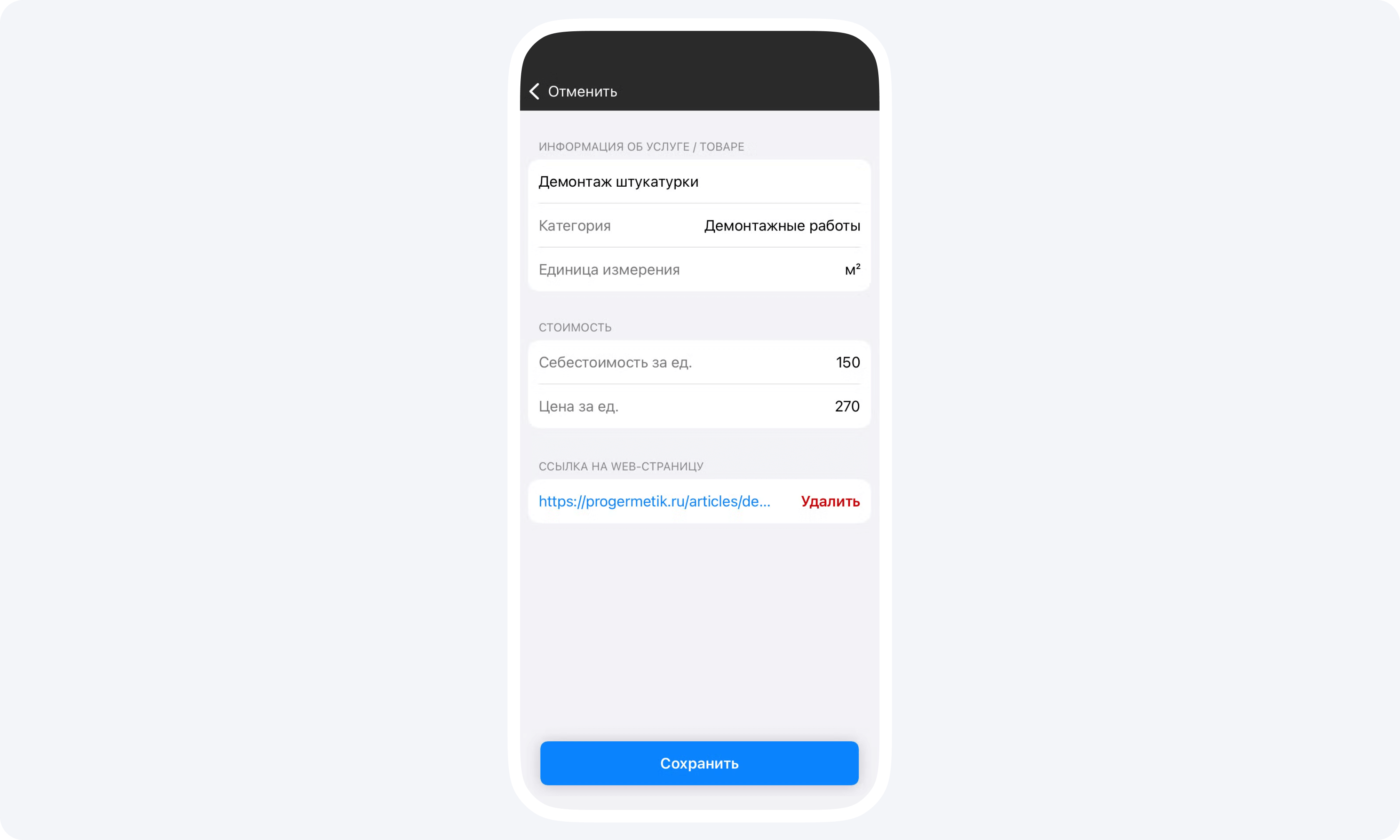

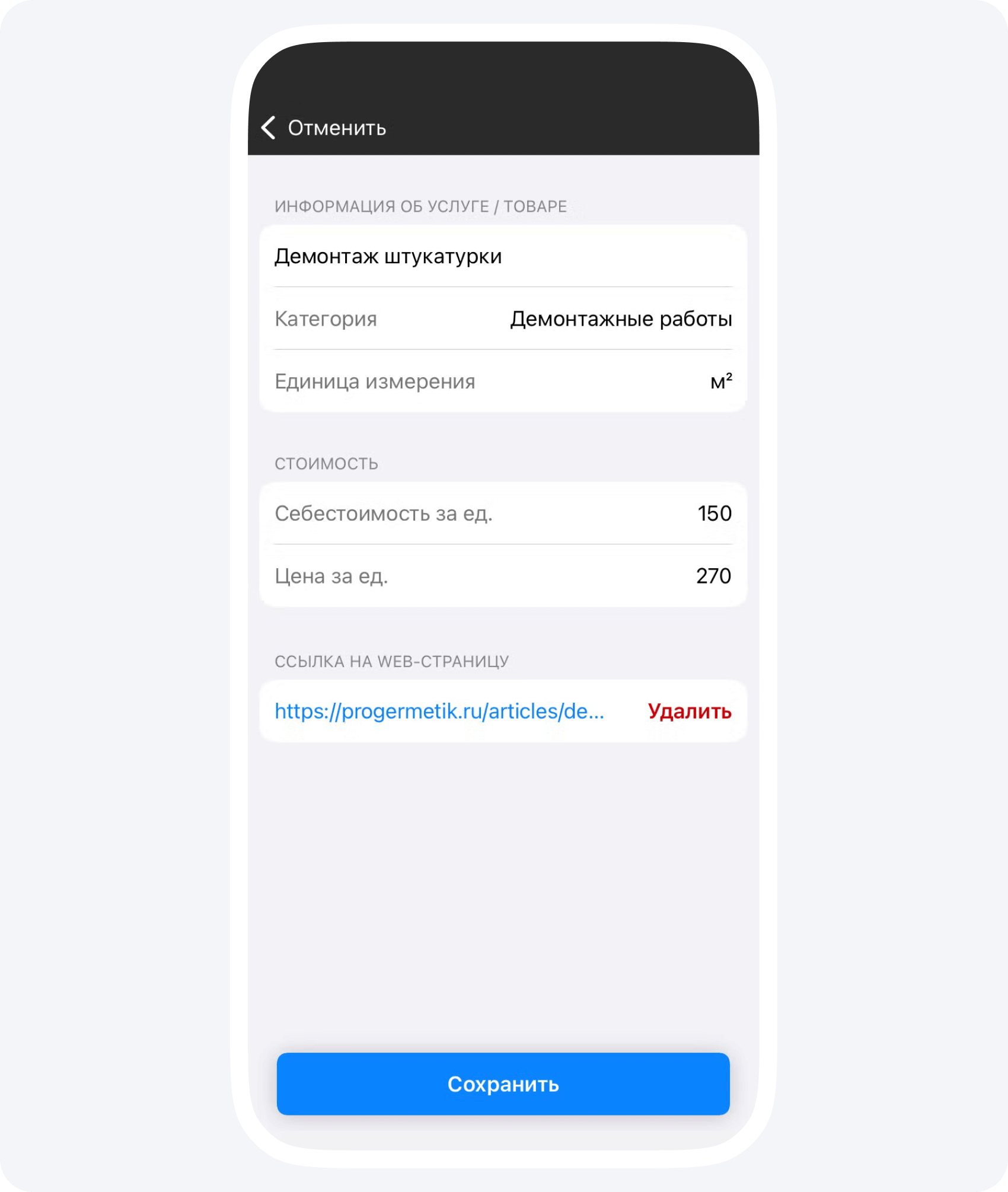

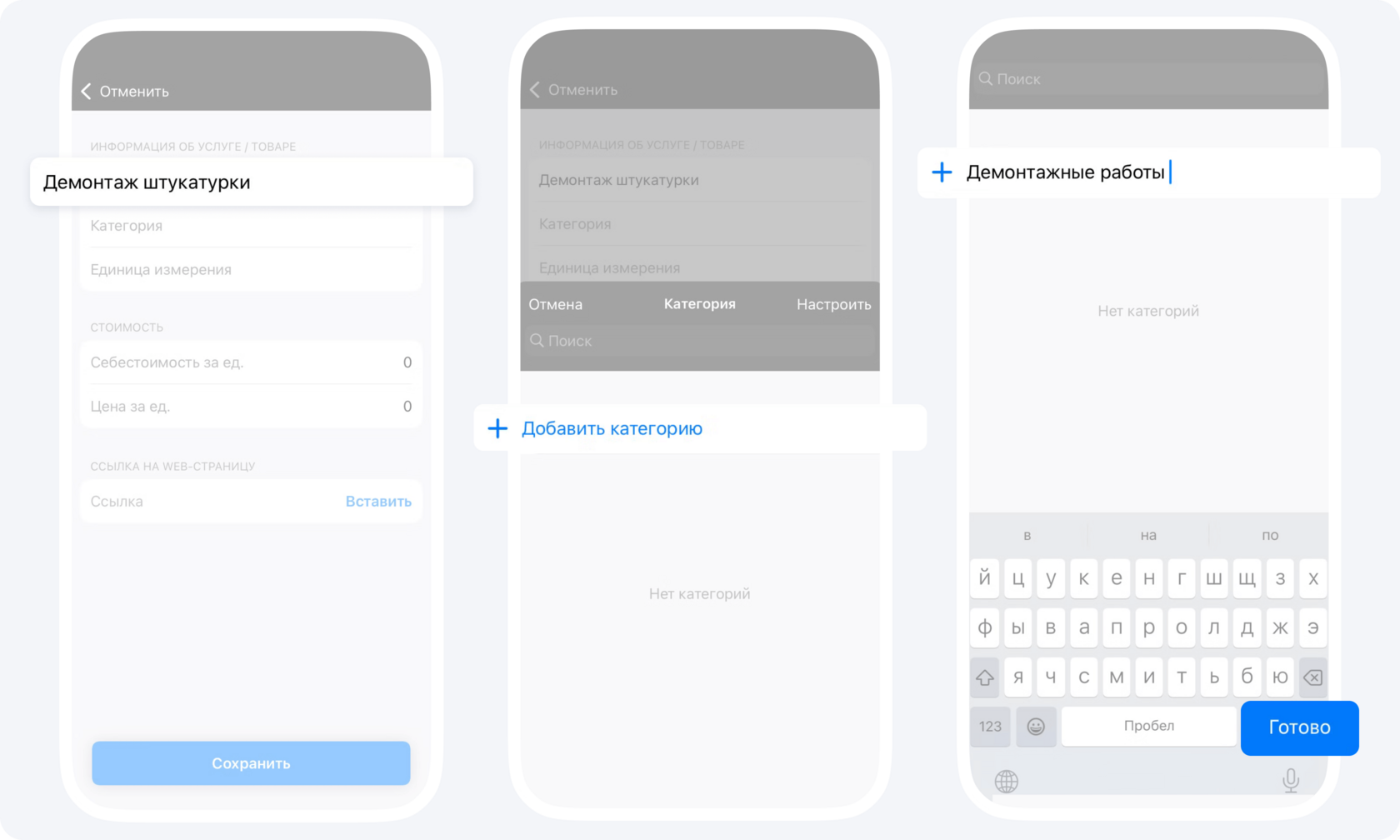

4. Заполните карточку услуги
- укажите название работ;

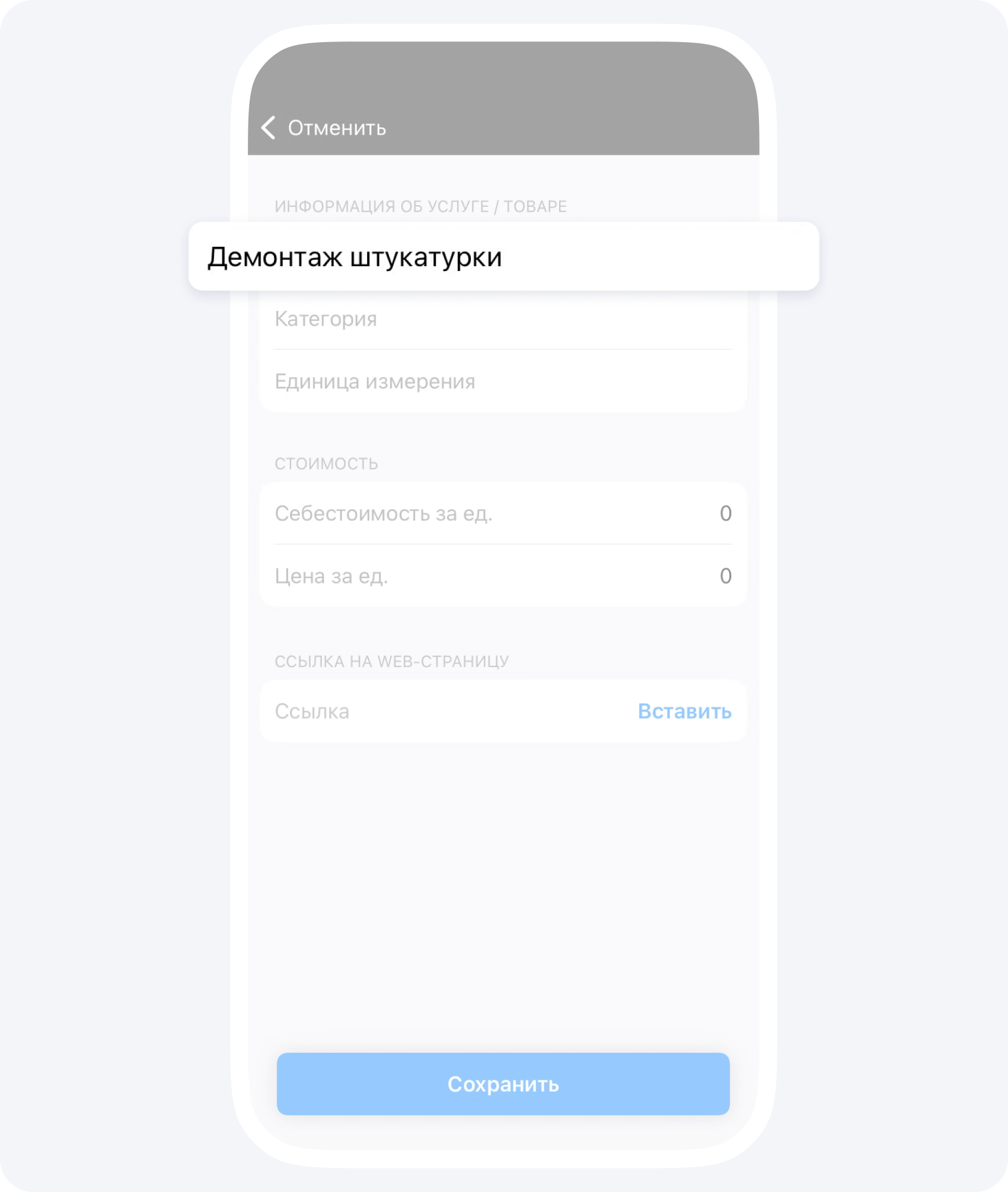

- укажите категорию (если нужной категории нет, создайте ее), единицы измерения, себестоимость за единицу и цену;
- добавьте ссылку на технологическую карту по данному виду работ
5. Проверьте информацию и нажмите кнопку Сохранить

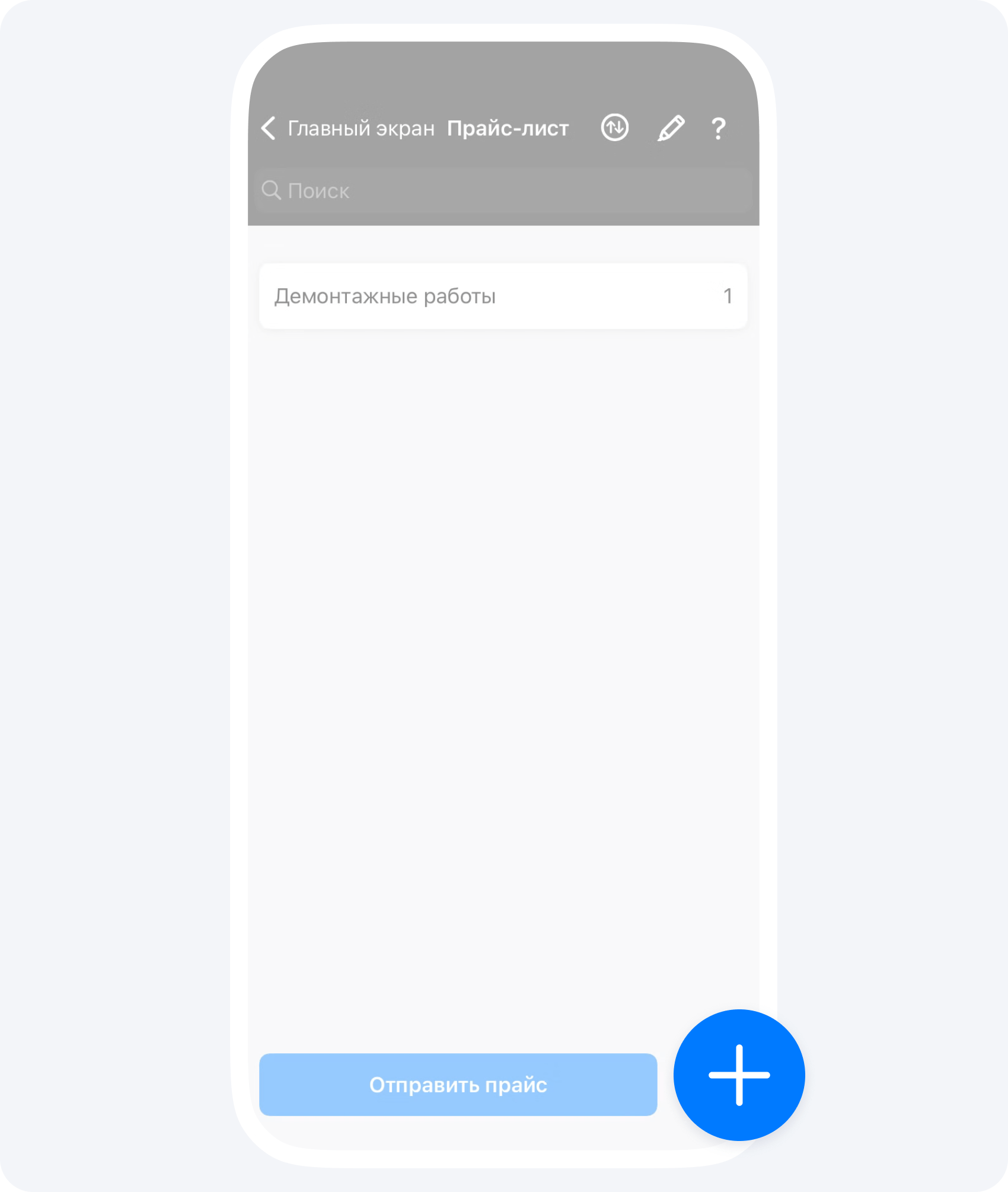

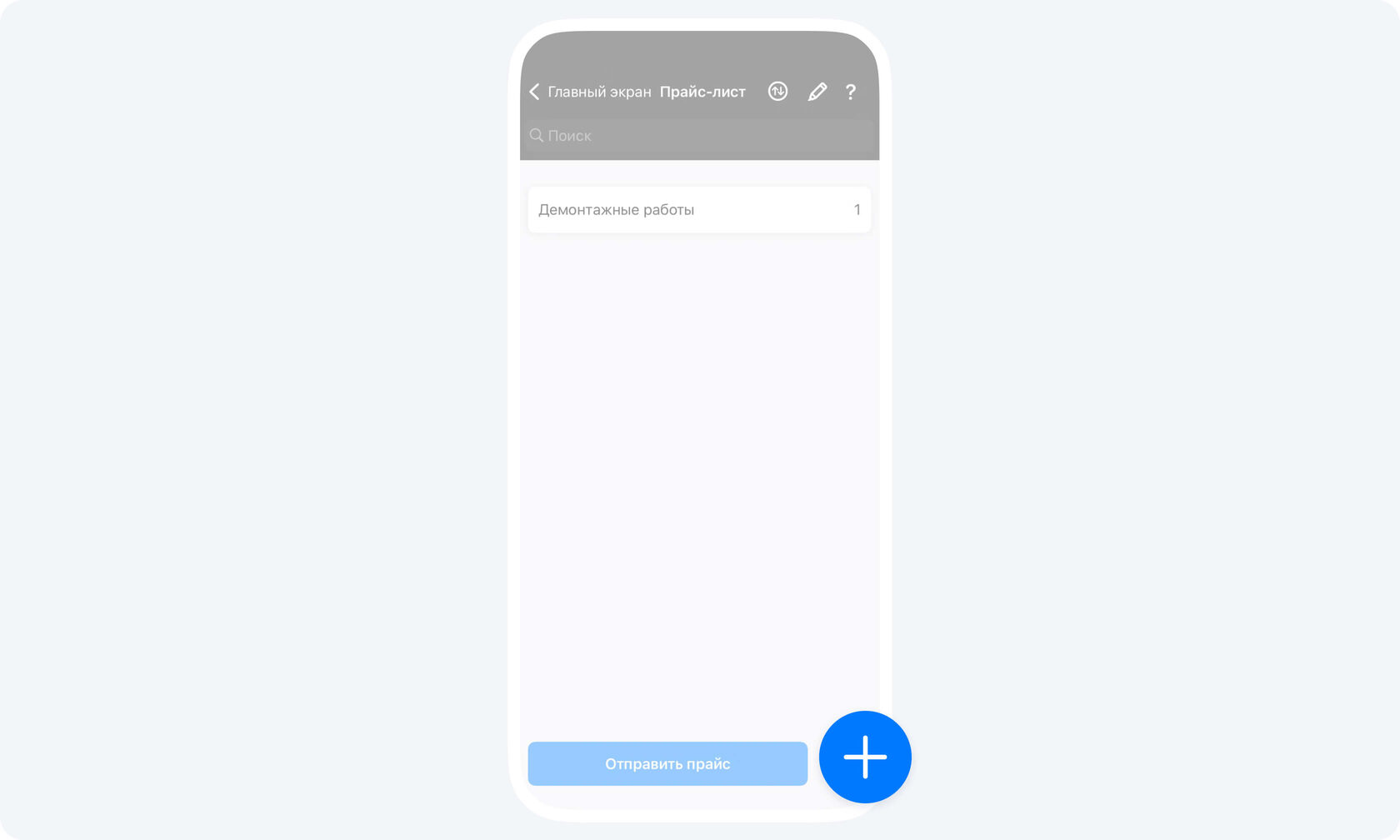

6. Сформируйте полный прайс-лист
Следующим шагом станет добавление в прайс-лист всех остальных позиций по тому же принципу, подробнее в инструкции.

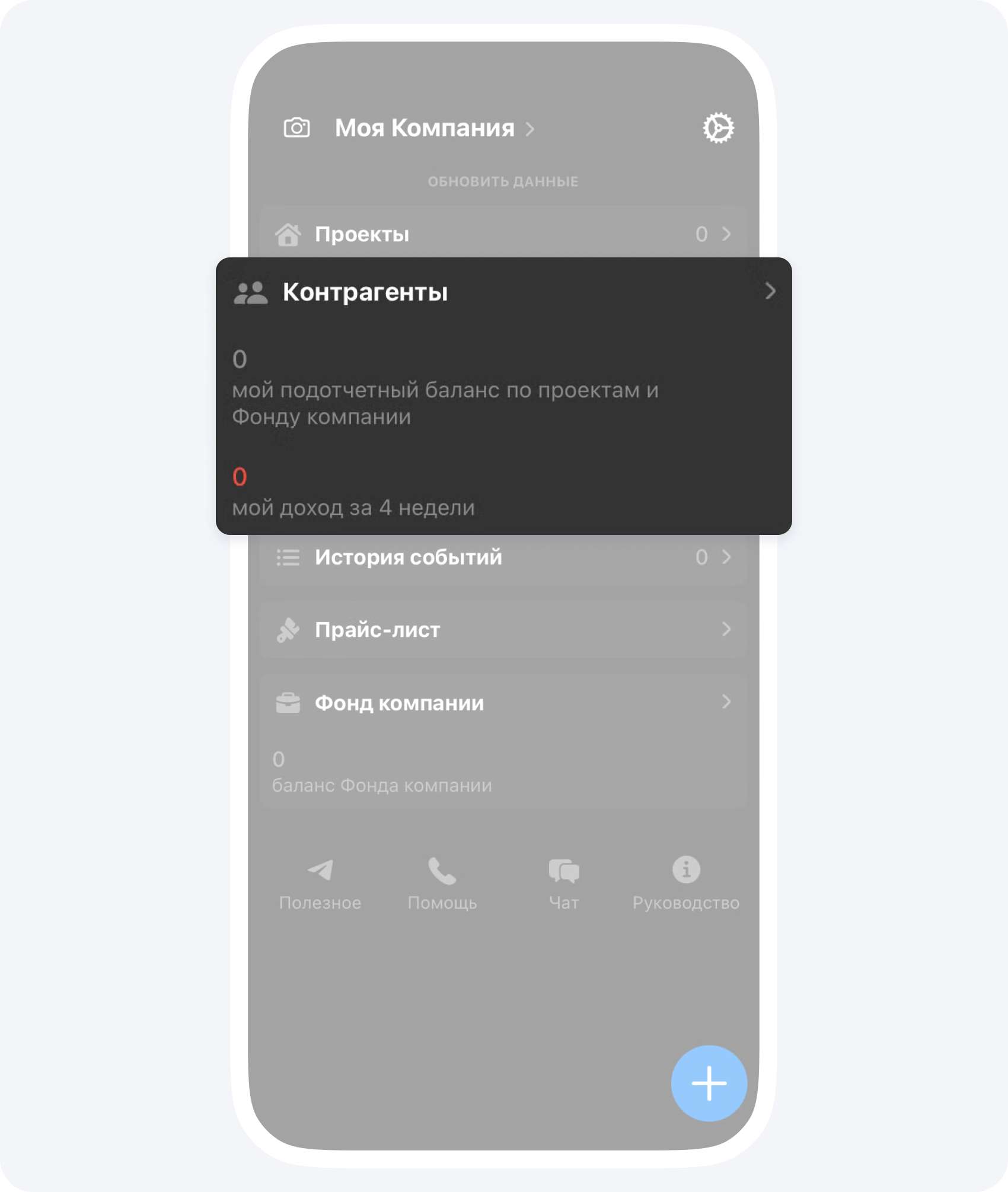

7. Добавьте заказчика

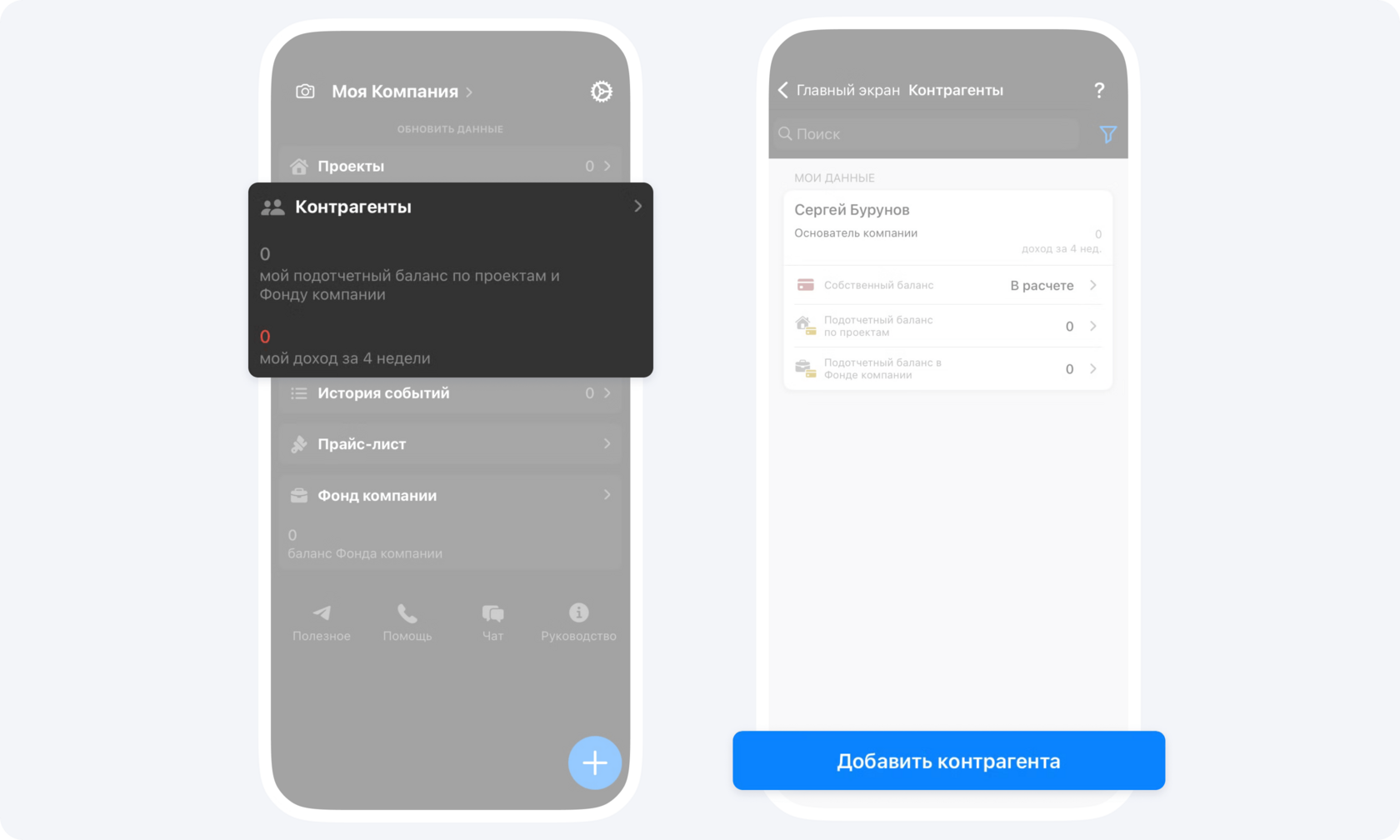

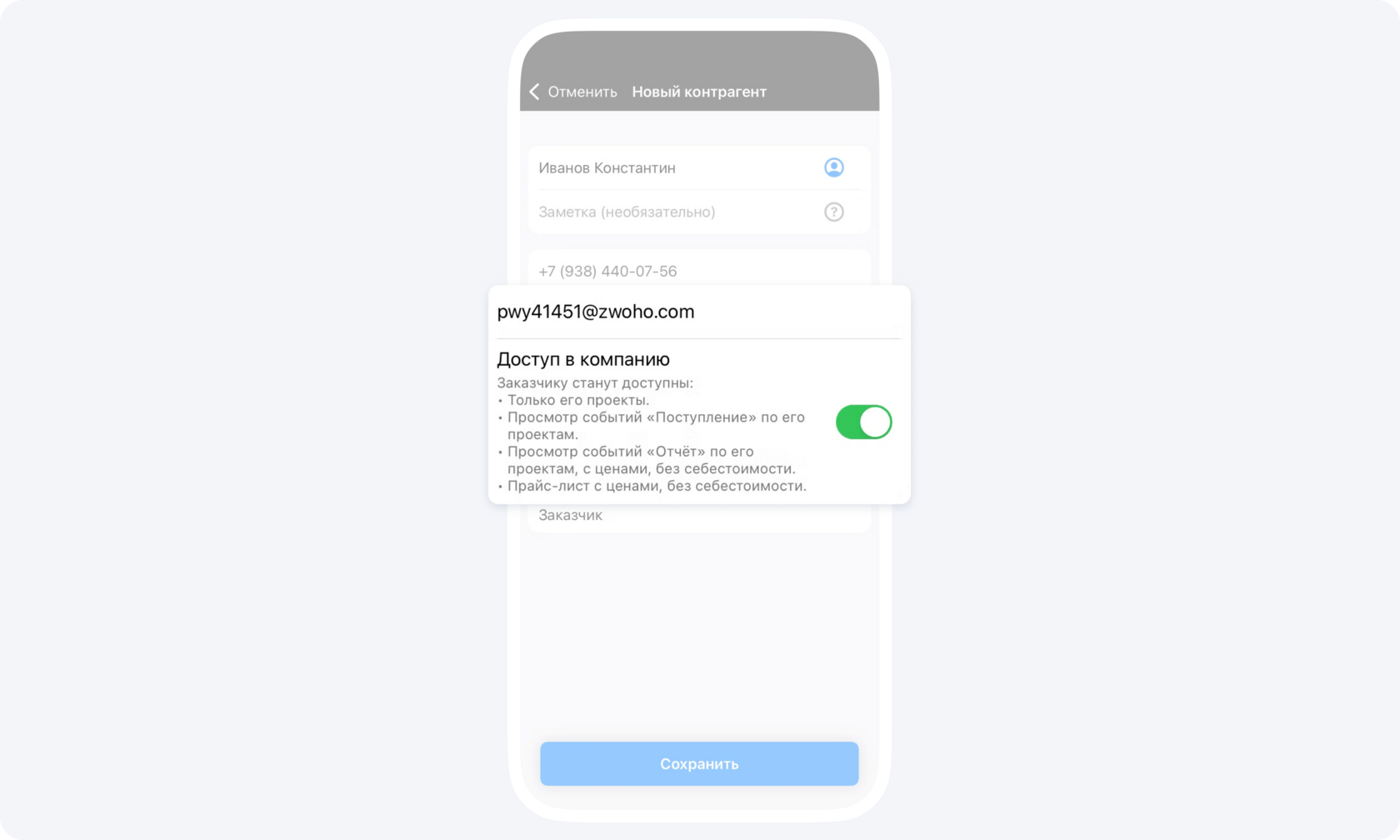

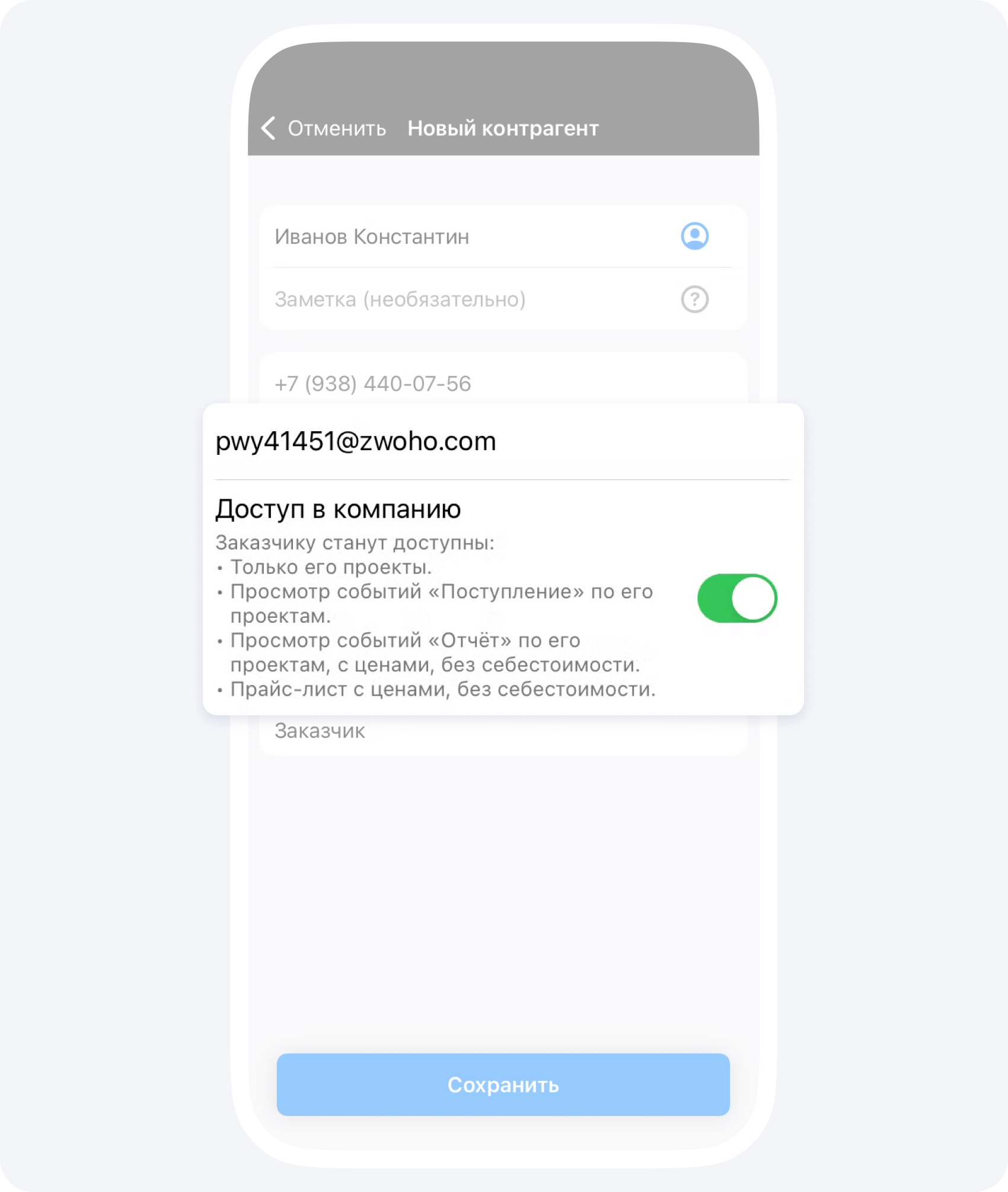

Зайдите в раздел «Контрагенты» и Добавьте нового контрагента.
Заполните карточку контрагента:
- укажите фамилию и имя заказчика;
- категория — Заказчик.
Чтобы заказчик получил доступ к вашей компании, укажите его email и включите бегунок Доступ в компанию.

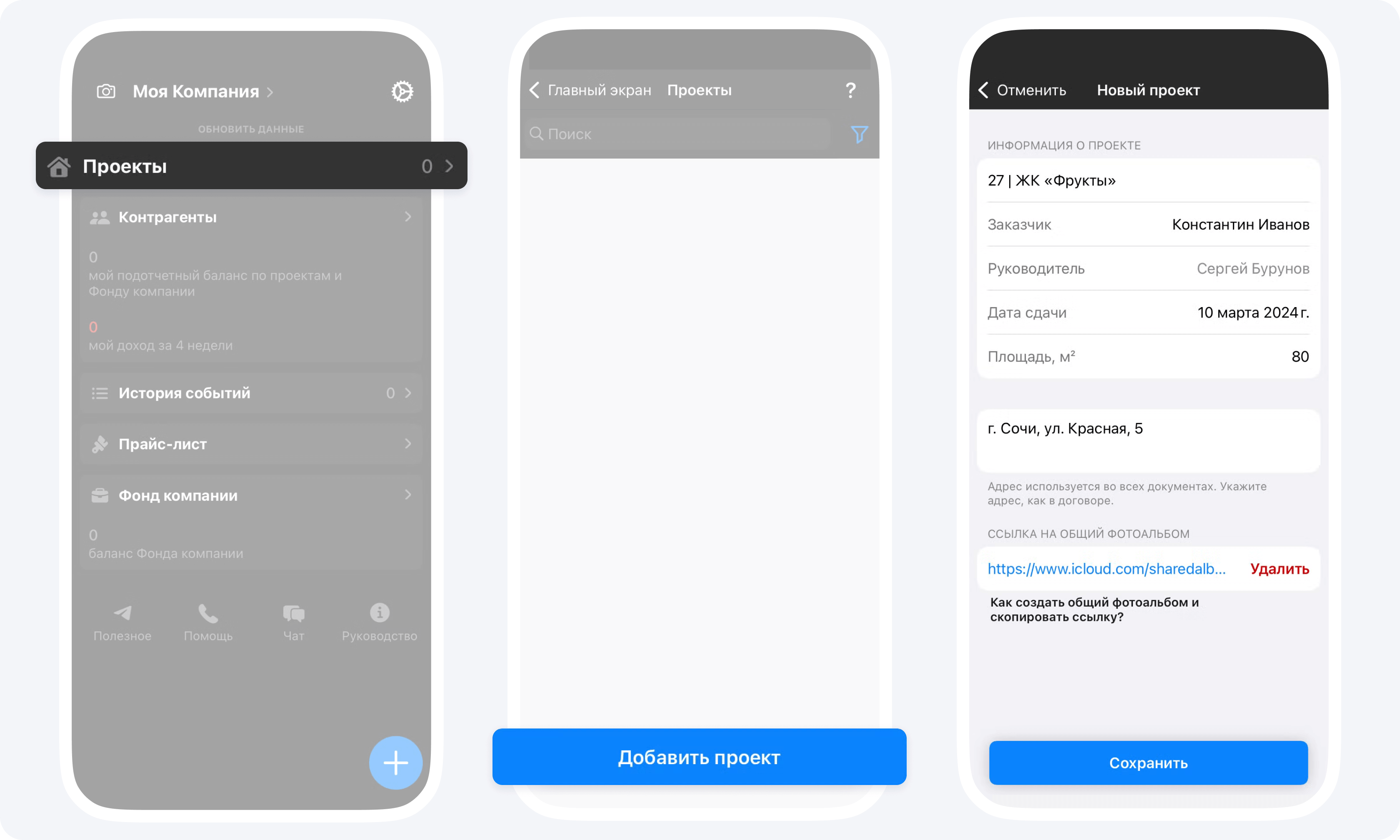

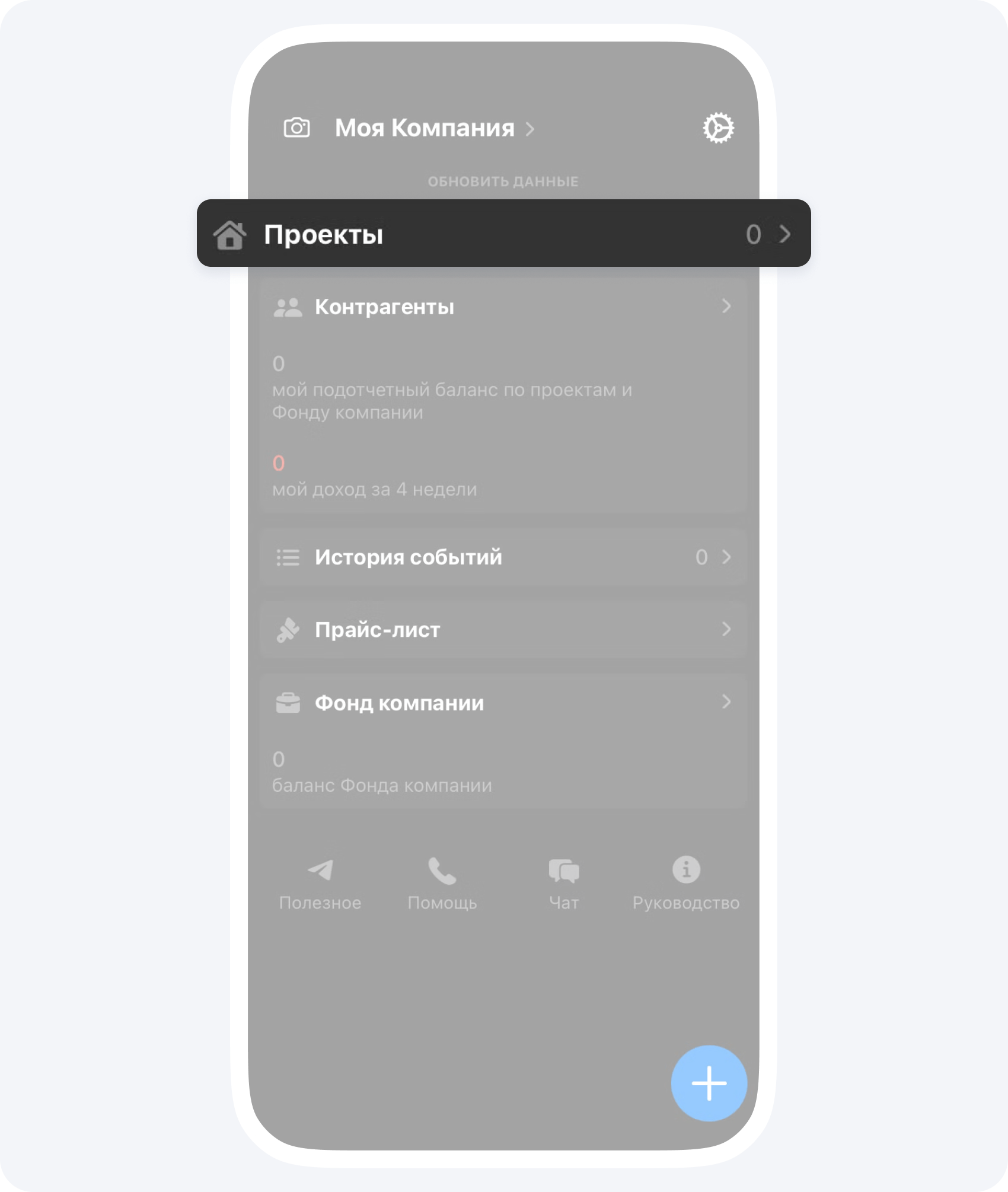

8. Добавьте проект

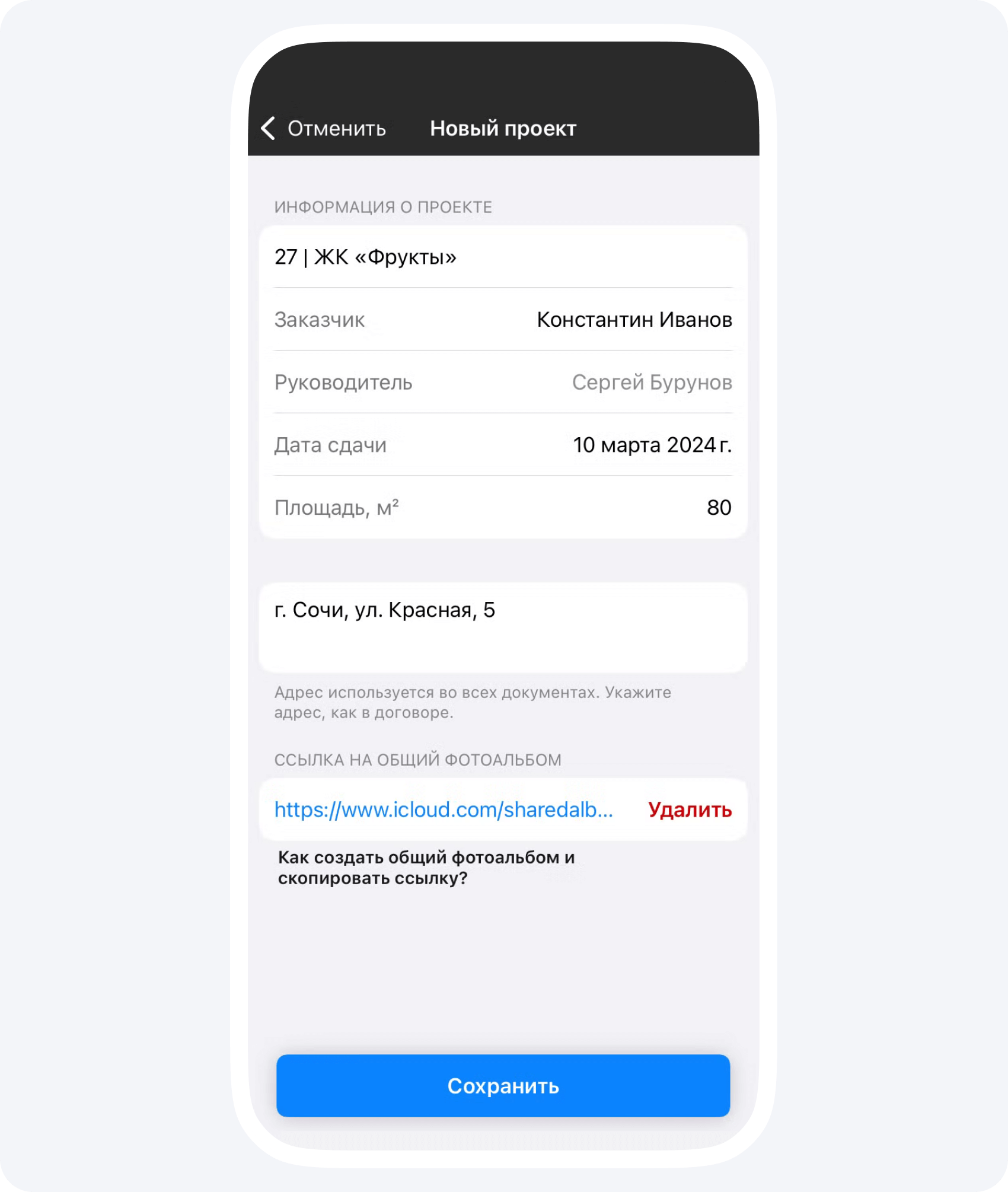

Заполните карточку проекта — укажите название, выберите заказчика, дату сдачи, адрес и площадь проекта.

9. Создайте событие «Смета»

10. Заполните карточку события
- укажите заказчика и проект;
- выберите статьи расходов.

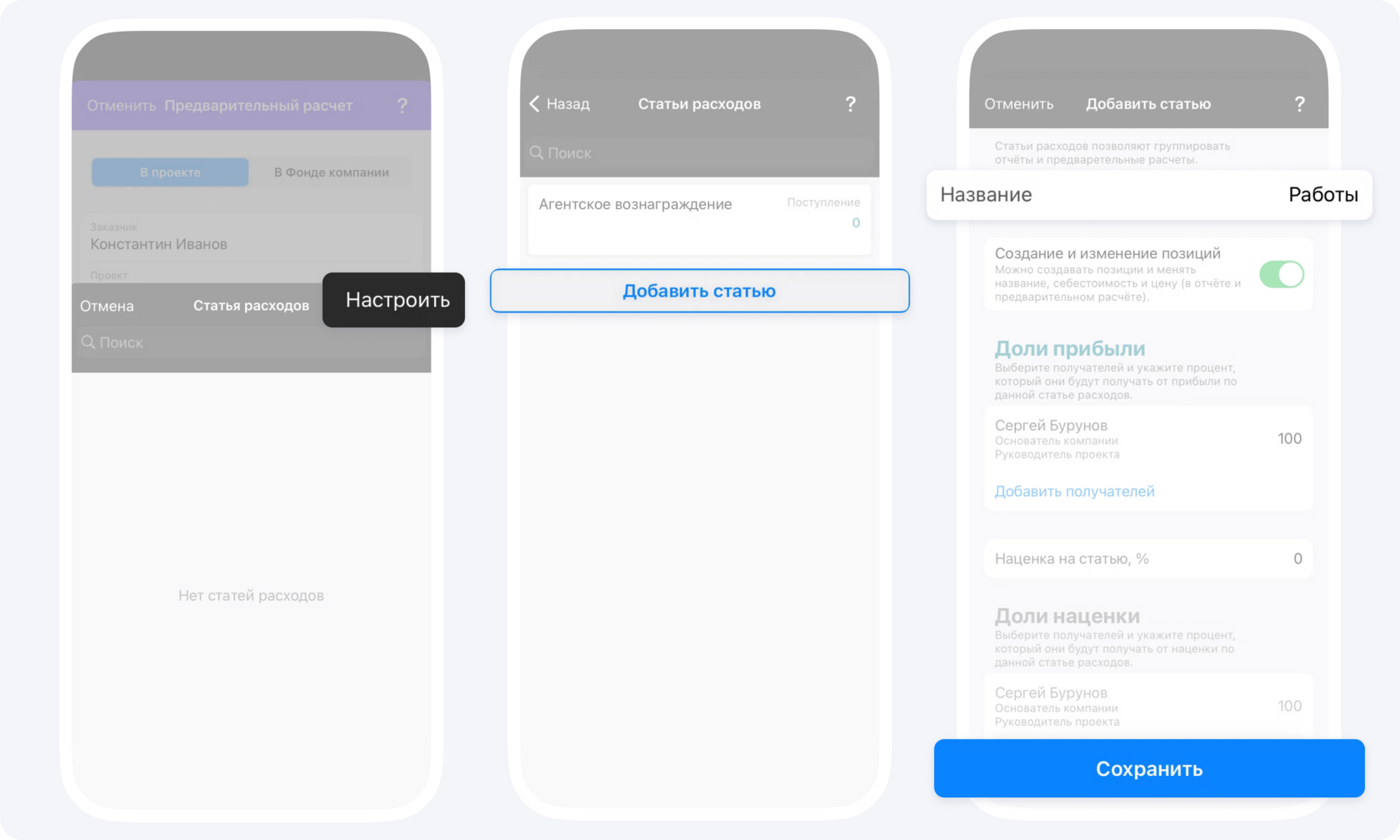

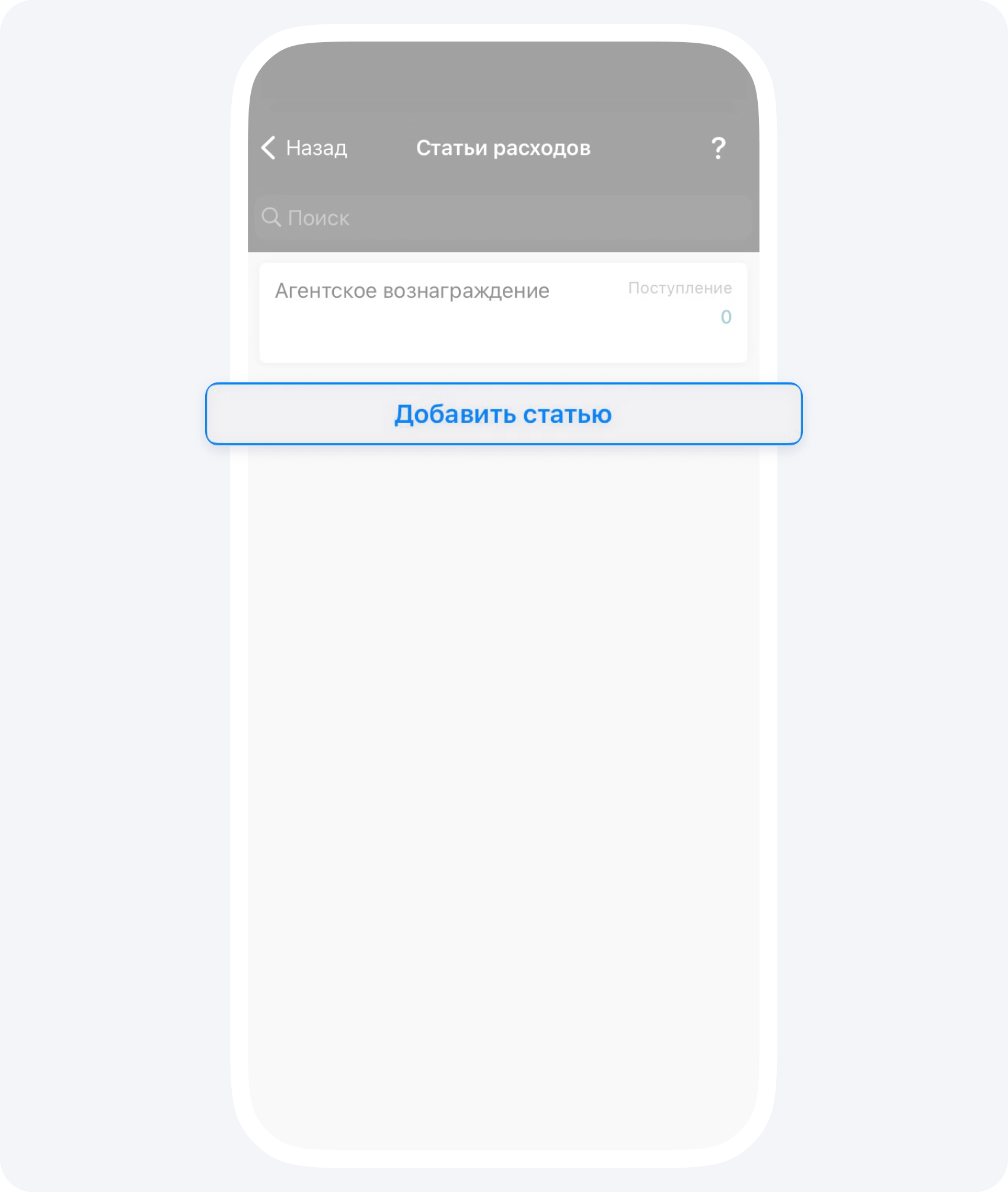

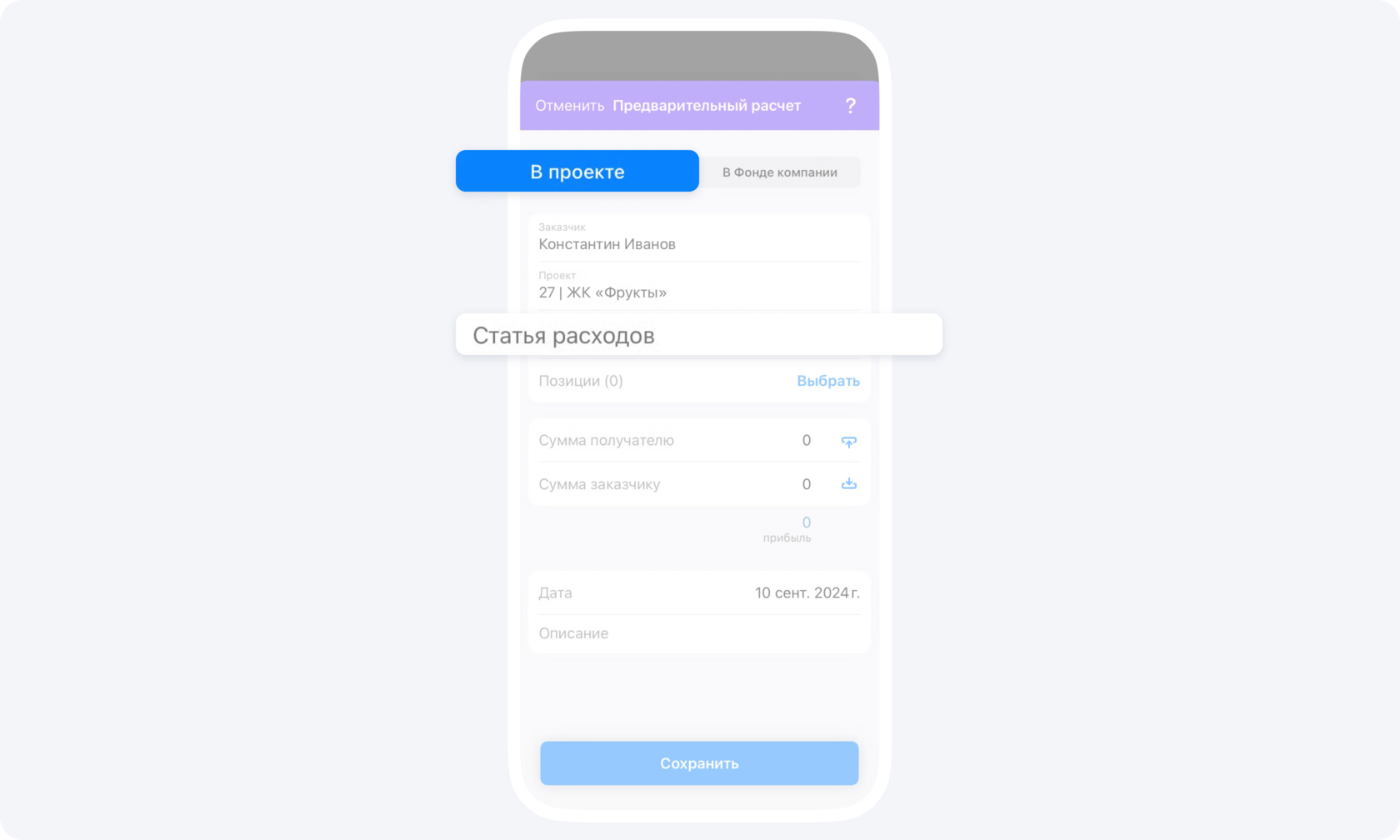

11. Настройте статьи расходов

- добавьте статью (например «Работы»);
- не забудьте сохранить.

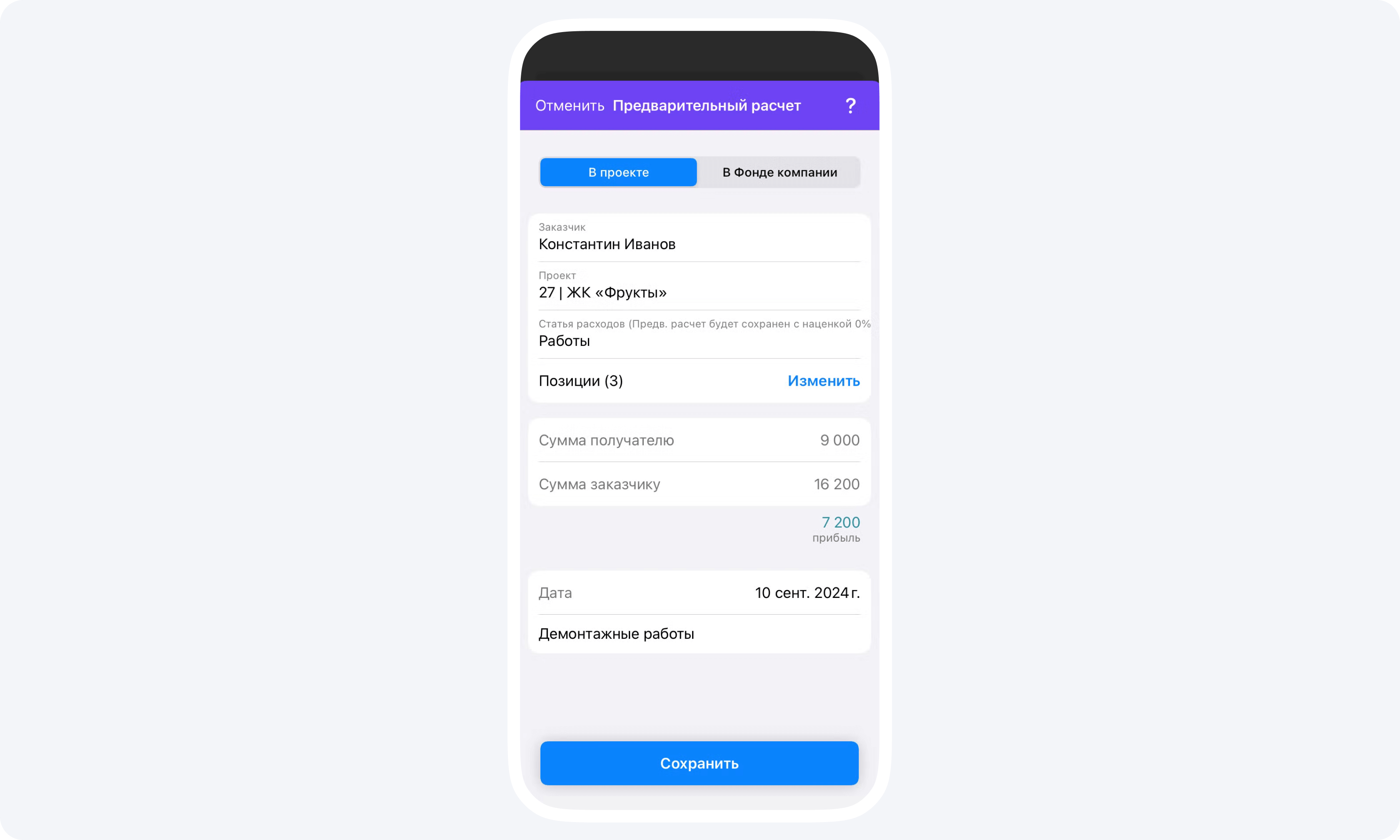

12. В поле «Позиции» нажмите Выбрать

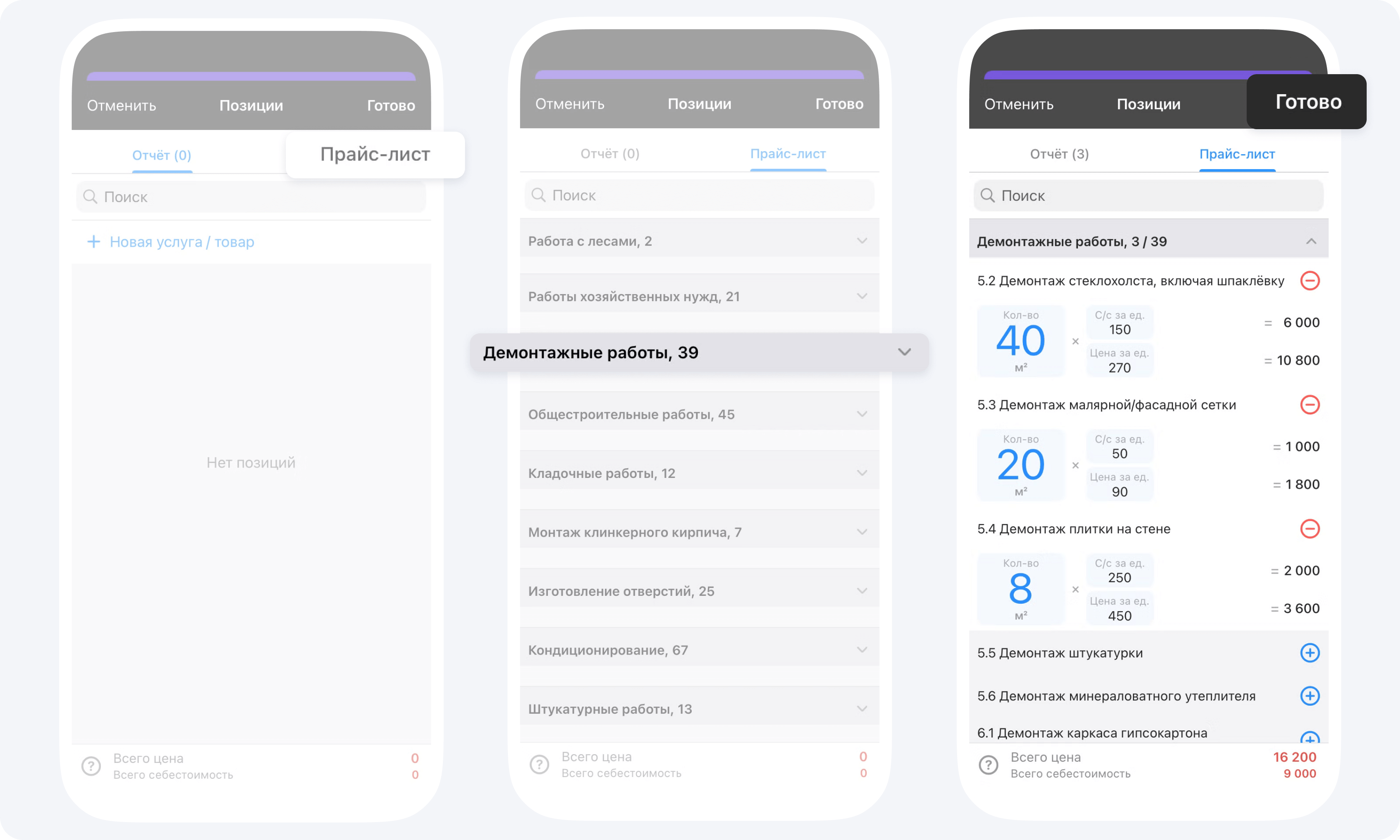

13. Переключитесь на вкладку Прайс-лист

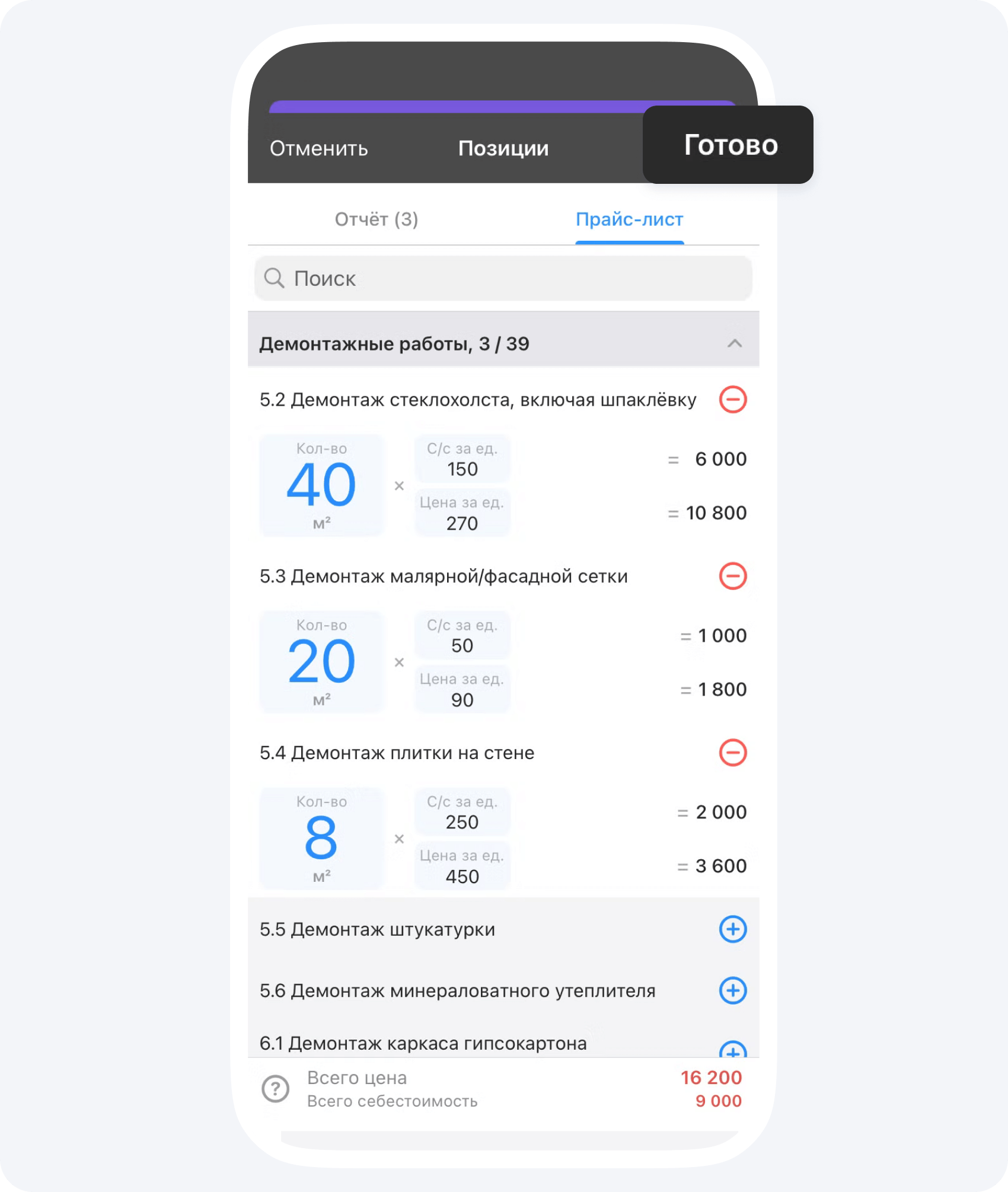

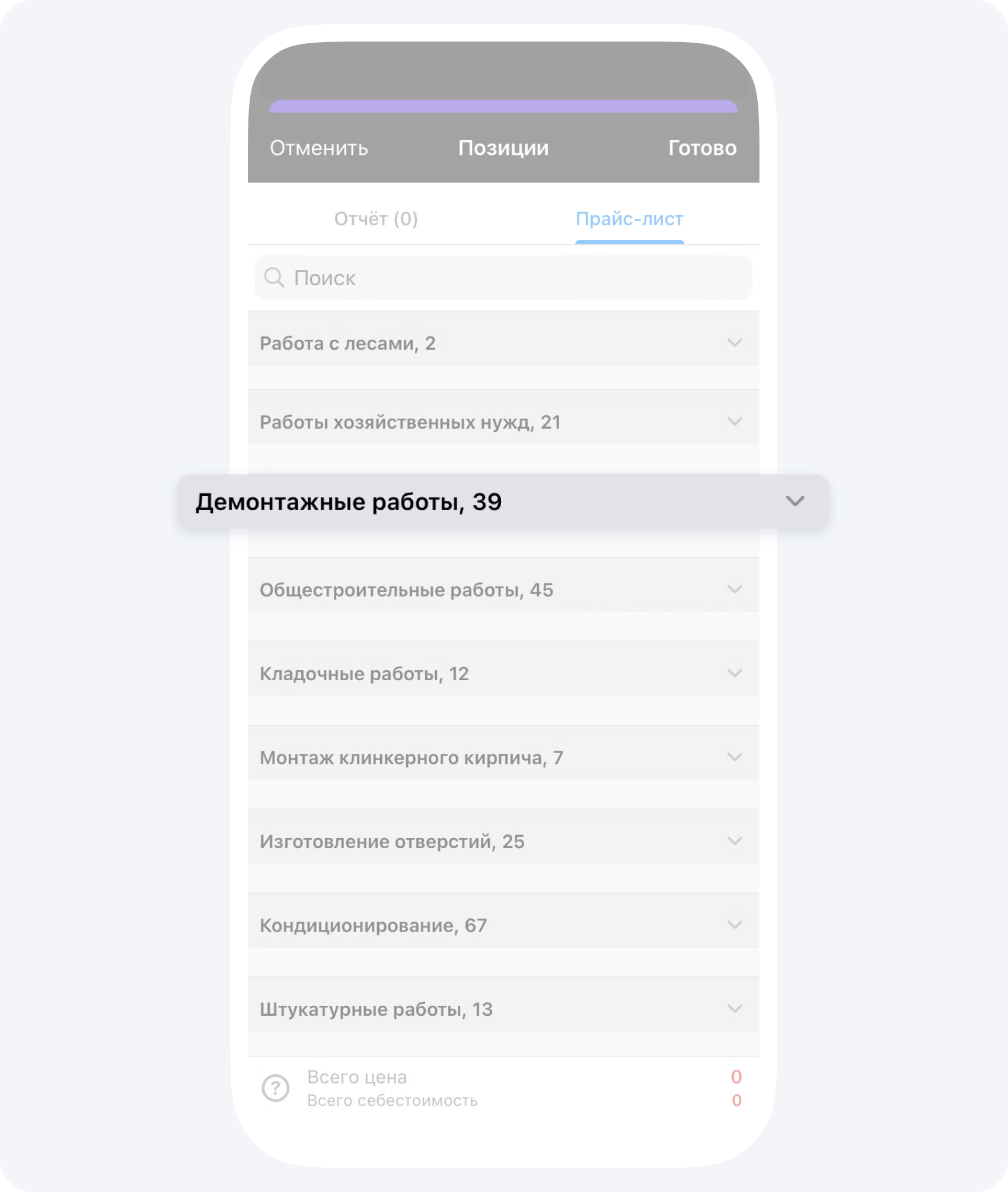

Выберите позиции из прайса и укажите объёмы планируемых работ.
У вас также есть возможность добавлять позиции не из прайса, однако мы крайне не рекомендуем так делать.
14. В описании укажите название работ, которые планируете выполнять
Например «Демонтажные работы».
15. Сохраните и подтвердите событие
Событие «Смета» служит плановым ориентиром стоимости и не фиксирует выполнение работ или фактическую оплату. До создания сводного расчёта проверьте итог, сохранение и подтверждение каждой нужной сметы: сохранение само по себе не означает подтверждение.
16. Создайте отдельное событие «Смета» для следующего этапа
Разбивайте проект на отдельные сметы этапов или участков работ. Назовите, например, «Демонтаж» или «Электрика»; статья расходов обозначает тип затрат и не заменяет название этапа. Так в общий документ можно собрать проверенные расчёты по частям.
17. Сформируйте PDF файл и отправьте его заказчику

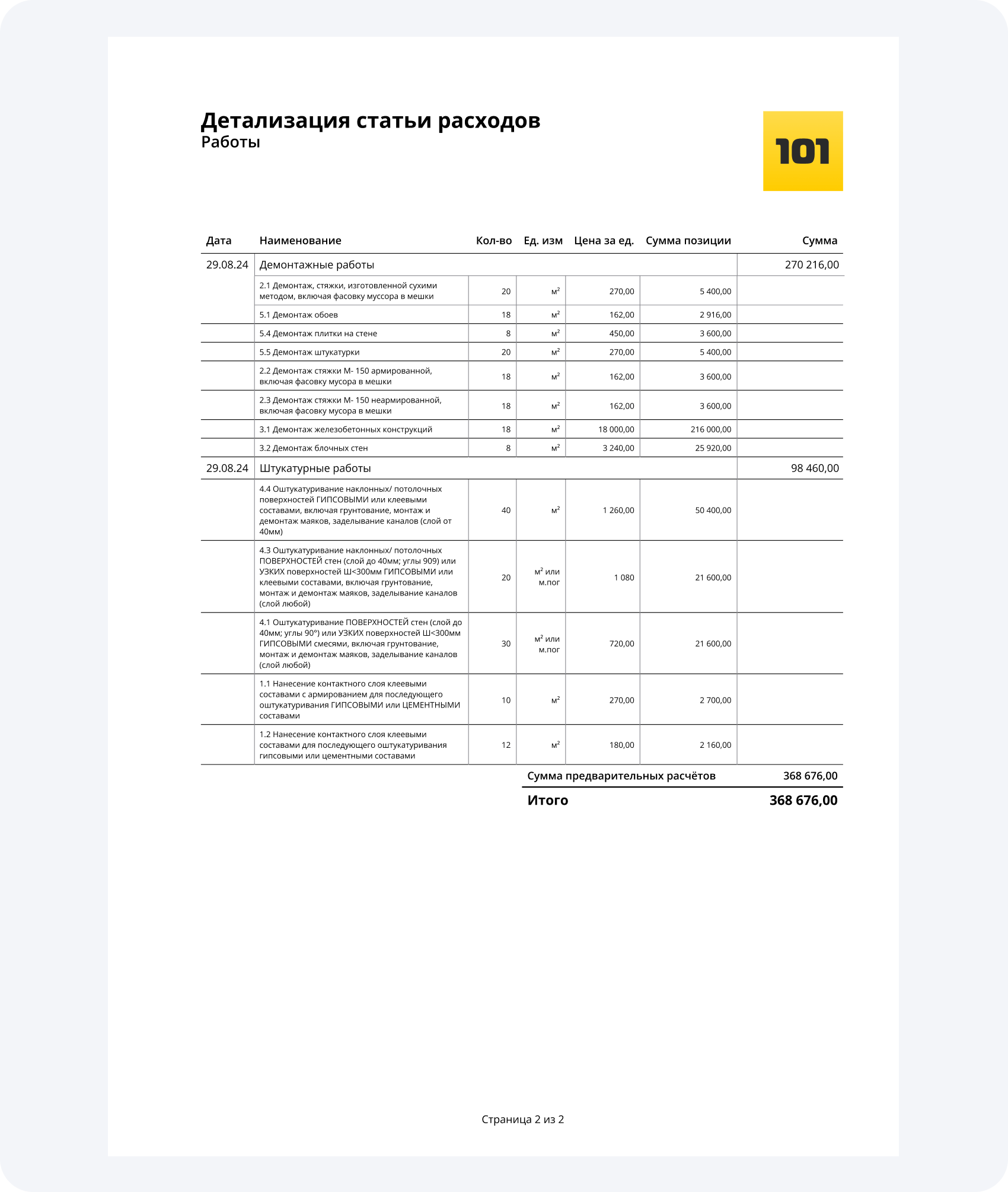

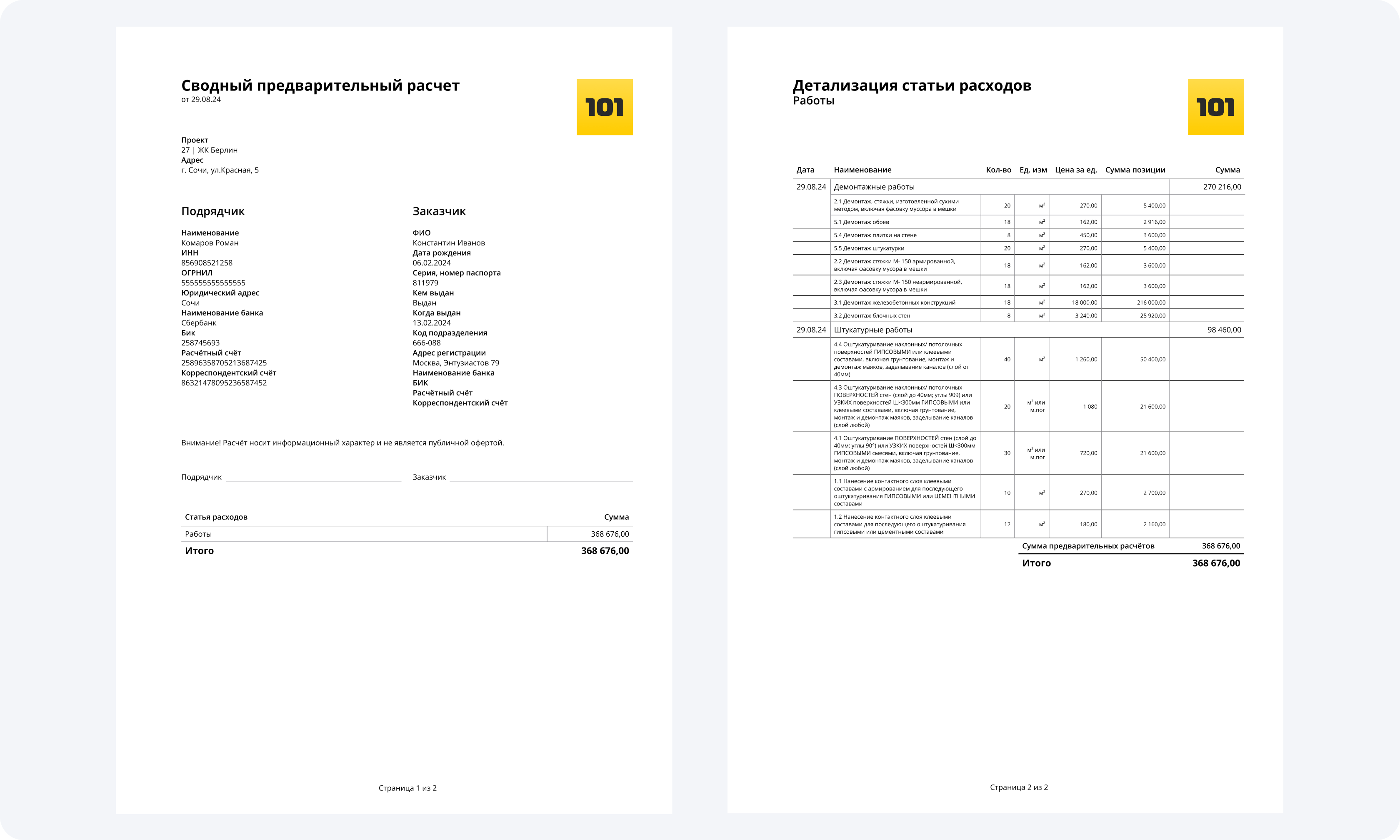

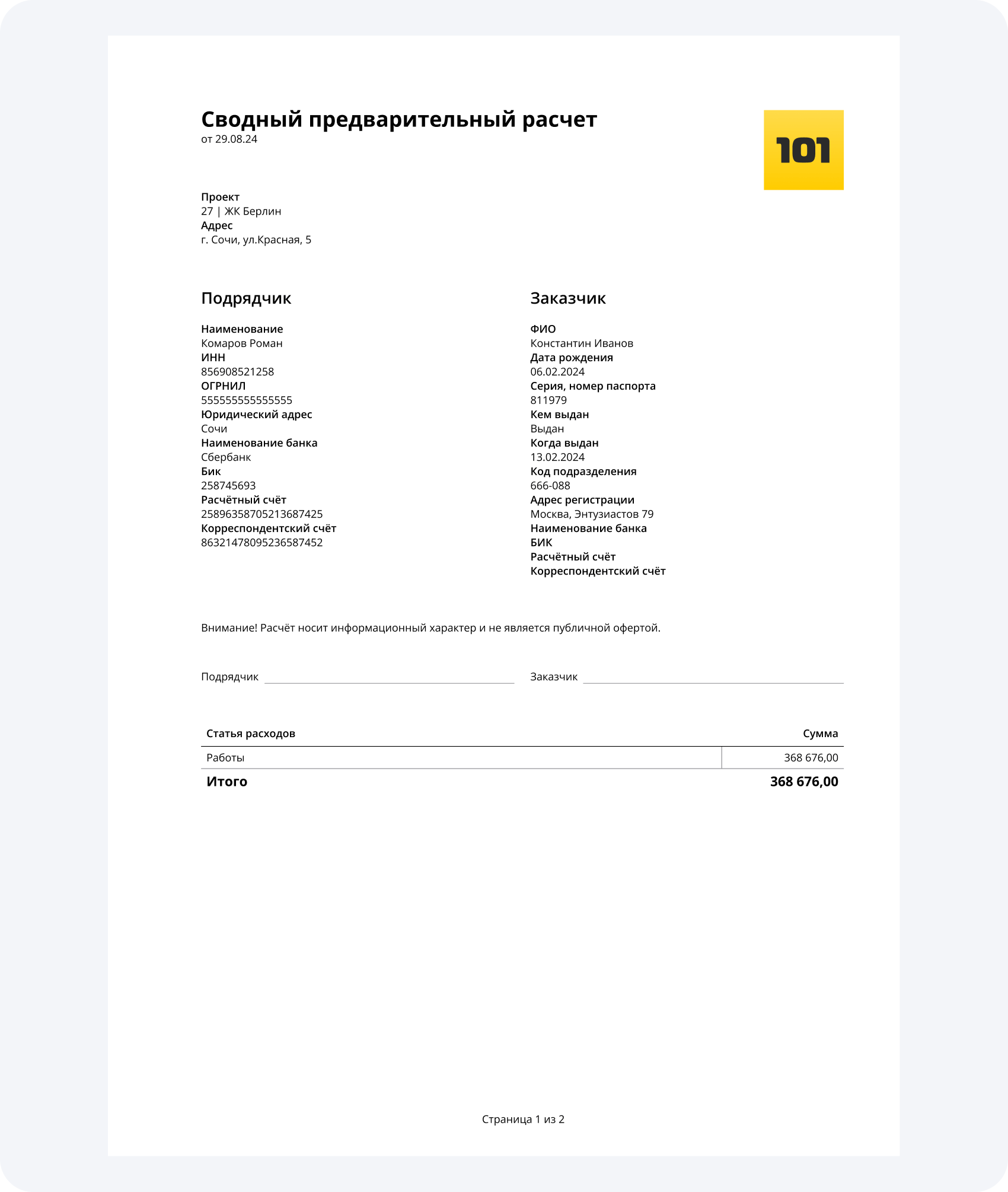

Сводный сметный расчёт объединяет сметы проекта в документ. До формирования определите, какие сохранённые и подтверждённые сметы нужны, а после — проверьте фактический состав и суммы. Подготовка описана в действующей справке.
- зайдите в раздел проекты и выберитеПроект;
- зайдите в раздел Документы.
Перед тем, как сформировать отчёт, заполните поля Данные договора и Мои реквизиты, эта информация будет отображаться в отчете:

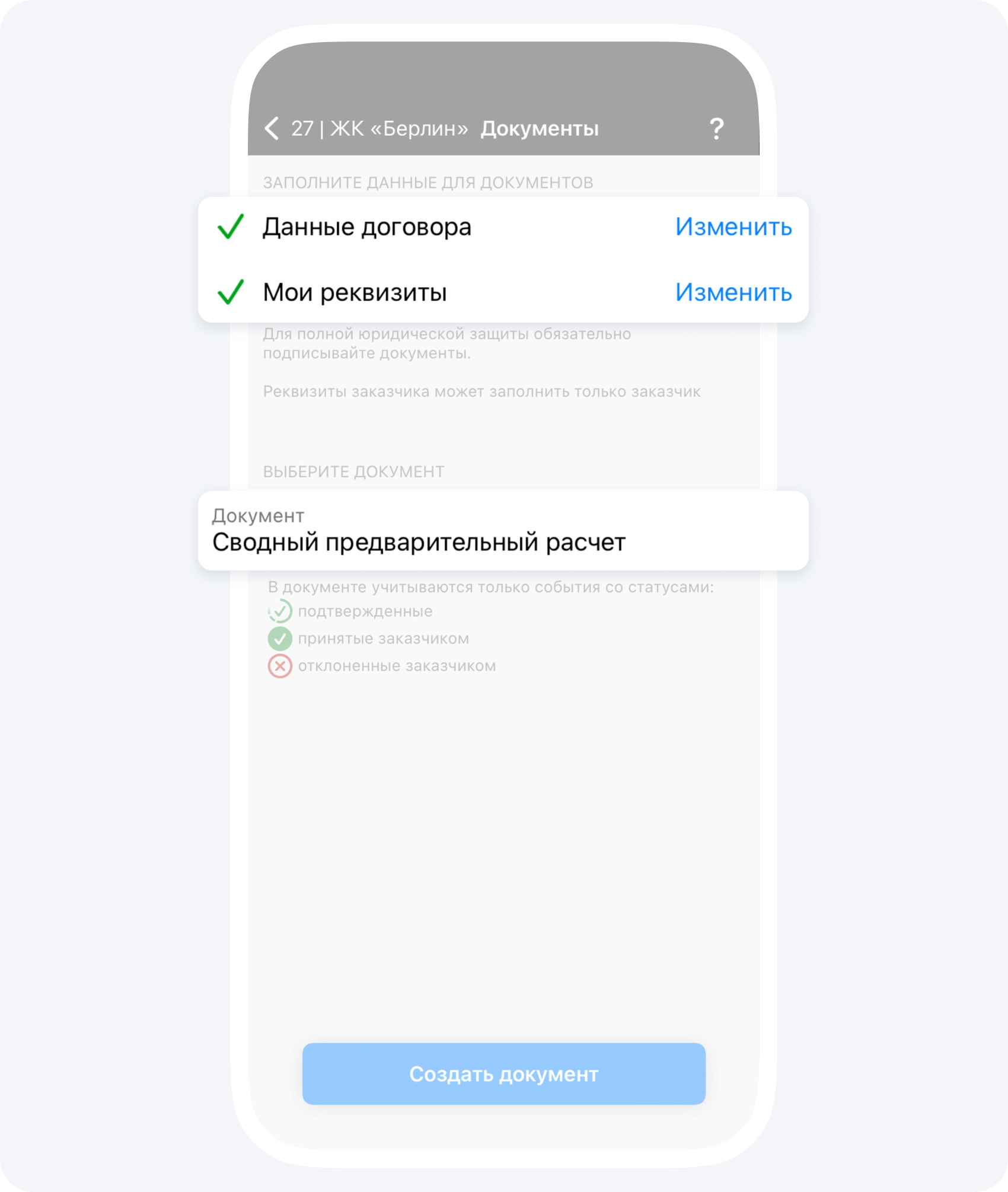

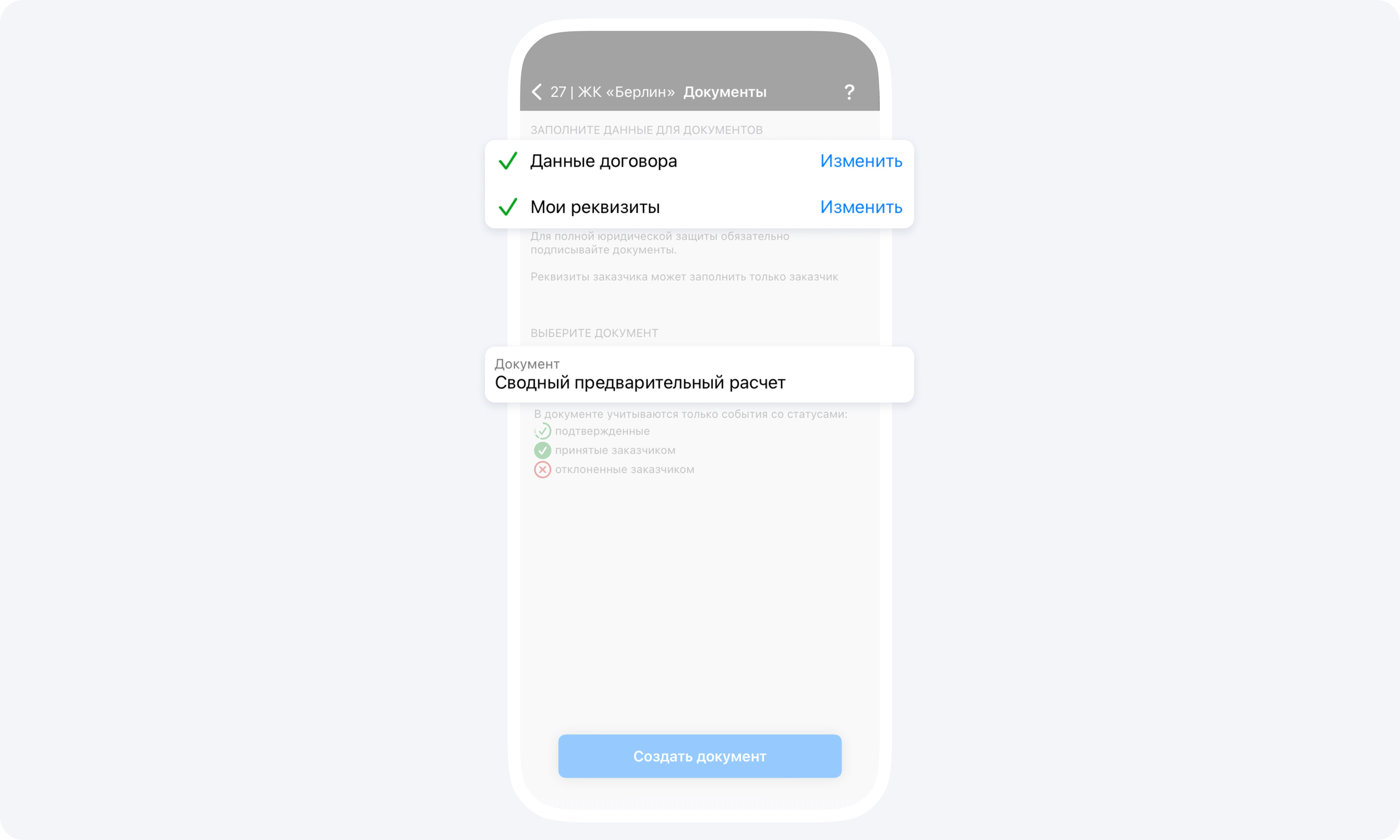

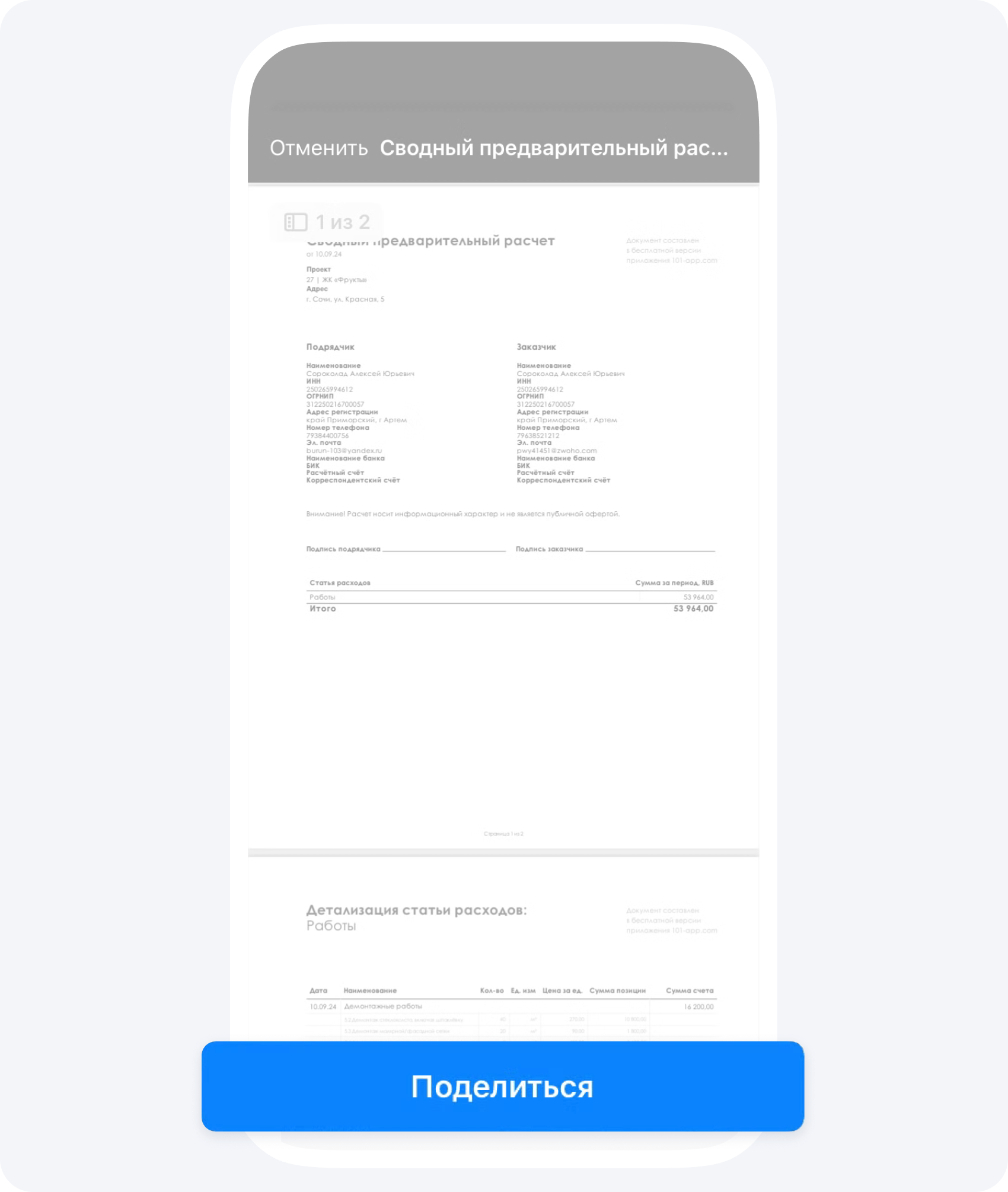

Выберите сводный расчёт в «Документах» проекта. В справке он называется «Сводный сметный расчёт»; в компьютерном списке, проверенном 21 октября 2026 года, пока отображается «Сводный предварительный расчет». В веб-версии выберите этот пункт, формат PDF и нажмите «Создать документ». Перед созданием сверьте реквизиты. Наличие старой подписи в списке не означает другое назначение документа.

В полученном PDF проверьте разделы, стоимость по каждому включённому расчёту и общий итог. Убедитесь, что в нём нет лишних, повторных или пропущенных смет. Создание файла само по себе не гарантирует правильный состав.
В проверенной компьютерной версии файл можно «Сохранить». Телефонная инструкция описывает «Поделиться». Перед отправкой заказчику проверьте файл и получателя; подготовка PDF не означает, что он уже отправлен или согласован.
Прямо сейчас вы можете скачать бесплатный ДЕМО-прайс по данной ссылке и загрузить его в личном кабинете пользователя в веб-версии, подробная инструкция в данной статье. Для тех, кто хочет большего, мы подготовили расширенный прайс-лист на ремонтные работы. Он включает в себя 699 позиций, проверенные крупной строительной компанией в течение 5 лет работы. Приобретайте прайс-лист, чтобы перенять наш опыт и сэкономить миллионы на собственных ошибках!
Все еще делаете сметы так, что ничего не сходится и приходится долго спорить с заказчиком? Тогда мы идем к вам! Скачивайте Приложение 101 и переходите на новый уровень работы с расчетами, переводами и отчетами!
Наше приложение визуально понятное и удобное, но если у вас возникнут вопросы, то смело задавайте их в чат технической поддержки в Telegram.
