Как планировать бюджет строительного проекта и управлять им

Составьте рабочий бюджет проекта, последовательно учитывайте затраты и выявляйте перерасход до того, как он ухудшит денежный поток или маржу.

Как планировать бюджет строительного проекта и управлять им

Строительный проект может выглядеть прибыльным на бумаге, но во время выполнения столкнуться с нехваткой денег. Материалы могут понадобиться раньше запланированного, поставщик — запросить аванс, субподрядчик — выполнить дополнительные работы, а платёж заказчика — поступить после того, как команда уже понесла затраты. Когда эти движения денег разбросаны по таблицам, сообщениям и памяти участников, руководитель проекта замечает проблему слишком поздно.

Рабочий бюджет даёт команде единую финансовую картину объекта. Он связывает первоначальный план с фактическими расходами, предстоящими обязательствами и подтверждениями каждой операции. Цель практическая: понимать, какие затраты проект может себе позволить, сколько уже потрачено, что ещё предстоит оплатить и как каждое изменение влияет на ожидаемый результат.

Содержание:

  1. Бюджет проекта и смета: что контролирует каждый из них
  2. Рабочая структура строительного бюджета
  3. Как составить плановый бюджет
  4. Как учитывать фактические затраты
  5. Как защитить денежный поток проекта
  6. Еженедельная проверка бюджета
  7. Как 101 помогает контролировать затраты проекта

Бюджет проекта и смета: что контролирует каждый из них

Смета описывает ожидаемый состав и стоимость работ. Она помогает подрядчику и заказчику обсудить, что будет выполнено, в каком объёме и за какую согласованную сумму. Бюджет проекта отслеживает деньги в ходе выполнения: когда возникают затраты, кто получает средства, какие расходы подтверждены документами и как текущее положение соотносится с планом.

Это различие важно, потому что обоснованная смета сама по себе не обеспечивает устойчивый денежный поток. Ожидаемая маржа проекта может быть достаточной, но деньги окажутся связаны в материалах, авансах поставщикам или работах, выполненных до следующего платежа заказчика. Бюджет превращает коммерческую договорённость в рабочую финансовую картину проекта.

Используйте смету как исходную финансовую модель, а бюджет проекта — как систему контроля на всём протяжении выполнения работ.

Ведите каждый строительный объект как отдельную финансовую единицу. Его поступления, затраты, авансы, документы и баланс должны оставаться прослеживаемыми в рамках этого проекта. Так прибыльный объект не будет незаметно покрывать перерасход другого объекта без зафиксированного управленческого решения.

Рабочая структура строительного бюджета

Простой бюджет становится полезнее, когда разделяет три вида затрат: плановые, фактические и принятые обязательства. Плановые затраты задают утверждённый лимит. Фактические отражают то, что уже произошло. Принятые обязательства охватывают согласованную закупку, аванс или платёж, которые ожидаются, но ещё не полностью отражены как фактический расход.

Вид затратЧто показываетУправленческий вопрос
Плановые затратыОжидаемые расходы по этапам работ или статьям затратКакие затраты проект может себе позволить?
Фактические затратыПодтверждённые расходы с чеком, счётом, отчётом, фотографией или комментариемСколько уже потрачено?
Принятые обязательстваСогласованные обязательства: заказы поставщикам, авансы и предстоящие выплаты подрядчикамКакие деньги уже предназначены для оплаты обязательств?

Принятые обязательства требуют внимания, потому что их легко упустить. Остаток на банковском счёте может выглядеть достаточным, хотя уже ожидаются оплаты заказов, поставки материалов и выплаты подрядчикам. Учёт этих обязательств помогает руководителю оценить сумму, которой он действительно ещё может распоряжаться.

Создайте статьи затрат, соответствующие тому, как команда принимает решения. Обычно выделяют трудозатраты, материалы, оборудование, логистику, субподрядные работы, накладные расходы площадки и резерв на непредвиденные затраты. Начните с крупных статей, которые команда может использовать последовательно. Добавляйте детализацию, только когда она помогает объяснить маржу, контролировать повторяющиеся расходы или разрешать регулярные споры.

Как составить плановый бюджет

Составьте первую версию в два прохода. Сначала определите основные группы затрат и убедитесь, что итоговая сумма коммерчески приемлема. Затем разбейте каждую группу на этапы работ или позиции, которыми можно управлять. Структура должна быть достаточно подробной для выявления перерасхода, но не настолько сложной, чтобы команда перестала её обновлять.

Отталкивайтесь от согласованной сметы, графика проекта, предполагаемой последовательности закупок и условий оплаты. Проверьте, когда понадобятся основные материалы, когда на объект выйдут разные бригады и когда ожидаются платежи заказчика. Так общая стоимость проекта превращается в последовательность финансовых решений.

Определите правила использования резерва

Выделите резерв на непредвиденные затраты в отдельную статью. Определите, кто может согласовать его использование, какие подтверждения нужны и как записывается причина. Дополнительные работы, изменения проекта, условия площадки и изменения цен тогда можно рассматривать как отдельные решения, а не скрывать в общей строке расходов.

Назначьте ответственных

У каждой записи о затратах должен быть ответственный. Решите, кто учитывает закупки на площадке, кто подаёт сведения о работах подрядчика, кто проверяет подтверждающие материалы и кто согласует операцию. Ясное распределение ответственности сокращает дубли и не позволяет бюджету зависеть от одного человека, которому затем приходится восстанавливать события недели по сообщениям.

Как учитывать фактические затраты

Контроль фактических затрат зависит от регулярной работы. Записывайте операцию вскоре после её совершения. Поздняя запись описывает прошлое; своевременная ещё может повлиять на решение о следующей закупке или выплате.

Для каждой затраты требуйте три основных элемента: проект, статью затрат и подтверждающие материалы. Это могут быть чек, счёт поставщика, отчёт о работе, фотография или поясняющий комментарий. Конкретный документ зависит от операции, но принцип остаётся одним: другой ответственный человек должен понимать, что произошло и почему проект это оплатил.

  1. Отнесите расход или событие выполнения работ к нужному проекту.
  2. Выберите статью затрат, соответствующую утверждённой структуре бюджета.
  3. Приложите доступные подтверждающие материалы или укажите ссылку на них.
  4. Укажите поставщика, сотрудника или подрядчика, связанного с операцией.
  5. Проведите запись через согласованный порядок проверки и одобрения.

Учитывайте авансы отдельно от подтверждённых затрат. Когда прораб или подрядчик получает деньги, запись должна показывать выданную сумму, её назначение и остаток, который ещё нужно подтвердить расходами или вернуть. Это даёт руководителю актуальную картину средств у участников команды и сокращает споры, основанные на памяти.

Как защитить денежный поток проекта

Маржа и деньги — разные стороны одного проекта. Маржа описывает ожидаемый коммерческий результат. Денежный поток показывает, есть ли средства в тот момент, когда нужно оплатить материалы, труд и работы подрядчиков. Проект может быть прибыльным в целом и всё же столкнуться с кассовым разрывом на напряжённом этапе.

Поддерживайте краткосрочный прогноз ожидаемых поступлений и выплат. Проверяйте даты платежей заказчика, крупные закупки, согласованные авансы и этапы оплаты подрядчиков. Прогноз не обязан предсказывать каждый небольшой расход. Он должен показывать недели, в которые несколько обязательств могут возникнуть до следующего поступления денег.

Перед согласованием нового обязательства проверьте доступный баланс проекта вместе с выплатами, которые уже ожидаются в ближайшее время.

Согласуйте минимальный рабочий остаток средств проекта. Если прогноз опускается ниже этого уровня, руководитель может раньше обсудить платёж с заказчиком, перенести закупку, изменить последовательность работ или явно согласовать использование средств компании.

Еженедельная проверка бюджета

Бюджет становится полезным, когда команда проверяет его с установленной периодичностью. Короткой еженедельной встречи обычно достаточно, если операции учитываются в течение недели. Обсуждение должно быть посвящено отклонениям и решениям, а не восстановлению учёта с нуля.

  1. Проверьте баланс проекта и предстоящие обязательства.
  2. Сравните плановые и фактические затраты по основным статьям.
  3. Проверьте авансы и найдите недостающие подтверждения или неиспользованные остатки.
  4. Уточните дополнительные работы и изменения, влияющие на затраты или сроки.
  5. Проверьте ожидаемые поступления от заказчика и выплаты подрядчикам.
  6. Назначьте ответственного и срок для каждого исправления.

По завершении крупного этапа разберите причину каждого существенного отклонения. Запишите, связано ли оно с объёмом, ценой, производительностью, переделками, логистикой, изменением состава работ или первоначальным допущением в смете. Эти записи улучшают будущие сметы и помогают компании накапливать собственные практические знания.

Как 101 помогает контролировать затраты проекта

101 объединяет сведения о проекте в одном рабочем пространстве на телефоне и компьютере. В продукте есть учёт прибыли и расходов, сметы, отчёты, документы, аналитика и роли участников проекта. Команда может связывать финансовые события, подтверждающие сведения и действия участников с нужным проектом.

Используйте структуру проектов для раздельного учёта объектов, задавайте статьи затрат и записывайте события по мере выполнения работ и возникновения расходов. Ответственный руководитель может проверять и одобрять сведения, а отчёты проекта дают команде и заказчику более понятную картину текущего положения. При этом компании по-прежнему нужны правила ответственности, подтверждения расходов и периодичности проверок; программа даёт этим правилам единое место для работы.

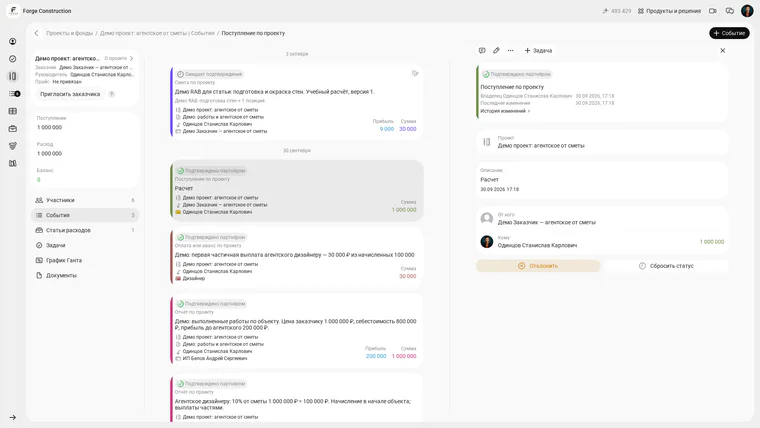

Подтверждённое поступление по учебному проекту в 101 и список финансовых событий.

Учебный пример исходного финансирования: подтверждённое поступление 1 000 000 и текущие события проекта. Это запись поступления, а не отдельная форма начальных остатков.

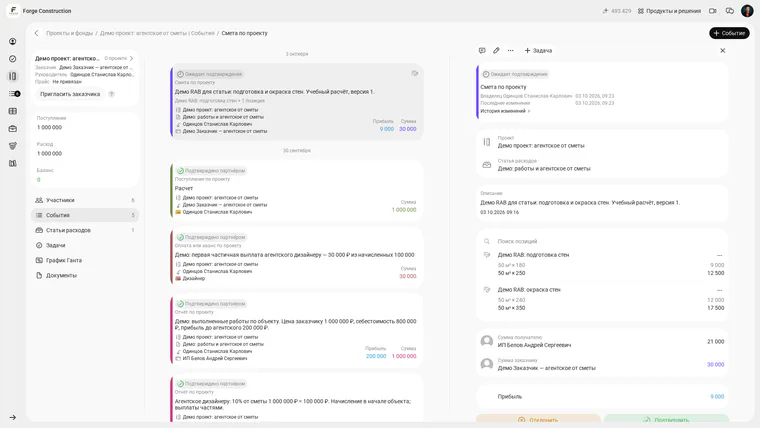

Сохранённая учебная смета в 101 с двумя позициями и суммами затрат и цены заказчику.

Сохранённая учебная смета: затраты 21 000, сумма заказчику 30 000, прибыль 9 000. Статус «Ожидает подтверждения» означает, что смета ещё не согласована.

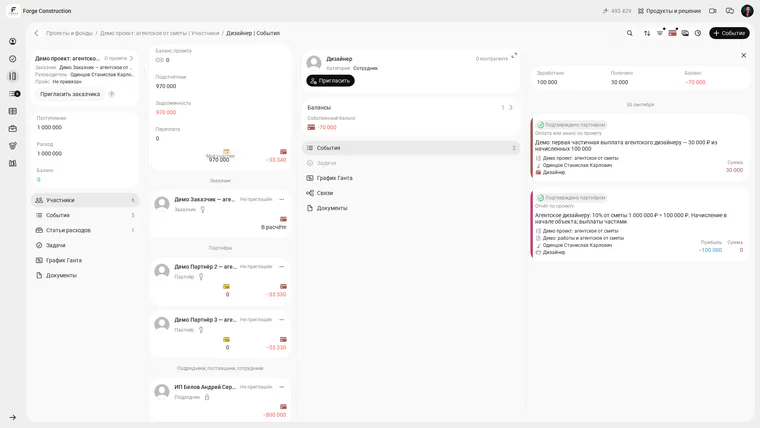

Баланс учебного участника в 101: начисление, частичная выплата и непогашенная сумма.

Учебный пример непогашенного обязательства: начислено 100 000, получено 30 000, баланс −70 000. Дата будущей выплаты на экране не указана.

Для компаний с несколькими проектами главное преимущество — единые финансовые записи. Командам на площадках больше не нужно ждать обновления одной главной таблицы, прежде чем руководитель увидит изменение. Сметы, расходы, отчёты и история проекта остаются рядом с работами, которые они описывают.
