График Ганта — это план работ на временной шкале. По вертикали расположены задачи, по горизонтали — даты, а полосы показывают начало, длительность и окончание каждого этапа. Такой формат помогает быстро увидеть порядок работ, параллельные задачи и возможные задержки.
Чтобы составить график Ганта, запишите работы, оцените их длительность и свяжите этапы, которые зависят друг от друга. Затем назначьте даты и ответственных. График готов к работе, когда команда может объяснить, что запускает каждый этап и по какому результату его считают завершённым.
Ниже — пошаговая схема, пример для ремонта, правила работы с зависимостями и ошибки, из-за которых диаграмма перестаёт помогать.
Содержание:
Что такое график Ганта?
График Ганта, или диаграмма Ганта, — это способ представить проект в виде задач на календарной шкале. Каждая задача получает дату начала, дату окончания и продолжительность. Чем длиннее полоса, тем больше времени занимает работа.
Диаграмма отвечает на пять практических вопросов:
- какие работы входят в проект;
- когда начинается и заканчивается каждый этап;
- какие задачи можно вести параллельно;
- какая работа задерживает следующую;
- где нужен запас времени.
Из чего состоит график Ганта?
Рабочая диаграмма строится из нескольких элементов:
- Задачи. Конкретные этапы с понятным результатом: завершить демонтаж, развести электрику, принять штукатурку.
- Шкала времени. Дни, недели или месяцы. Для ремонта удобен дневной или недельный масштаб.
- Полосы длительности. Показывают, сколько времени отведено на каждую задачу.
- Зависимости. Связывают работы, когда следующая задача начинается после завершения предыдущей.
- Ответственные. Помогают понять, кто подтверждает готовность этапа и отвечает за перенос.
- Контрольные точки. Фиксируют важные события: поставку материалов, приёмку этапа, открытие следующего фронта работ.
Для рабочей строки графика укажите задачу, начало, окончание, ответственного и условие завершения. Например: «Черновая электрика — с 4 по 8 ноября; ответственный — электрик; результат — согласованный объём работ выполнен и принят». Даты здесь учебные. Если результат ещё не принят, один только наступивший срок не означает завершения задачи.
Как сделать график Ганта: 7 шагов
- Определите результат проекта. Запишите, что должно быть готово к финальной дате.
- Разбейте проект на этапы. Используйте работы с проверяемым результатом. Формулировка «черновая электрика завершена» точнее, чем «заняться электрикой».
- Расставьте этапы по порядку. Отделите обязательную последовательность от работ, которые можно выполнять одновременно.
- Оцените длительность. Учитывайте объём, состав бригады, поставки и технологические паузы.
- Назначьте даты и ответственных. У каждой задачи должны быть начало, окончание и человек, который обновляет статус.
- Свяжите зависимые задачи. Если задержка одного этапа сдвигает другой, покажите эту связь в графике.
- Проверьте график с командой. Уточните доступность исполнителей, сроки поставок и запас на рискованных стыках.
Обновляйте диаграмму по установленному ритму: ежедневно на коротком проекте или раз в неделю на длинном. Перенос даты должен сопровождаться причиной и новым прогнозом.
Как работают зависимости задач?
Зависимость показывает, почему одна работа не может начаться раньше другой. Самый распространённый вариант — связь «окончание — начало»: чистовая отделка стартует после завершения и приёмки черновых работ.
В строительном проекте встречаются три типовых ситуации:
- Последовательность. Демонтаж открывает фронт для черновой инженерии.
- Параллельная работа. Электрику и сантехнику можно вести одновременно в разных помещениях, если бригады не мешают друг другу.
- Технологическая пауза. После стяжки или штукатурки требуется время до следующего этапа. Пауза занимает место в графике так же, как работа.
При переносе проверьте не только задержанную работу, но и её последователей. Если следующий этап должен начаться после её приёмки и между этапами нет запаса времени, его начало тоже придётся пересмотреть. Когда запас есть или работа ведётся на независимом участке, перенос одного этапа не обязательно меняет общий срок проекта.
Пример графика Ганта для ремонта
Разберём учебный график из шести этапов общей длительностью 36 календарных дней: с 1 ноября по 6 декабря включительно. В этом примере укрупнённые этапы идут последовательно, а электрика и сантехника внутри второго этапа выполняются параллельно. Длительности нужны для объяснения расчёта, а не для оценки срока реального ремонта.
- Демонтаж и вывоз — 3 дня. Открывает фронт для замеров и инженерных работ.
- Черновая электрика и сантехника — 5 дней. Две бригады могут работать параллельно по согласованным зонам.
- Штукатурка — 7 дней. Начинается после завершения скрытых коммуникаций.
- Стяжка и технологическая пауза — 6 дней. Следующий этап зависит от готовности основания.
- Плитка и малярные работы — 10 дней. Часть помещений можно вести параллельно.
- Чистовая электрика, сантехника и приёмка — 5 дней. Финальный этап стартует после готовности покрытий и оборудования.
Условная календарная раскладка тех же этапов. Для примера считаем длительность в календарных днях, включая начало и окончание. Даты показывают порядок работ и не являются сроками реального ремонта или нормативом технологических пауз.
| Этап | Старт | Финиш | Длительность, дней |
|---|---|---|---|
| Демонтаж и вывоз | 1 ноября | 3 ноября | 3 |
| Черновая электрика и сантехника | 4 ноября | 8 ноября | 5 |
| Штукатурка | 9 ноября | 15 ноября | 7 |
| Стяжка и технологическая пауза | 16 ноября | 21 ноября | 6 |
| Плитка и малярные работы | 22 ноября | 1 декабря | 10 |
| Чистовая электрика, сантехника и приёмка | 2 декабря | 6 декабря | 5 |
Один параллельный участок в этом условном примере — черновая электрика и сантехника с 4 по 8 ноября: две бригады работают в согласованных зонах, если не мешают друг другу. Для реального объекта длительности и паузы нужно уточнить по объёму, технологии, поставкам и составу бригад.
В этом примере инженерия влияет на штукатурку, стяжка — на покрытия, а поставка оборудования — на финальный монтаж. Если дверь или сантехника приезжает позже, добавьте поставку отдельной задачей: риск станет виден до выхода монтажника.
Что изменится, если инженерные работы задержатся на два дня?
Пусть второй этап закончится 10 ноября вместо 8 ноября. Для пересчёта примем три условия: каждый следующий этап начинается на следующий календарный день, его длительность не меняется, запаса между этапами нет. Тогда штукатурка займёт 11–17 ноября, стяжка с паузой — 18–23 ноября, плитка и малярные работы — с 24 ноября по 3 декабря, финальный монтаж и приёмка — 4–8 декабря. Конечная дата сдвинется с 6 на 8 декабря.
На реальном объекте отдельно проверьте технологические требования, готовность материалов и доступность бригад. График следует из этих условий: сокращать обязательную паузу ради прежней даты окончания нельзя.
Частые ошибки при составлении графика Ганта
- Слишком крупные этапы. Задача «сделать ремонт» скрывает зависимости и не даёт контролировать срок.
- Избыточная детализация. Сотни мелких действий требуют постоянного обслуживания. Объединяйте их в работы с проверяемым результатом.
- Нет технологических пауз. Высыхание материалов и ожидание поставок должны занимать время на шкале.
- Нет ответственного за обновление. Диаграмма устаревает после первого переноса.
- Все задачи связаны жёстко. Команда теряет возможность работать параллельно.
- План не сверяют с фактом. Регулярно обновляйте даты и прогноз завершения, чтобы график оставался рабочим инструментом.
Как использовать график Ганта в Приложении 101?

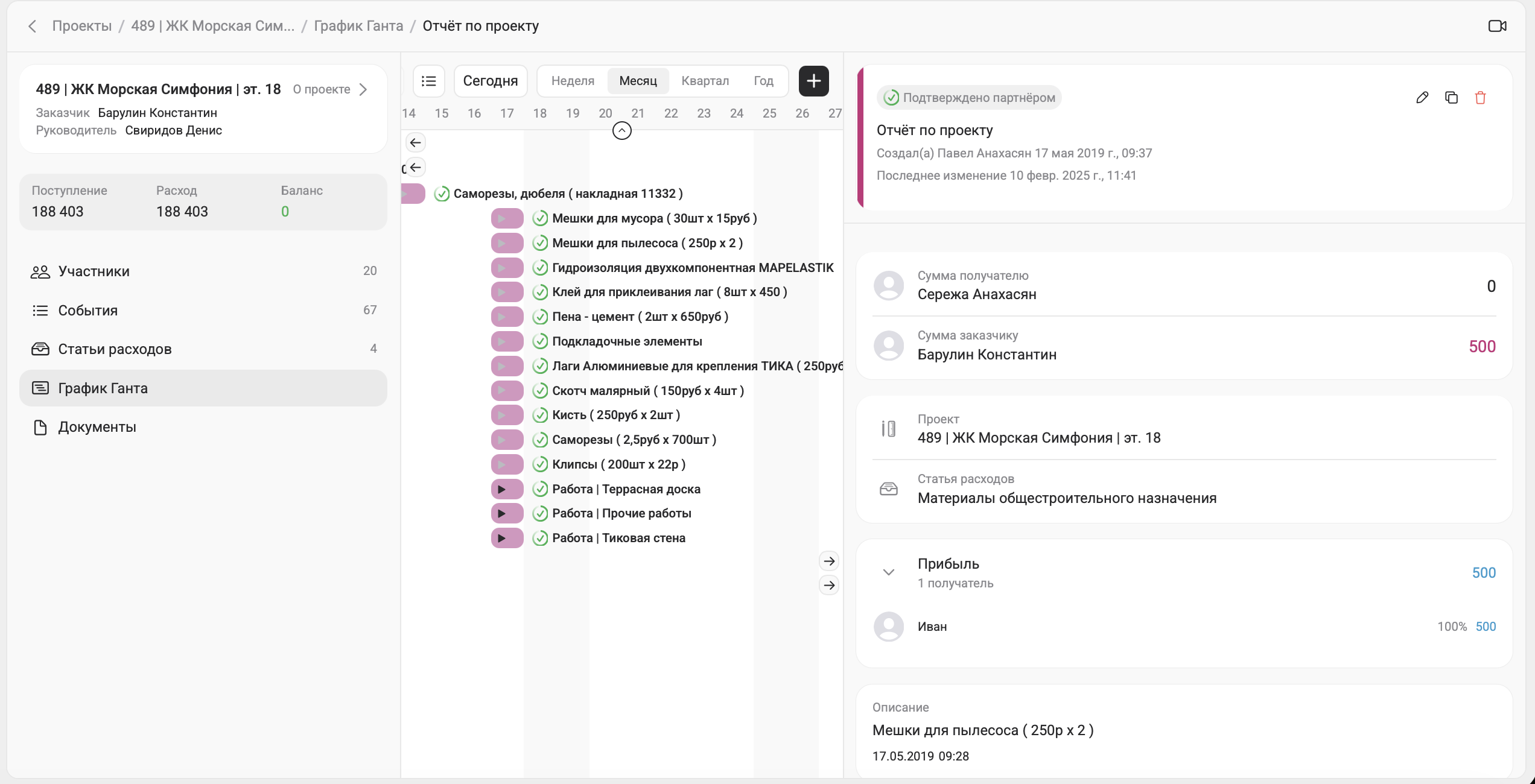

В веб-версии 101 график Ганта показывает события проекта на временной шкале: отдельные сметы этапов задают план, отчёты отражают факт. Позиции работ находятся внутри этих событий. График помогает сопоставлять даты, участников и суммы; он отличается от списка задач и не означает автоматического переноса сроков связанных этапов.
При обновлении проекта проверяйте отдельно плановые даты сметы этапа и даты фактического выполнения в отчётах. Если один этап задержался, пересмотрите сроки следующих этапов и согласуйте обновлённый план с исполнителями. Наличие полосы на шкале само по себе не подтверждает готовность работ.
Когда перечень этапов и их последовательность согласованы, перейдите к продуктовому сценарию: создайте диаграмму Ганта онлайн в Приложении 101.
