Содержание:
Что зафиксировать перед составлением сметы?
Перед составлением сметы нужно зафиксировать будущие затраты с детализацией по работам, материалам и сопутствующим расходам. Базовое определение, виды и устройство документа собраны в обзорной статье о смете; здесь фокус только на пошаговом составлении.
Допустим, вы договорились отремонтировать санузел под ключ. Проверьте, выделены ли в смете гидроизоляция, перенос точек подключения и вывоз мусора. Когда у каждой работы указаны объём и цена, заказчик и подрядчик могут сверить состав работ до согласования.
Смета показывает плановую стоимость работ и материалов. Соберите фактические затраты по чекам и выполненным объёмам, затем сопоставьте их с планом по тем же позициям. Так вы увидите, где изменилась стоимость или количество.
В таблице проверяйте формулы и храните согласованные версии отдельно. Если используете программу, которая рассчитывает суммы из количества и цены, проверьте исходные позиции и итог после пересчёта.
Какие исходные данные собрать до расчёта?
Смета начинается не с таблицы, а с вводных. Если их мало, в документ попадает «усреднение», потом оно разваливается на объекте. Вводные стоит фиксировать до расчёта, даже если часть цифр пока оценочная.
На замере заказчик может назвать общую площадь, а вы заметите ниши, углы, примыкания или скрытые узлы. Запишите участки отдельно и отметьте, какие из них ещё нужно проверить. Тогда в расчёте будет видно, на чём основан каждый объём.
Вот набор минимальных данных, который помогает считать без фантазий:
- помещения и зоны работ (по комнатам, по этажам, по внешнему контуру);
- обмеры и объёмы (площади, периметры, высоты, метраж трасс);
- состав работ по этапам (демонтаж, черновые, инженерка, чистовые);
- требования к материалам и брендам (или диапазон качества, если выбора нет);
- ограничения объекта (лифт, вынос, режим тишины, парковка, складирование);
- кто закупает материалы и кто отвечает за доставку/подъём;
- как принимаются работы (этапы, акты, фотофиксация, чек‑листы).
Если объём нужно посчитать на объекте, посмотрите пример расчёта в строительном калькуляторе. В примере калькулятор открыт в отчёте о работах. Для сметы используйте проверенный результат как количество по нужной позиции.

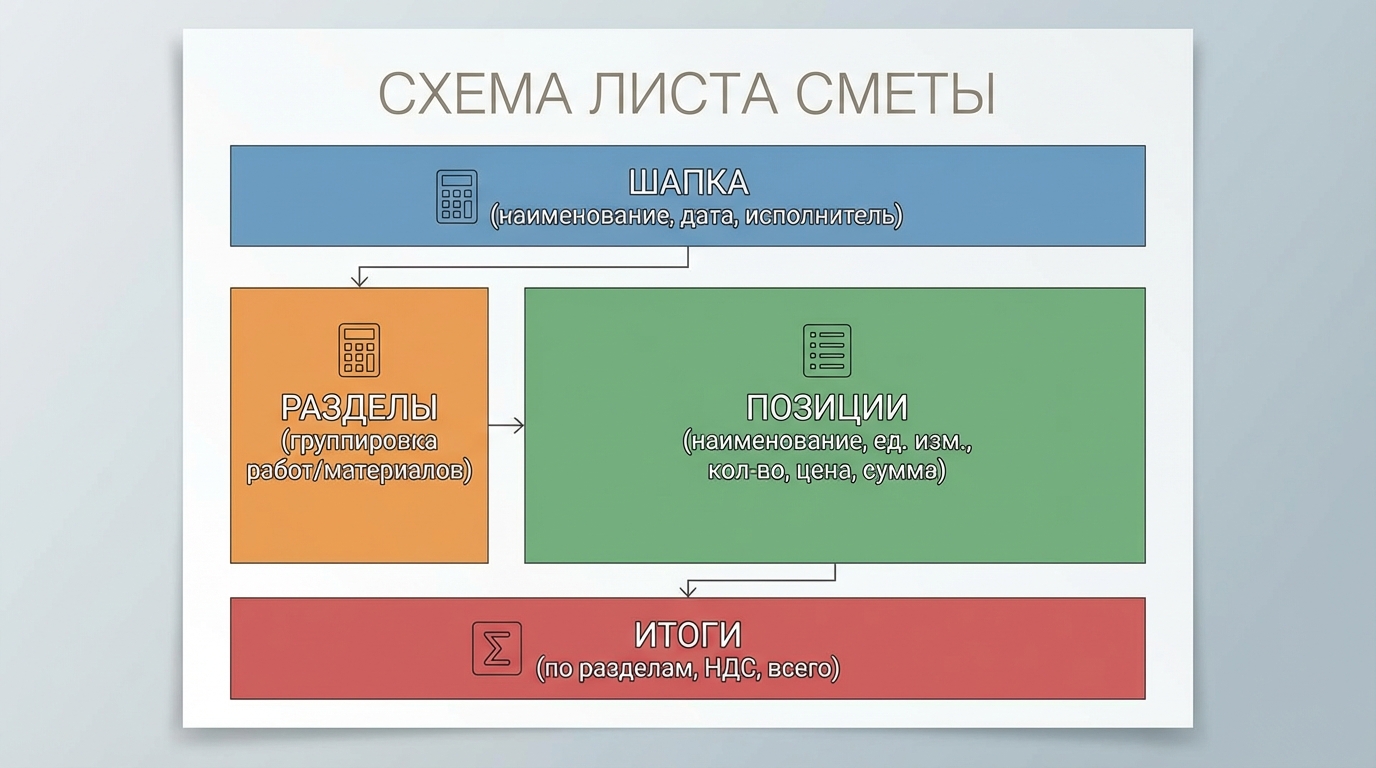

Структура сметы
Структура нужна для двух задач: быстро сверяться в процессе работ и быстро объяснять смету заказчику. Если документ выглядит как сплошной список «вперемешку», по нему сложно вести объект.
Базовый каркас сметы включает шапку, разделы по видам работ, позиции внутри разделов и итоговую часть. В таблице и в программе можно использовать одинаковые разделы, чтобы сравнивать версии сметы.
| Блок сметы | Что в нём фиксировать? | Зачем это нужно? |
|---|---|---|
| Шапка | объект, адрес, заказчик, подрядчик, дата, версия | чтобы не терять актуальный документ и не путать проекты |
| Разделы | демонтаж, черновые, инженерка, отделка, прочие расходы | чтобы обсуждать этапами и закрывать по актам |
| Позиции | наименование, ед. изм., объём, цена, сумма, комментарии | чтобы каждую строку можно было проверить |
| Итоги | суммы по разделам, общий итог, резервы/непредвиденные | чтобы видеть картину и управлять бюджетом |
По разделам удобно идти так, как идут работы на объекте: демонтажные, черновые (стяжка, штукатурка, перегородки), инженерные сети (электрика, сантехника), отделочные, прочие расходы (доставка, вывоз мусора, аренда). Этот порядок упрощает диалог и снижает шанс забыть «сопутствующие» строки.
Укажите у каждой позиции единицу измерения: квадратные метры, погонные метры, штуки или услуга. Сверьте, что количество и цена заданы в одной единице. Иначе сумма по строке может оказаться неверной даже при правильной расценке.
Пошаговый алгоритм расчёта сметы
Если вы используете одинаковый порядок расчёта на разных объектах, проще сопоставить сметы и заметить пропущенные позиции.
Если начать с цен «на глаз», потом будет сложно доказать, почему в одной комнате вышло столько, а в другой иначе. Когда сначала зафиксированы объёмы, логика в смете становится прозрачной:
- Зафиксируйте состав работ, этапы, закупщика и требования к качеству. Это границы расчёта, которые вы сверите с заказчиком.
- Снимите объёмы: площади стен, пола и потолка, длины трасс, количество точек и изделий. Запишите их как исходные количества для позиций.
- Разбейте смету на разделы: демонтаж, черновые работы, инженерные сети, отделка и прочие расходы. Так можно сверять объём и стоимость по каждому разделу.
- Возьмите из прайса наименование, единицу и цену за единицу. Проверьте, что выбранная расценка относится к нужной работе и единице измерения.
- Внесите объём и умножьте его на цену за единицу. Полученную сумму запишите в той же строке.
- Вынесите материалы в отдельный блок или вкладку. Укажите количество, единицу, цену, доставку и подъём, чтобы расходы на закупку можно было проверить отдельно.
- Проверьте связанные строки: грунт → штукатурка → шпаклёвка → покраска; кабель → гофра → распредкоробки → автоматы. Так вы увидите, какие подготовительные работы или расходники ещё нужно добавить.
- Укажите отдельно резерв на непредвиденные работы и запас расходников. Запишите согласованные условия, по которым эти суммы и количества рассчитаны.
- Сложите суммы строк в каждом разделе, затем сложите итоги разделов. Покажите резерв отдельно и укажите, входит ли он в общий итог. Укажите дату и номер версии, чтобы было понятно, какой расчёт отправлен на согласование.
Технически это можно собрать в Excel. Если смет много, выигрывает подход с «базой позиций» и конструктором смет: цены подтягиваются из прайса, итоги пересчитываются автоматически, меньше ручного труда. Пример такого процесса есть в инструкции по работе с конструктором смет.
Непредвиденные расходы и запас: как закладывать и объяснять?
Непредвиденные расходы в смете — тема, которая вызывает вопросы почти всегда. Заказчик видит строку «резерв» и спрашивает, за что платит. Подрядчик видит объект и понимает, что в процессе вылезут решения, которые сейчас не оформить точными позициями.
На практике помогает простое правило: резерв должен быть внятно подписан и ограничен. Можно прописать процент, можно прописать фиксированную сумму, можно завязать резерв на конкретные риски (скрытые дефекты, доработки по инженерке, допкомплектация). В блоге 101 есть отдельный разбор, что такое непредвиденные расходы и как с ними работать.
Запас по материалам — другая история. Его чаще закладывают в объёмы материалов (порча, подрезка, бой, брак). Такой запас стоит отделять от резерва по работам, иначе в одном мешке окажутся разные риски.
Ещё один слой — наценка и скидки. Если вы работаете по прайсу, проверьте, включена ли наценка в цену за единицу, задана коэффициентом или добавлена к итогу раздела. Это поможет применить её один раз. Для заказчика прозрачнее, когда видно, что смета собрана из понятного прайс-листа и система считает итоги без ручных формул.
Проверка сметы перед отправкой и работа с версиями
Перед тем как отправлять смету, полезно сделать одну паузу на проверку. Эта пауза экономит время, деньги и репутацию. Ошибки в смете часто не «косметика», они превращаются в конфликт на оплате этапа.
Прочитайте смету с двух точек зрения. Заказчик должен увидеть, что входит в цену. Мастер должен понять, какие работы и в каком объёме нужно выполнить. Если хотя бы в одном месте есть двусмысленность, её лучше убрать до согласования:
- проверьте единицы измерения и объёмы: м² не должен стать м.п. в соседней строке;
- проверьте логические цепочки работ (подготовка основания, грунт, выравнивание, финиш);
- проверьте «прочие расходы»: вывоз мусора, доставка, подъём, расходники, аренда инструмента;
- проверьте формулы и итоги, если смета в Excel (ошибка в одной ячейке меняет общий итог);
- зафиксируйте версию: дата, номер версии, что изменилось.
Если хотите разобрать типовые ошибки в названиях работ, единицах, объёмах и формулах, откройте разбор ошибок в смете.
Как ускорить смету в Приложении 101?
Мастер или прораб может создать в 101 событие «Смета» для отдельного этапа на смартфоне или в браузере. Проект и статья расходов помогают отнести расчёт к нужному объекту и виду затрат.
Выберите позиции из подключённого прайса или добавьте их вручную, если это допускают ваши права и настройки статьи расходов. Укажите количество, проверьте цену и себестоимость. По этим данным 101 рассчитывает суммы позиций и общий итог. Сохраните позиции, затем сохраните саму смету и откройте её снова, чтобы сверить результат. Порядок действий приведён в инструкции по созданию сметы.
Если нужна точка входа в тему внутри блога, пригодятся эти материалы: подробное руководство по составлению сметы и статья про быстрый расчёт. Они помогают перенести описанный выше каркас в рабочий инструмент.
Отдельно полезен подход, когда специалисты считают свои блоки: электрик — электрику, отделочник — отделку, сантехник — сантехнику, затем всё собирается в один документ. Так меньше потерь на коммуникации, и смета получается ближе к реальным работам на объекте.
Если меняются исходные данные или появляются дополнительные работы, выпустите новую версию и покажите, какие строки и суммы изменились. По согласованной версии можно сверять расчёт с фактом по ходу проекта.
Когда исходные данные готовы, расчёт можно перенести в программу для смет 101 и проверить итог.
