मरम्मत और निर्माण के लागत अनुमानों की जाँच

ग्राहक के लिए चरणबद्ध जाँच और ठेकेदार के लिए भेजने से पहले की समीक्षा: मात्राएँ, कीमतें, इकाइयाँ, सामग्री और अतिरिक्त काम। 101 में लागत अनुमान मुफ़्त बनाए जा सकते हैं।

मरम्मत और निर्माण के लागत अनुमानों की जाँच

मरम्मत और निर्माण का लागत अनुमान रास्ते के नक्शे जैसा होता है। इससे पता चलता है कि पैसा कहाँ खर्च होगा, चरण किस क्रम में पूरे होंगे और कहाँ बजट से बाहर जाने का जोखिम है। समस्या यह है कि अनुमान की गलतियाँ अक्सर छोटी होती हैं: माप की इकाइयाँ, दोहराई गई मदें, छूटी हुई उपभोग्य सामग्री और कुल रकम जोड़ने की त्रुटियाँ। पैसा थोड़ा-थोड़ा करके निकलता रहता है, लेकिन बाद में विवाद बड़ा हो जाता है।

आगे एक व्यावहारिक मार्गदर्शिका दी गई है: यदि आप ग्राहक हैं, तो लागत अनुमान की जाँच कैसे करें, और यदि ठेकेदार हैं, तो उसे भेजने से पहले कैसे परखें। यहाँ «आदर्श दस्तावेज़ों» का सिद्धांत नहीं है; केवल वे बातें हैं जो काम की समयसीमा और आपसी संबंधों को सुरक्षित रखने में मदद करती हैं।

विषय-सूची:

  1. जब ठेकेदार «सब कुछ का हिसाब पहले ही लगा चुका है», तो लागत अनुमान क्यों जाँचें?
  2. एक व्यवस्थित लागत अनुमान कैसा दिखता है: जाँच में आसान संरचना
  3. ग्राहक के लिए लागत अनुमान की जाँच: तेज़ तरीका और चेतावनी के संकेत
  4. ठेकेदार के लिए लागत अनुमान की जाँच: भेजने से पहले त्रुटियाँ कैसे पकड़ें?
  5. बदलावों और अतिरिक्त कामों पर सहमति कैसे बनाएँ ताकि लागत अनुमान विवाद का कारण न बने?
  6. 101 ऐप लागत अनुमान की छोटी त्रुटियों से बचने में कैसे मदद करता है?

जब ठेकेदार «सब कुछ का हिसाब पहले ही लगा चुका है», तो लागत अनुमान क्यों जाँचें?

एक सामान्य स्थिति लीजिए: संदेश में लागत अनुमान की एक फ़ाइल आती है, नीचे कुल रकम और ऊपर «पूरी तरह तैयार करके सौंपने» का वादा लिखा है। उस समय सहमति देकर टाइलें चुनने लगना आसान होता है। फिर वास्तविकता सामने आती है: मलबा हटाने का खर्च «अलग», उपभोग्य सामग्री का खर्च «रसीदों के अनुसार» और दीवारों में काटी गई नालियों का खर्च «वास्तविक काम के अनुसार» लिया जाएगा। सूची से छूटे कामों के कारण समयसीमा भी आगे खिसक जाती है।

लागत अनुमान की जाँच दो काम करती है। पहला है कामों का दायरा और ज़िम्मेदारी की सीमाएँ समझना: क्या शामिल है, किसका भुगतान अलग होगा और कौन-सी रकम वास्तविक मात्रा पर निर्भर करती है। दूसरा है अनुबंध पर हस्ताक्षर से पहले गणितीय और तार्किक गलतियाँ दूर करना, जब तक विवाद आर्थिक नुकसान का कारण नहीं बना है।

लागत अनुमान कोई जादुई दस्तावेज़ नहीं है जो अंतिम कीमत की गारंटी दे। यह दर्ज किए गए समझौतों की सूची है, जो बदलावों को संभालने और केवल याददाश्त के आधार पर बहस करने से बचने में मदद करती है।

लागत अनुमान की जाँच ठेकेदार के लिए भी लाभकारी है। छोटी बातों के छूट जाने पर लगभग हमेशा दो में से एक परिणाम होता है: कंपनी बिना लाभ के काम करती है, या अतिरिक्त कामों के ज़रिये कमी की भरपाई करने की कोशिश में ग्राहक का भरोसा खो देती है।

एक व्यवस्थित लागत अनुमान कैसा दिखता है: जाँच में आसान संरचना

एक अच्छे लागत अनुमान को पढ़ना आसान होता है। उसका लंबा होना ज़रूरी नहीं, स्पष्ट होना ज़रूरी है। यदि दस्तावेज़ बिना किसी क्रम की पंक्तियों का ढेर लगे, तो उसकी जाँच अंदाज़ा लगाने का काम बन जाती है।

आमतौर पर एक बार में लागत अनुमान की जाँच करने में यह संरचना मदद करती है: शीर्ष भाग में परियोजना, पक्षों, तारीख और संस्करण का विवरण; उसके बाद चरणों के अनुसार खंड; और हर खंड में मात्रा, माप की इकाई, दर और रकम वाली मदें। 101 में लागत अनुमानों के साथ काम करने पर अलग सामग्री उपलब्ध है: लागत अनुमान बनाने की विस्तृत मार्गदर्शिका (रूसी में)।

व्यवस्थित संरचना की एक और पहचान अनुबंध से उसका संबंध है। लागत अनुमान और अनुबंध साथ काम करते हैं: इनके आधार पर काम का दायरा, भुगतान का क्रम और कीमत बदलने के नियम लिखना आसान होता है। यदि अनुबंध पर अभी चर्चा नहीं हुई है, तो मरम्मत और निर्माण के अनुबंधों पर 101 का यह लेख उपयोगी होगा: निर्माण में अनुबंधों के प्रकार (रूसी कानून; रूसी में)।

ग्राहक के लिए लागत अनुमान की जाँच: तेज़ तरीका और चेतावनी के संकेत

एक स्थिति की कल्पना कीजिए। ठेकेदार ने लागत अनुमान भेजा और कहा कि जवाब «आज शाम तक चाहिए, कल हम परियोजना ले लेंगे»। समय कम है और तालिकाओं की समीक्षा करने की ऊर्जा नहीं है। ऐसे में एक ऐसा क्रम चाहिए जो फिनिशिंग के गहरे ज्ञान के बिना भी अधिकांश समस्याएँ पहचानने में मदद करे।

मरम्मत या निर्माण के लागत अनुमान को जाँचने के लिए यह क्रम उपयोगी है।

  1. चरण 1. शीर्ष भाग जाँचें: पता, क्षेत्रफल, कमरों की सूची, तारीख और संस्करण। यदि क्षेत्रफल और कमरों का विवरण वास्तविक स्थिति से मेल नहीं खाते, तो दस्तावेज़ के आगे के हिस्से का आधार भी गलत हो जाता है।
  2. चरण 2. चरणों का मिलान करें। अनुमान में बुनियादी निर्माण कार्य, भवन की तकनीकी प्रणालियाँ, अंतिम फिनिशिंग और अन्य खर्च अलग-अलग खंडों में होने चाहिए। अन्य खर्चों में डिलीवरी, मलबा हटाना और औज़ार किराये पर लेना शामिल हो सकते हैं।
  3. चरण 3. माप की इकाइयाँ देखें। एक आम गलती यह है कि प्लास्टर का काम m² में गिना गया है, कोनों और खुलावों की किनारी सतहों को लंबाई के मीटरों में «छिपाया» गया है और बाद में उन्हें अलग पंक्तियों में दोबारा जोड़ दिया गया है।
  4. चरण 4. सबसे महँगी 10–15 पंक्तियों की मात्रा का हिसाब माँगें। इन पंक्तियों से आमतौर पर समझ आ जाता है कि माप कितने ठीक लिए गए हैं।
  5. चरण 5. «कामों का पूरा पैकेज», «पूरी तरह तैयार करके सौंपना» या «मौके पर स्थापना» जैसी सामान्य मदें देखें। ठेकेदार से पूछें कि उनमें क्या-क्या शामिल है। विवरण न हो, तो तुलना करने का आधार नहीं रहेगा।
  6. चरण 6. देखें कि अनुमान में सामग्री कहाँ दिखाई गई है। यदि सामग्री «रसीदों के अनुसार» जोड़ी जाएगी, तो नियम पूछें: किन मदों पर पहले सहमति होगी, खरीद की पुष्टि कैसे होगी और नुकसान या बर्बादी का कितना प्रतिशत रखा गया है।
  7. चरण 7. वे पंक्तियाँ खोजें जो अक्सर छूट जाती हैं: उपभोग्य सामग्री, फास्टनर, सुरक्षा की प्लास्टिक शीट, बोरे, प्राइमर, डिलीवरी, सामग्री ऊपर पहुँचाना और मलबा हटाना। यदि ये कहीं भी नहीं हैं, तो बजट लगभग निश्चित रूप से बदलेगा।
  8. चरण 8. समयसीमा का तर्क जाँचें। यदि कम समय में बहुत अधिक काम करने का वादा है, तो गुणवत्ता पर जोखिम आएगा या अतिरिक्त टीमों की ज़रूरत होगी, जिनका खर्च भी होगा।
  9. चरण 9. हस्ताक्षर करने से पहले बदलावों के नियम दर्ज करें: क्या अतिरिक्त काम माना जाएगा, उसकी कीमत पर सहमति कैसे बनेगी और हर चरण का परिणाम कैसे दर्ज किया जाएगा।
यदि लागत अनुमान जल्दी जाँचना हो, तो «हर चीज़ जाँचने» की कोशिश न करें। संरचना, माप की इकाइयाँ, प्रमुख मदों की मात्राएँ और कीमत बदलने के नियम देखना पर्याप्त है।

चेतावनी के ये संकेत लगभग हमेशा विवाद की वजह बनते हैं:

  • अनुमान में संस्करण और तारीखें नहीं हैं, और बदलाव बिना रिकॉर्ड छोड़े «उसी फ़ाइल» में किए जाते हैं;
  • बहुत-सी पंक्तियों में «पूरा पैकेज», «पूरी तरह तैयार» या «मौके पर» लिखा है, लेकिन उनका दायरा स्पष्ट नहीं है;
  • मापी जा सकने वाली इकाइयों की जगह हर जगह «सेवा» लिखा है, और मात्राओं के समर्थन में माप नहीं हैं;
  • सामग्री को अलग से «रसीदों के अनुसार» बताया गया है, लेकिन सहमति के नियम नहीं लिखे गए हैं;
  • नीचे केवल एक कुल रकम है, चरणों के अनुसार योग नहीं हैं, इसलिए यह स्पष्ट नहीं होता कि काम आगे बढ़ने के साथ बजट में क्या हो रहा है।

यदि ठेकेदार 101 ऐप के लागत अनुमान दिखाता है, तो जाँचें कि हर चरण के लिए अलग अनुमान बनाया गया है। हर अनुमान में मदें, माप की इकाइयाँ, मात्राएँ और कीमतें जाँचें। कुल रकम अपने आप निकलती है, लेकिन सूची पूरी है या नहीं और कोई मद दोहराई तो नहीं गई है, यह आपको स्वयं देखना होगा।

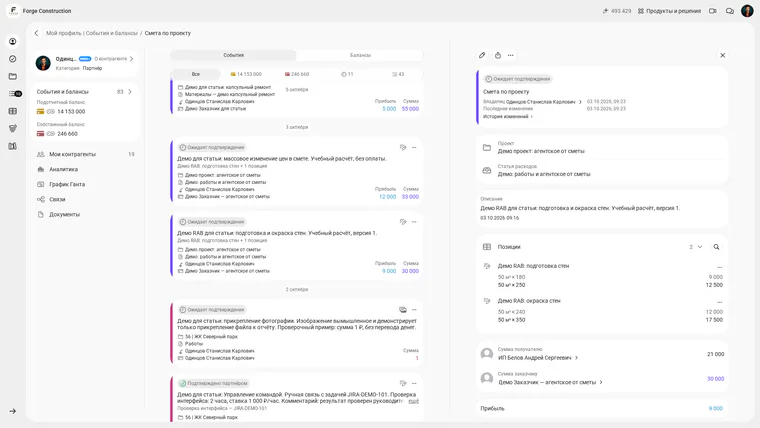

101 में सीखने के लिए बनाया गया लागत अनुमान: दीवारों के काम की दो मदें, m² की इकाइयाँ, मात्राएँ, कीमतें और ग्राहक के लिए 30 000 की नियोजित रकम।दीवारों की तैयारी और पेंटिंग का उदाहरण: हर मद में 50 m² और ग्राहक के लिए कुल रकम 30 000। «Ожидает подтверждения» («पुष्टि की प्रतीक्षा में») की स्थिति योजना से संबंधित है; स्क्रीनशॉट किसी भुगतान की पुष्टि नहीं करता। इंटरफ़ेस रूसी भाषा में है।

ठेकेदार के लिए लागत अनुमान की जाँच: भेजने से पहले त्रुटियाँ कैसे पकड़ें?

लागत अनुमान अक्सर जल्दबाज़ी में बनाया जाता है: शाम को माप लिए गए और ग्राहक को सुबह कीमत चाहिए। इसी समय छोटी गलतियाँ पैदा होती हैं, जो बाद में इस सवाल में बदल जाती हैं कि «अनुबंध में एक रकम है और वास्तव में दूसरी क्यों?»

ऐसी स्थिति में भेजने से पहले अनुमान की आंतरिक जाँच उपयोगी है। उद्देश्य सरल है: दस्तावेज़ ग्राहक के सवालों का सामना कर सके और परियोजना की आर्थिक व्यवहार्यता भी बनी रहे।

ठेकेदार को इन बातों की जाँच करनी चाहिए:

  • मात्राओं और माप का मेल। यदि माप किसी कारीगर ने लिए हैं, तो प्रबंधक कम से कम प्रमुख मदें जाँचता है: दीवारों, फ़र्श और छत का क्षेत्रफल तथा तकनीकी लाइनों की लंबाई।
  • एक समान मूल्य सूची। जब अलग-अलग कारीगर «अपनी आदत के अनुसार» मदें जोड़ते हैं, तो दोहराव और कीमत तय करने के अलग-अलग तरीके आ जाते हैं। एक साझा मूल्य सूची इस समस्या को हल करने में मदद करती है। इस विषय पर अलग सामग्री है: 101 ऐप में ऑनलाइन दरें (रूसी में)।
  • उलझन पैदा करने वाले स्थानों पर काम का दायरा: जोड़, खुलावों की किनारी सतहें, कोने, बॉक्सनुमा आवरण, दीवारों में काटी गई नालियाँ और भीतर जड़े गए हिस्से। इन्हीं पंक्तियों के कारण काम के दौरान कई अतिरिक्त रकमें माँगी जा सकती हैं।
  • उपभोग्य सामग्री और आवाजाही का खर्च। अनुमान में केवल काम लिखा हो, तब भी डिलीवरी, सामग्री ऊपर पहुँचाने, फास्टनर, प्लास्टिक शीट, बोरों और मलबा हटाने पर पैसा लगेगा। ग्राहक को हिसाब का तर्क समझाने के लिए इन्हें अलग खंड में रखा जा सकता है।
  • हर चरण का मार्जिन। यदि बुनियादी निर्माण कार्यों का मार्जिन घट रहा हो, तो उस चरण की लाभप्रदता और रकम मिलने तथा भुगतान करने की समयसारणी जाँचें: नकदी पर असर इस बात पर निर्भर करता है कि रकम कब मिलती है और भुगतान कब करने होते हैं।
  • कीमत बदलने के नियम। यदि कुछ कामों की मात्रा अभी बदल सकती है, तो उस हिस्से को अलग लिखना और यह बताना बेहतर है कि उसका हिसाब तोड़-फोड़ के बाद लिए गए वास्तविक माप के आधार पर होगा।

जाँच का एक दूसरा स्तर भी है: «दस्तावेज़ ग्राहक की नज़र से कैसा दिखता है»। 101 की टीम ने अलग से समझाया है कि लागत अनुमान में इतना समय क्यों लगता है और स्पष्टता बनाए रखते हुए हिसाब तैयार करना कैसे तेज़ किया जा सकता है: लागत अनुमान जल्दी कैसे बनाएँ (रूसी में)।

ठेकेदार के लिए अच्छा लागत अनुमान टीम की सुरक्षा भी है। मदें और मात्राएँ स्पष्ट लिखी हों, तो कारीगर के लिए चरण के काम की रिपोर्ट देना और प्रबंधक के लिए काम स्वीकार करना आसान होता है।

बदलावों और अतिरिक्त कामों पर सहमति कैसे बनाएँ ताकि लागत अनुमान विवाद का कारण न बने?

लागत अनुमान की पूरी जाँच के बाद भी बदलाव होंगे। मरम्मत में लगभग हमेशा पहले न दिखने वाले काम सामने आते हैं, निर्माण में तकनीकी प्रणालियों के समाधान बदलते हैं और फिनिशिंग के समय सामग्री को लेकर नई इच्छाएँ आती हैं। सवाल यह नहीं है कि बदलाव होंगे या नहीं। सवाल यह है कि उन्हें दर्ज कैसे किया जाएगा।

काम करने योग्य तरीका यह है: हर नया काम अलग पंक्ति में उसकी कीमत और मात्रा के साथ दर्ज हो, बदलाव की तारीख और संस्करण हो और ग्राहक की पुष्टि उपलब्ध हो। यदि पुष्टि केवल संदेशों में रह जाए, तो तय हुई बात खो जाना आसान है।

असहमतियाँ कम करने के लिए पहले से तीन नियमों पर चर्चा करें:

  • क्या अतिरिक्त काम माना जाएगा और उसका प्रस्ताव कौन रखेगा;
  • कीमत और समयसीमा पर सहमति कैसे होगी—काम शुरू होने से पहले और अनुमान के नए संस्करण के साथ;
  • चरण का काम कैसे सौंपा जाएगा और परिणाम की पुष्टि किससे होगी।

कानूनी पक्ष को अनुबंध से जोड़ना उचित है। यदि अनुबंध अभी तैयार हो रहा है, तो 101 के इस विश्लेषण का उपयोग कर सकते हैं: निर्माण में अनुबंधों के प्रकार (रूसी कानून; रूसी में)। इससे स्पष्ट होता है कि ज़िम्मेदारियाँ और काम स्वीकार करने का क्रम लिखे बिना विवाद छोटी बातों से क्यों शुरू हो जाते हैं।

101 ऐप लागत अनुमान की छोटी त्रुटियों से बचने में कैसे मदद करता है?

जब लागत अनुमान तालिकाओं में रहता है और फ़ाइलों के रूप में भेजा जाता है, तो गलतियाँ लगभग अनिवार्य हो जाती हैं: किसी ने कीमत बदली और रकम अपडेट करना भूल गया, कहीं फ़ॉर्मूला बिगड़ गया या कॉपी करते समय कोई पंक्ति दोहर गई। पहली नज़र में ये गलतियाँ कम ही दिखती हैं, लेकिन बाद में दोनों पक्षों को महँगी पड़ती हैं।

101 ऐप में हर चरण के लिए अलग लागत अनुमान तैयार करें और उसमें मदें, माप की इकाइयाँ, मात्राएँ और कीमतें जाँचें। कुल रकम अपने आप निकलती है। इससे गणितीय गलतियों का जोखिम घटता है; सूची की पूर्णता और दोहराव की जाँच कोई व्यक्ति करता है। अनुमान बनाने के उपकरण और काम करने के तरीके पर अलग लेख उपलब्ध है: ऑनलाइन लागत अनुमान बनाने का उपकरण (रूसी में)।

101 के लागत अनुमान की मदों की तालिका, जिसमें मात्रा, माप की इकाई, लागत, कीमत और कुल रकम के कॉलम हैं।उदाहरण वाले लागत अनुमान की मदों की तालिका: 50 m² × 250 = 12 500 और 50 m² × 350 = 17 500; कुल कीमत 30 000। यहाँ मानों को केवल देखा जा रहा है; रिकॉर्ड बदला नहीं गया है। इंटरफ़ेस रूसी भाषा में है।

101 में बिना सदस्यता और बिना कार्ड जोड़े लागत अनुमान मुफ़्त बनाए जा सकते हैं, स्मार्टफ़ोन से भी। इसके बारे में 101 की लागत अनुमान की कीमत वाली सामग्री में बताया गया है: 101 ऐप में लागत अनुमान बनाने का खर्च कितना है। यानी आप किसी वास्तविक परियोजना का हिसाब बनाकर उसी के आधार पर चरणों और मात्राओं पर चर्चा कर सकते हैं।

यदि आप प्रदर्शन देखकर समझना चाहते हैं कि लागत अनुमान की जाँच एक स्पष्ट प्रक्रिया कैसे बन सकती है, तो सिस्टम में एक बार अनुमान बनाना और ग्राहक या अपनी टीम के साथ उसके चरणों को देखना अधिक आसान होगा।

101 ऐप में लागत अनुमान मुफ़्त बनाए जा सकते हैं। कुल रकम की स्वचालित दोबारा गणना हिसाब जाँचने में मदद करती है, लेकिन अनुमान पूरा होने की गारंटी नहीं देती: माप की इकाइयाँ, मात्राएँ और दोहराई गई मदें कोई व्यक्ति जाँचता है।
