Самозанятые в строительстве: договор, чек и расходы УСН

Как оформить работу по объекту, принять этап, проверить чек, провести оплату и сохранить подтверждающие документы.

Обложка статьи: Самозанятые в строительстве: договор, чек и расходы УСН

Строительная компания может привлечь самозанятого электрика, отделочника, плиточника или монтажника на отдельный этап объекта. Для заказчика такая схема работает, когда исполнитель сохраняет самостоятельность, отвечает за конкретный результат и передаёт документы по каждому расчёту.

Проблемы начинаются, когда отношения оформлены только переводами на карту. Без проверки статуса, понятного задания, акта и корректного чека компания рискует потерять расход на УСН. Если фактическая работа похожа на штатную, появляются риски доначисления НДФЛ и страховых взносов.

Ниже — рабочая цепочка для строительного объекта: от проверки исполнителя до фиксации расхода.

Содержание:

  1. Когда самозанятый подходит для строительного объекта
  2. Что проверить до заключения договора
  3. Как описать объект, этап и результат работ
  4. Какие документы собрать
  5. Что проверить в чеке самозанятого
  6. Когда оплата попадает в расходы УСН
  7. Как оформлять аванс и поэтапную оплату
  8. Как работать с бригадиром и несколькими исполнителями
  9. Какие признаки вызывают вопросы ФНС
  10. Пример: электромонтажный этап от договора до расхода
  11. Как фиксировать оплату исполнителя в веб-версии 101
  12. Чек-лист перед оплатой
  13. Частые вопросы

Когда самозанятый подходит для строительного объекта

Самозанятый уместен для самостоятельного и ограниченного результата. Например, проложить кабель на одном этаже, уложить плитку в санузлах, смонтировать двери или выполнить штукатурку помещений по согласованной ведомости.

У задачи должны быть понятные границы:

  • конкретный объект и участок работ;
  • измеримый результат;
  • согласованная цена или порядок её расчёта;
  • срок сдачи;
  • правила приёмки и устранения недостатков;
  • распределение ответственности за материалы и инструмент.

Если мастер ежедневно работает по графику компании, подчиняется руководителю участка, получает одинаковую сумму каждый месяц и выполняет постоянную трудовую функцию, гражданско-правовой договор выглядит слабее. Для регулярной роли безопаснее рассмотреть штатное оформление. Подробное сравнение уже есть в статье «Самозанятые или штат: что выбрать владельцу компании по ремонту и строительству».

Что проверить до заключения договора

Первый шаг — проверить статус плательщика НПД через сервис ФНС. Для проверки нужны ИНН исполнителя и дата. Результат лучше сохранить вместе с договором.

Статус стоит проверять минимум дважды: до подписания договора и перед выплатой. Самозанятый может сняться с учёта или утратить право на НПД, например после превышения годового дохода 2,4 млн ₽. Если на дату выплаты статус уже утрачен, налоговые обязанности заказчика могут измениться.

До начала работ нужно проверить ещё несколько обстоятельств:

Что проверитьПочему это важноЧто сохранить
Статус НПД на нужную датуПодтверждает право исполнителя применять режимРезультат проверки ФНС
ИНН и ФИОСвязывает договор, чек и платёж с одним лицомРеквизиты исполнителя
Отношения с компанией за последние два годаДоход от нынешнего или недавнего работодателя не подпадает под НПДАнкета или условие договора
Самостоятельность исполнителяСнижает риск подмены трудовых отношенийУсловия о способе и организации работ
Возможность выполнить объём в пределах лимита НПДСнижает риск утраты статуса посреди проектаПлан выплат и подтверждение исполнителя
Необходимые допуски и квалификацияОтдельные строительные работы требуют специальных условийУдостоверения, допуски, сведения о квалификации

Проверка статуса не гарантирует безопасность всей схемы. ФНС оценивает реальные отношения в совокупности: регулярность выплат, длительность сотрудничества, самостоятельность исполнителя и наличие других заказчиков.

Как описать объект, этап и результат работ

Фраза «строительные услуги за август» почти ничего не объясняет. В договоре и приложении лучше описать результат, который можно принять и проверить.

Для электромонтажного этапа описание может включать:

  • адрес и внутренний номер объекта;
  • помещения или этаж;
  • перечень работ;
  • объём в точках, метрах или комплектах;
  • схему и технические требования;
  • материалы заказчика и материалы исполнителя;
  • срок выполнения;
  • цену этапа;
  • порядок проверки и устранения недостатков.

Смета, ведомость объёмов или техническое задание становится приложением к договору. В назначении платежа и акте стоит использовать те же номер договора, объект и этап. Тогда документы образуют понятную цепочку, а расход легче связать с деятельностью компании.

Подробная структура договора уже разобрана в статье «Договор подряда с самозанятым». В этой статье фокус остаётся на оплате, расходе УСН и документах конкретного объекта.

Какие документы собрать

Для строительного этапа безопасный комплект выглядит так:

ДокументЧто подтверждаетКлючевые данные
Проверка статуса НПДСтатус исполнителя на дату проверкиИНН, дата, результат
Договор подрядаОбязанности сторон и результатОбъект, этап, цена, сроки, приёмка
Смета или техническое заданиеСостав и объём работВиды работ, единицы, количество, требования
Акт выполненных работВыполнение и принятие этапаДоговор, объект, период, результат, сумма
Чек из «Моего налога»Расчёт с плательщиком НПДИНН заказчика, услуга, сумма, дата
Платёжный документФакт оплатыПолучатель, сумма, договор, этап
Дефектный акт или перепискаНедостатки и порядок их устраненияЗамечания, срок исправления, результат

Чек — обязательный документ для подтверждения расчёта с самозанятым. Акт фиксирует выполненный объём, период и принятие результата. Для строительного подряда он особенно важен, потому что позволяет отделить выплаченный аванс от завершённого этапа.

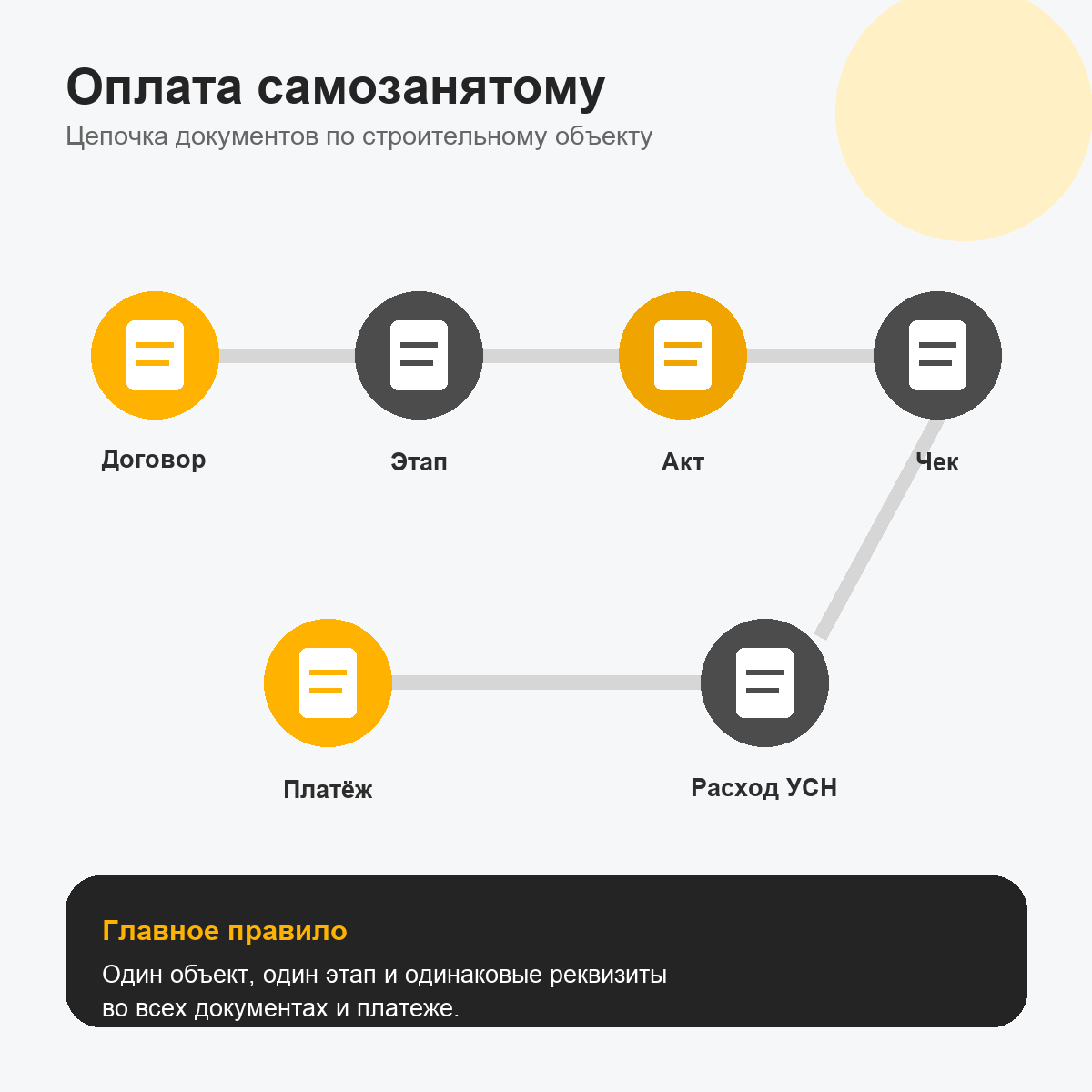

Практическое правило: договор отвечает на вопрос «что должно быть сделано», акт — «что принято», чек — «какая сумма получена исполнителем», платёжный документ — «как и когда деньги перечислены».

Как оформить оплату самозанятому: договор, этап, акт, чек, платёж и расход УСН

Что проверить в чеке самозанятого

ФНС рекомендует сверять чек с договором. В документе должны быть корректно указаны:

  • ФИО и ИНН самозанятого;
  • наименование и ИНН компании или ИП-заказчика;
  • конкретное наименование работы;
  • сумма вознаграждения;
  • дата расчёта;
  • QR-код и ссылка на проверку чека.

Название `строительные услуги` лучше заменить на конкретный результат: `электромонтажные работы на объекте по адресу …, этап 2, договор № …`. Формулировка помогает связать чек с актом и платёжным поручением.

Подлинность и актуальность чека можно проверить по QR-коду. Если реквизиты ошибочны, исполнитель аннулирует чек и формирует новый. Если чек аннулирован после расчёта, заказчику нужно запросить корректный документ и проверить основание аннулирования. Порядок проверки описан в разъяснении ФНС.

Когда оплата попадает в расходы УСН

Раздел относится к компаниям и ИП на УСН `Доходы минус расходы`. На объекте `Доходы` затраты на исполнителей налоговую базу не уменьшают, хотя управленческий учёт всё равно нужен для расчёта прибыли объекта.

Чтобы выплата самозанятому уменьшила базу по УСН, расход должен быть:

  1. связан с деятельностью, направленной на получение дохода;
  2. подтверждён документами;
  3. фактически оплачен;
  4. отражён в налоговом учёте в допустимом порядке.

С 2026 года перечень расходов УСН стал открытым, однако экономическая обоснованность, оплата и подтверждающие документы остались обязательными. Для строительной компании договор, приложение с объёмом, акт, чек НПД и платёж образуют основной комплект доказательств.

Если заказчик перечислил аванс, а работы ещё продолжаются, одного движения денег недостаточно для уверенной привязки выплаты к завершённому этапу. Акт или другой документ о принятом результате показывает дату и объём выполненных работ. Конкретный порядок признания спорной операции лучше сверять с бухгалтером по условиям договора.

Общий разбор строительных затрат находится в статье «Расходы строительной компании на УСН в 2026 году».

Как оформлять аванс и поэтапную оплату

Строительные работы часто оплачиваются частями. Документы удобнее строить вокруг этапов, а не вокруг календарных месяцев.

Пример схемы:

СобытиеДокументЧто фиксируется
Исполнитель приступает к работамДоговор и приложениеЭтап, результат, срок, цена
Компания перечисляет авансПлатёж и чекСумма аванса, договор, объект
Исполнитель завершает часть работПромежуточный актФактический объём и замечания
Компания принимает этапПодписанный актДата приёмки и стоимость этапа
Компания перечисляет остатокПлатёж и чекФинальный расчёт по этапу

Чек формируется на каждый расчёт. Если самозанятый получил два платежа, заказчику нужны чеки на оба поступления. Один итоговый чек после нескольких переводов создаёт расхождение между датами и суммами.

В назначении платежа полезно указывать: `Оплата по договору № 18 от 12.08.2026 за электромонтажный этап 2, объект …, без НДС`. Формулировка должна совпадать с экономическим смыслом операции.

Как работать с бригадиром и несколькими исполнителями

Статус самозанятого относится к конкретному человеку. Бригадир не становится работодателем или платёжным агентом автоматически и не может просто получить общую сумму за всех мастеров, если документы оформлены с каждым исполнителем отдельно.

Есть три понятные модели:

  1. Один подрядчик отвечает за весь результат. Договор, акт, чек и платёж оформлены с ним. Нужно проверить, вправе ли он выполнять обязательство выбранным способом и не привлекает ли работников по трудовым договорам, что для НПД запрещено.
  2. Несколько самозанятых выполняют отдельные этапы. С каждым заключён свой договор или приложение, каждый сдаёт результат, получает оплату и формирует чек.
  3. Субподрядчик — ИП или организация. Компания заключает один договор с полноценным контрагентом, а тот самостоятельно организует свою команду и отвечает за неё.

Схема `перевести всю сумму бригадиру, а он раздаст остальным` создаёт разрыв между фактическими исполнителями, документами и платежом. Для налогового и банковского контроля такой разрыв придётся отдельно объяснять.

Какие признаки вызывают вопросы ФНС

ФНС оценивает отношения комплексно. Один признак редко решает всё, однако сочетание нескольких факторов повышает риск переквалификации договора в трудовой.

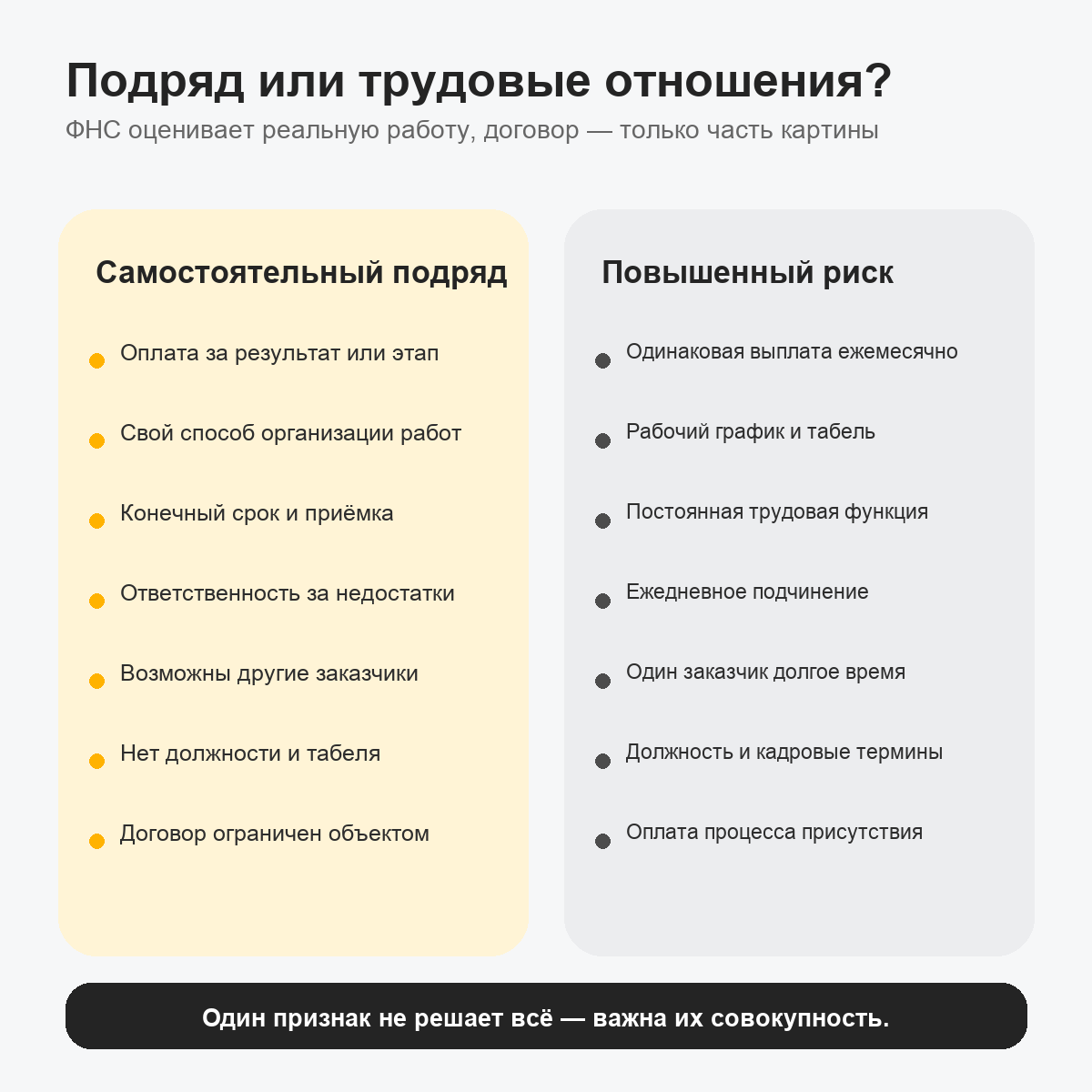

Нормальный подрядПовышенный риск трудовых отношений
Оплата за измеримый результат или этапОдинаковая выплата каждые две недели или каждый месяц
Исполнитель сам выбирает способ работыОбязательный рабочий график и табель
Возможны другие заказчикиОдин постоянный заказчик длительное время
Исполнитель отвечает за недостаткиОплата самого процесса присутствия на объекте
Договор ограничен объектом и срокомПостоянная трудовая функция без конечного результата
Нет должности и кадровых формулировокЕсть должность, руководитель и подчинение правилам компании
Исполнитель использует собственную организацию работыКомпания полностью обеспечивает рабочее место и ежедневное управление

Отдельное ограничение касается нынешних и бывших сотрудников. Доход от работодателя либо компании, из которой человек уволился менее двух лет назад, не подпадает под НПД. При рискованной схеме заказчику могут доначислить НДФЛ, страховые взносы, пени и штрафы. Актуальные признаки и подход ФНС собраны в разъяснении о рисках работы с самозанятыми.

Самостоятельный подряд и признаки трудовых отношений

Пример: электромонтажный этап от договора до расхода

Строительная компания привлекает самозанятого электромонтажника для прокладки кабеля и установки 46 точек на одном объекте. Цена этапа — 180 000 ₽. Материалы предоставляет заказчик, инструмент использует исполнитель.

До начала работ

Компания проверяет статус НПД по ИНН и сохраняет результат. В договоре указывает объект, помещения, схему, 46 точек, требования к маркировке линий, срок и порядок проверки. В приложении фиксирует смету работ и перечень материалов заказчика.

Первый платёж

После выхода на объект компания перечисляет аванс 60 000 ₽. Исполнитель формирует чек на эту сумму с наименованием: `Аванс за электромонтажные работы, этап 2, договор № 18`. Чек и платёж прикрепляются к карточке объекта.

Приёмка

После завершения этапа прораб проверяет объём и фиксирует два замечания. Исполнитель устраняет их, стороны подписывают акт на 180 000 ₽. В акте указаны договор, объект, этап и фактически выполненный объём.

Финальный расчёт

Компания повторно проверяет статус НПД и перечисляет 120 000 ₽. Исполнитель формирует второй чек. Бухгалтер получает комплект:

  • договор;
  • техническое задание и смету;
  • проверку статуса НПД;
  • акт;
  • два платёжных документа;
  • два чека;
  • запись о расходе по объекту.

Такой комплект показывает деловую цель, факт оплаты, выполненный результат и связь операции со строительным заказом.

Как фиксировать оплату исполнителя в веб-версии 101

101 используется для управленческого пообъектного контроля. Приложение не заменяет бухгалтерию, КУДиР или сервис проверки НПД. Его задача — собрать деньги, документы и контекст операции в одном объекте.

Рабочий процесс можно построить так:

  1. Создать расход по нужному строительному объекту.
  2. Выбрать исполнителя как контрагента.
  3. Указать сумму, дату, этап и понятный комментарий.
  4. Прикрепить договор, акт, чек или ссылку на документ согласно внутреннему регламенту.
  5. Проверить, что аванс и окончательный расчёт отражены отдельно.
  6. Сверить плановую стоимость этапа с фактическими выплатами.

Так руководитель видит, сколько уже выплачено исполнителю, к какому объекту относится расход и каких документов не хватает перед закрытием периода. Попробовать пообъектный учёт можно в веб-версии 101.

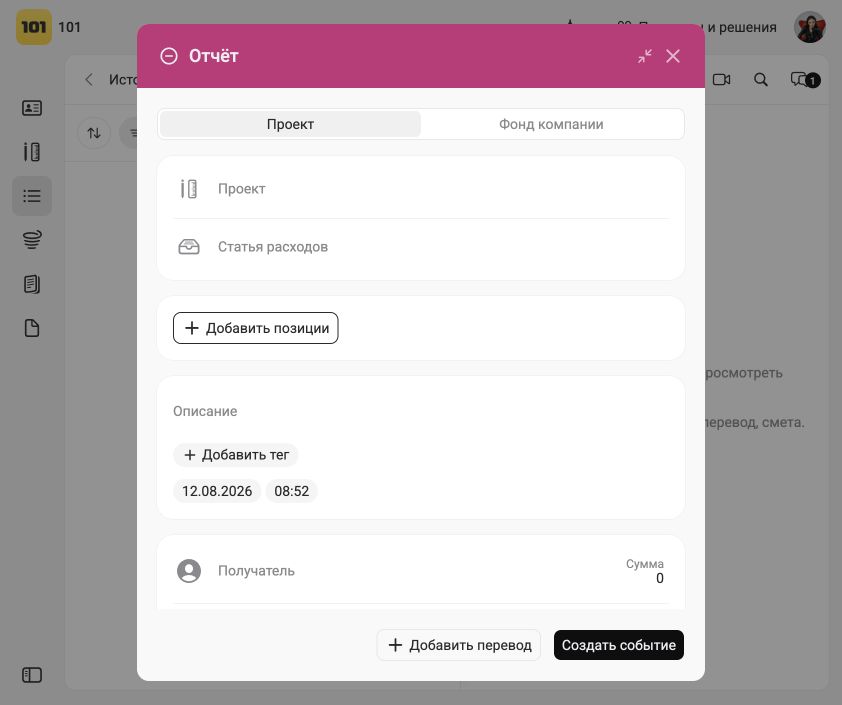

Форма фиксации расхода по исполнителю в веб-версии 101

Чек-лист перед оплатой

Перед каждым переводом стоит пройти короткую проверку:

  • статус НПД действует на дату выплаты;
  • исполнитель не является нынешним или недавним сотрудником компании;
  • договор содержит конкретный результат, объект, срок и цену;
  • этап и объём подтверждены актом, когда работа уже выполнена;
  • сумма платежа совпадает с договором и актом;
  • назначение платежа содержит договор и этап;
  • самозанятый сформировал чек на каждый расчёт;
  • реквизиты и наименование работы в чеке корректны;
  • чек открывается по QR-коду и не аннулирован;
  • операция привязана к объекту и передана в бухгалтерский контур;
  • в отношениях нет явных признаков штатной работы.

Частые вопросы

Нужен ли акт, если самозанятый выдал чек?

Чек обязателен для подтверждения расчёта и расхода заказчика. Акт подтверждает выполненный объём, дату и принятие результата. Для строительного подряда акт особенно полезен при этапах, авансе, гарантийных обязательствах и возможных замечаниях.

Можно ли заплатить самозанятому наличными?

Можно, если расчёт оформлен законно и исполнитель сформировал чек. Для строительной компании безналичный платёж обычно создаёт более прозрачную связку с договором, объектом и бухгалтерскими документами.

Нужно ли удерживать НДФЛ и начислять страховые взносы?

При действующем НПД и реальном гражданско-правовом договоре организация или ИП обычно не удерживает НДФЛ и не начисляет страховые взносы на выплату. Если статус утрачен либо отношения фактически трудовые, обязанности и риски меняются.

Что делать, если самозанятый аннулировал чек?

Нужно запросить причину и корректный новый чек, если расчёт не отменён. Аннулированный документ нельзя оставлять единственным подтверждением выплаты.

Можно ли заключить один договор на год?

Можно, если договор соответствует реальным гражданско-правовым отношениям. Для стройки безопаснее оформлять задания и акты по отдельным объектам или этапам. Длительность, регулярность одинаковых выплат и фактическая организация работы оцениваются вместе.

Может ли самозанятый привести свою бригаду?

Самозанятый не вправе иметь работников по трудовым договорам. Если фактически работы выполняет группа людей, документы и расчёты должны соответствовать реальной модели: отдельные самозанятые, ИП или организация-субподрядчик.

Главный вывод: расход на самозанятого держится на согласованности документов. Объект и результат указаны в договоре, выполненный этап подтверждён актом, каждый расчёт закрыт чеком, платёж связан с договором, а операция отражена по нужному строительному объекту. Такая цепочка помогает одновременно контролировать себестоимость и защищать налоговый расход.
