Технический заказчик: кто это?

Разбираем роль техзаказчика: юридический смысл, функции на стройке, отличие от технадзора и практические правила работы.

Технический заказчик: кто это?

Технический заказчик (часто говорят «техзаказчик») — роль, вокруг которой много путаницы. В чате про ремонт так могут назвать любого представителя собственника: менеджера проекта, инженера, дизайнера, доверенное лицо.

В документах по капитальному строительству смысл уже строже. Там технический заказчик действует от имени застройщика: организует изыскания, проектирование, строительство, собирает пакет документов на ввод, держит в руках связку «задача → договоры → контроль → сдача».

Разобраться полезно обеим сторонам. Заказчику — чтобы понимать, кому делегированы решения. Подрядчику — чтобы верно выстроить коммуникацию и подписания: кто ставит подпись, кто принимает этап, кто отвечает за исходные данные.

Содержание:

  1. Кто такой технический заказчик?
  2. Зачем он нужен и в каких проектах появляется?
  3. Чем техзаказчик отличается от заказчика и технадзора?
  4. Функции техзаказчика
  5. Как выстроить работу с техзаказчиком без хаоса?
  6. Мини-чеклист: когда техзаказчик реально нужен?

Кто такой технический заказчик?

По пункту 22 статьи 1 ГрК РФ технический заказчик — юридическое лицо, уполномоченное застройщиком действовать от его имени: заключать договоры на изыскания, проектирование, строительство, реконструкцию, капитальный ремонт и снос, готовить задания, передавать необходимые документы и материалы, утверждать проектную документацию и подписывать документы для получения разрешения на ввод. Для выполнения этих функций предусмотрено членство в соответствующей СРО, с исключениями, прямо названными в том же пункте: часть 2.1 статьи 47, часть 4.1 статьи 48, части 2.1–2.2 статьи 52 и части 5–6 статьи 55.31. Бытовое название представителя собственника само по себе такого статуса не создаёт.

По сути это «операционный штаб» со стороны собственника или инвестора. Техзаказчик собирает проект в целое: следит, чтобы проектировщики выдали рабочие решения, подрядчики получили фронт работ, сроки и бюджет оставались управляемыми, а на выходе был комплект документов для сдачи.

В переписке и договорах полезно фиксировать одно: техзаказчик действует по доверенности или договору с застройщиком. Тогда ясно, чьи решения он подтверждает и в каких границах.

Зачем он нужен и в каких проектах появляется?

Роль техзаказчика появляется там, где проект становится «инвестиционно-строительным»: много подрядчиков, обязательные согласования, экспертизы, требования к строительному контролю, исполнительной документации и вводу объекта.

Есть и практическая причина: застройщик часто занят бизнесом и не хочет превращаться в диспетчера стройки. Тогда техзаказчик берёт на себя ежедневное управление: план, протоколы, контроль изменений, приемки этапов, подготовку пакета на ввод.

Отдельная плоскость — нормативка и статус участников. По ГрК РФ техзаказчик существует как самостоятельный субъект градостроительных отношений, а стандарты управления проектом в строительстве прямо описывают деятельность управляющего проектом (технического заказчика).

Чем техзаказчик отличается от заказчика и технадзора?

Заказчик в бытовом смысле — тот, кто инициирует стройку или ремонт, финансирует работы и принимает результат. Это действительно центральная роль: от ТЗ до приемки и оплаты. У нас есть отдельный разбор, кто такой заказчик и какие у него обязанности: «Функции заказчика в строительстве».

Технический заказчик — «руки» застройщика в проекте. Он может закрывать часть функций заказчика, при этом источник денег и конечное решение по ключевым вопросам всё равно остаются за собственником или инвестором (если это так прописано в договоре и доверенности).

Технадзор (инженер технадзора) — отдельная роль контроля качества и соответствия работ проекту и нормам. Проверки включают замеры, фиксацию отклонений, участие в приемках этапов, проверку закрываемых работ. В блоге 101 это разобрано в статье «Кто такой технадзор?».

На одном проекте техзаказчик и технадзор часто работают вместе: техзаказчик управляет процессом, технадзор усиливает контроль качества и документации.

Функции техзаказчика

Удобно смотреть на функции техзаказчика, ориентируясь на разные этапы проведения работ. Формулировки в законе длинные, на практике это сводится к понятным действиям: «организовать», «проверить», «согласовать», «подписать», «сдать».

Ниже — практическая схема по уже описанным этапам, а не дополнительные обязанности сверх закона, договора и полномочий технического заказчика.

ЭтапДействие в пределах полномочийДокумент или результат
ПодготовкаСобрать исходные данные, подготовить задания и организацию закупки услуг.Исходные материалы, задания, согласованные контрольные точки.
ПроектированиеОрганизовать передачу проектных решений и согласование изменений.Проектная документация и история согласований.
СтроительствоОрганизовать взаимодействие участников и предусмотренный строительный контроль.Замечания, акты и исполнительная документация по применимым требованиям.
ЗавершениеСобрать и подписать документы в пределах предоставленных полномочий.Комплект документов для предусмотренных процедур приёмки и ввода.

В подготовке техзаказчик помогает собрать исходные данные, оформить задания на изыскания и проектирование, подготовить закупку проектировщиков и подрядчиков, определить контрольные точки и форму отчетности.

В проектировании техзаказчик держит качество и полноту выдачи: чтобы проектная и рабочая документация приезжали на стройку вовремя, а изменения фиксировались и согласовывались.

Строительный контроль регулируют статья 53 ГрК РФ и постановление Правительства РФ от 21.06.2010 № 468. По части 2 статьи 53 контроль проводит лицо, осуществляющее строительство; при строительном подряде его также проводят указанные в этой норме участники со стороны заказчика либо привлечённые ими по договору ИП или юридические лица. Конкретные полномочия и порядок взаимодействия следует определить для проекта.

Параллельно растёт «бумажный хвост», без которого объект не получится ввести в эксплуатацию: журналы, акты скрытых работ, исполнительные схемы, сертификаты, протоколы испытаний. Почему исполнительную документацию лучше вести по мере выполнения работ, мы подробно разбирали в статье «Ведение исполнительной документации в строительстве и ремонте».

В финале техзаказчик помогает собрать пакет на ввод: организовать приемки, проверить закрывающие документы, подписать то, что по доверенности подписывает именно он.

Распределяя роли, отдельно закрепите функции технического заказчика и работы подрядчика. Перечень функций техзаказчика установлен пунктом 22 статьи 1 ГрК РФ, а участников строительного контроля различает часть 2 статьи 53 ГрК РФ. По одному бытовому названию роли нельзя определить полномочия подписанта или порядок контроля: проверьте закон, договор и переданные полномочия. Вопрос совмещения функций технического заказчика, подрядчика и строительного контроля рассмотрен в письме Минстроя России от 29.01.2020 № 2390-ТБ/02 «О заключении договора строительного подряда, осуществлении строительного контроля». Это разъяснение ведомства; нормативные основания функций и строительного контроля приведены отдельно в названных положениях ГрК РФ.

Как выстроить работу с техзаказчиком без хаоса?

Хаос на проекте почти всегда начинается с размытых границ: кто утверждает изменения, кто согласует материалы, кто принимает этапы, кому подрядчик отправляет уведомления и акты. Первый шаг — сделать границы письменными: договор техзаказчика с застройщиком, доверенность, регламент приемки, матрица подписантов.

Второй шаг — договориться о ритме управления. Если у техзаказчика нет регулярной отчетности, он превращается в «пожарную команду»: приезжает, когда уже поздно. Нормальный ритм выглядит так: еженедельный статус по срокам, отдельный трек по деньгам, отдельный трек по качеству и актам, единый журнал решений.

Третий шаг — собрать историю проекта в одном месте. Так проще восстановить, кто что согласовал, и подготовить акты и исполнительную документацию.

Для этой задачи подходит Приложение 101: внутри проекта удобно вести события, хранить фото и комментарии, формировать документы. Логика «событие → подтверждение → запись в истории проекта» снижает число конфликтов на ровном месте.

Если нужна опора на структуру, посмотри статью «Как вести журнал объектов в Приложении 101?». Журнал объекта фиксирует этапы, сроки, объемы, качество и помогает разбирать спорные моменты по фактам.

Хочется увидеть, как это работает на твоих проектах? Есть бесплатная презентация Приложения 101: за час можно собрать схему учета и контроля под текущие процессы.

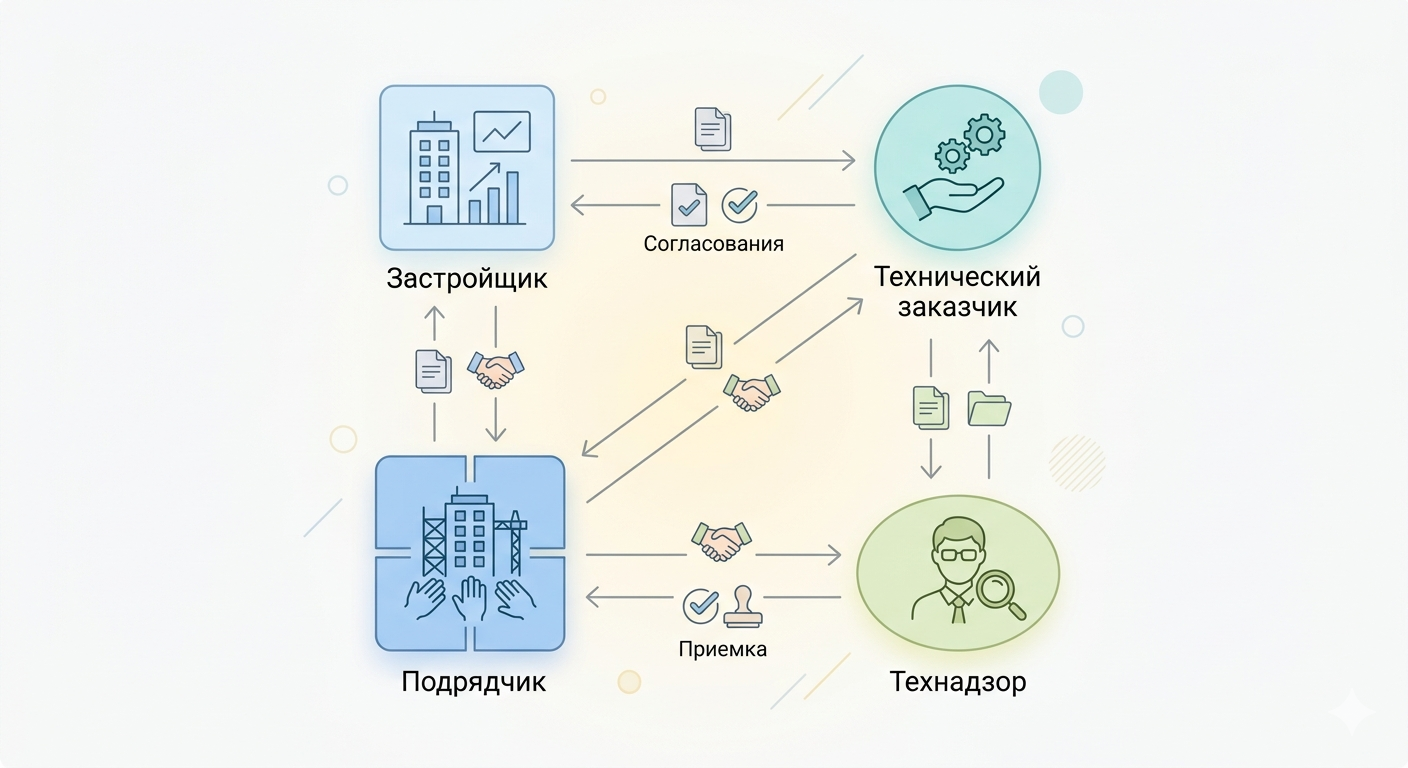

Схема ролей на стройке

Мини-чеклист: когда техзаказчик реально нужен?

Иногда техзаказчик кажется «лишним звеном», пока проект не упирается в документы и приемку. Проверить потребность можно по простому чеклисту.

  • Проект — объект капитального строительства, впереди разрешения, экспертиза, ввод, серьезный пакет исполнительной документации.
  • Несколько подрядчиков и поставщиков, нужна единая координация графика и стыков.
  • Заказчик хочет регулярный строительный контроль и понятный регламент приемки этапов.
  • У собственника нет времени держать в голове договоры, письма, протоколы, изменения и причины отклонений.
  • На проекте много «закрываемых» работ (инженерка, скрытые узлы), без фотофиксации и актов потом трудно доказать качество.

Если эти пункты описывают ваш проект, стоит обсудить, кто возьмёт на себя координацию подрядчиков, документов и согласований. Само число совпадений не показывает, окупится ли отдельная роль. Для подрядчика плюс тоже понятный: есть единый центр решений, меньше ситуаций, когда «вчера сказали одно, сегодня другое».
