Время прочтения: 10 минут

101 БлогСоветы заказчикам
28 октября 2026 г.

Предпродажный ремонт квартиры: как рассчитать бюджет и понять, окупятся ли работы

Когда ремонт перед продажей имеет смысл, как сравнить сценарии и учесть расходы. Учебный расчёт, бюджетный предел и контроль этапов в 101.

Предпродажный ремонт квартиры: как рассчитать бюджет и понять, окупятся ли работы

Содержание:

  1. Что такое предпродажный ремонт?
  2. Сравните три сценария до начала работ
  3. Учебный расчёт: какая прибавка к цене оправдает ремонт?
  4. Установите предел бюджета и порядок изменений
  5. Как контролировать ремонт, пока квартира готовится к продаже?
  6. Когда разумно сократить работы или отказаться от них?

Что такое предпродажный ремонт?

Предпродажный ремонт — это комплекс мероприятий по улучшению внешнего вида и функциональности квартиры перед ее продажей.

Его объём выбирают под объект и предполагаемого покупателя: иногда достаточно уборки и устранения мелких дефектов, иногда рассматривают более серьёзные работы. Ремонт не гарантирует прибавку к цене или сокращение срока продажи.

Для собственника главный вопрос — сколько останется после дополнительных затрат. Для подрядчика — согласованы ли состав, сроки и цена работ. Для инвестора к этому добавляется полная экономика покупки, владения и продажи объекта. Эти расчёты нельзя смешивать.

Сравните три сценария до начала работ

Подготовьте варианты: продажа в текущем состоянии, минимальная подготовка и ремонт с заранее ограниченным объёмом. Для каждого соберите сопоставимые объекты, оценку вероятной цены сделки и перечень расходов. Цена объявления сама по себе не подтверждает, за сколько квартира продастся.

В минимальную подготовку можно включить уборку, освобождение пространства и согласованное устранение видимых дефектов. Если обнаружена проблема с безопасностью или инженерными системами, её проверяют специалисты; косметикой такую проблему скрывать нельзя.

Полный ремонт стоит рассматривать только после проверки спроса и экономики. Покупатель, который планирует собственную перепланировку и отделку, может не оценить уже выполненные работы. Причину слабого спроса полезно искать также в цене, документах, характеристиках объекта и качестве объявления.

Учебный расчёт: какая прибавка к цене оправдает ремонт?

Возьмём вымышленный пример. Ожидаемая цена сделки без ремонта — 8 000 000 ₽, после выбранной подготовки — 8 600 000 ₽. Разница — 600 000 ₽. Это допущения для расчёта, без прогноза рынка.

РасходУчебное условиеСумма
МатериалыПо перечню и объёмам180 000 ₽
РаботыПо расчёту подрядчика170 000 ₽
Доставка и вывозПринято для примера25 000 ₽
Уборка и подготовка к показамПринято для примера15 000 ₽
Дополнительное содержание за время работПринято для примера30 000 ₽
РезервУсловный запас на отклонения40 000 ₽
ВсегоСумма шести строк460 000 ₽

Предварительная дополнительная выгода равна 600 000 − 460 000 = 140 000 ₽. В примере не учтены возможные различия налогов, комиссии, стоимости финансирования и прочих расходов сделки. Если они меняются между сценариями, добавьте разницу до решения.

Проверьте чувствительность: если прибавка к фактической цене составит только 400 000 ₽, результат будет отрицательным — минус 60 000 ₽ при тех же расходах. Такая проверка полезнее одного оптимистичного прогноза.

Резерв включён в плановый бюджет этого примера. Фактическая дополнительная выгода будет зависеть от реально понесённых расходов и итоговой цены сделки.

Установите предел бюджета и порядок изменений

До начала работ согласуйте перечень, исключения, срок и предельную сумму. Отдельно определите, что происходит при обнаружении скрытого дефекта или предложении заменить материал: кто считает изменение и кто принимает решение.

В 101 подготовьте проект и отдельные сметы этапов. Например, разделите подготовку стен, отделку и электромонтажные работы, если именно так организовано выполнение. Расчёт материалов и работ проверяйте по составу, без повторного включения одной строки в несколько этапов.

На экране — учебная смета в интерфейсе 101; она не воспроизводит финансовый пример выше. В своей смете сверяйте объёмы, единицы измерения, цену и правила статьи расходов. Смета хранит план и сама не подтверждает выполнение или оплату.

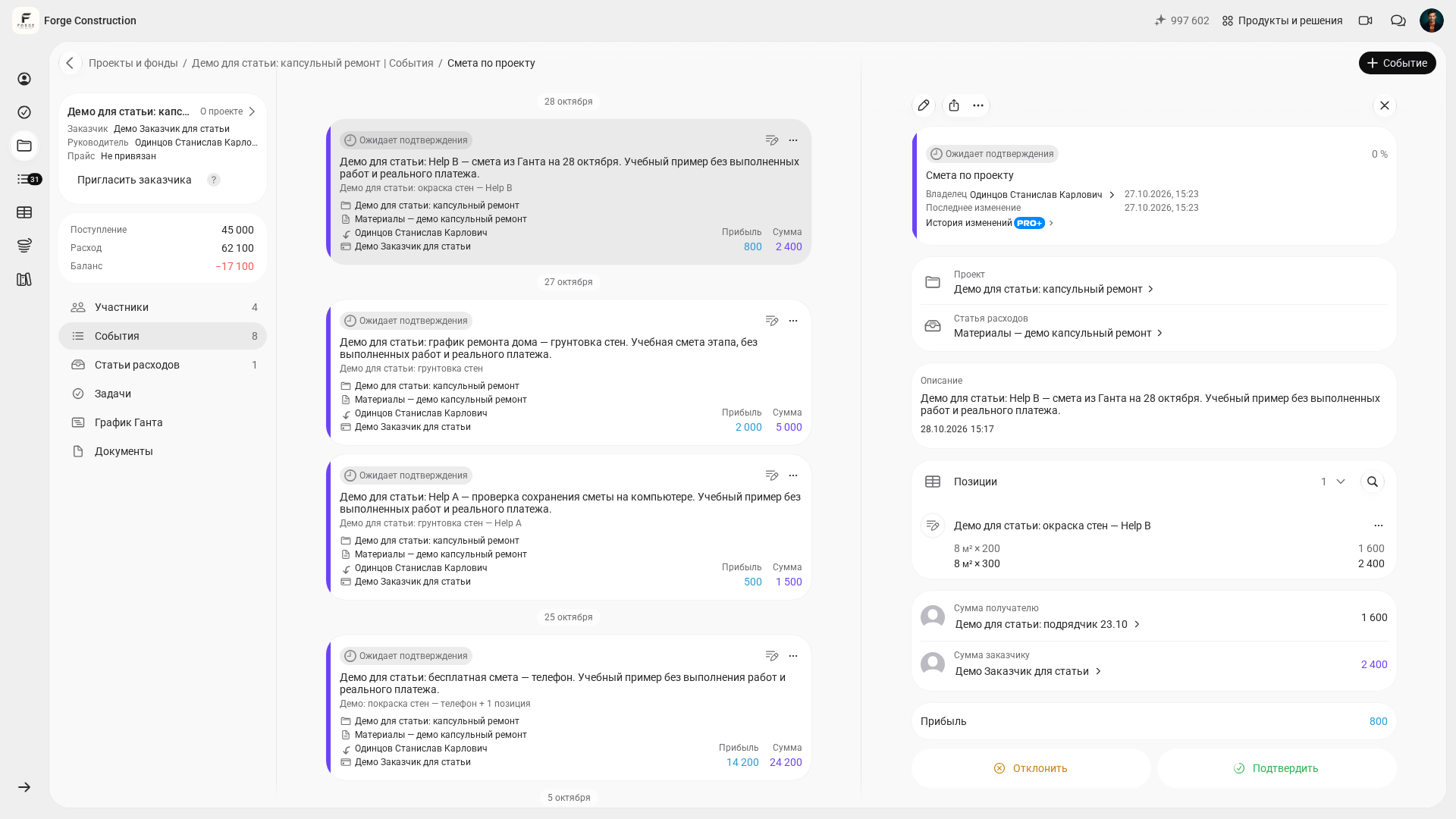

Учебная смета этапа в 101 с позициями и суммамиУчебная смета в 101: план этапа и его позиции. Суммы на экране относятся к демонстрационному объекту и не воспроизводят расчёт статьи. Сохранение не означает подтверждение, выполнение или оплату.

Для оформления расчёта используйте справку по созданию сметы.

Как контролировать ремонт, пока квартира готовится к продаже?

Для критических договорённостей создайте задачи: согласовать образец, проверить комплектность поставки, принять участок. В 101 можно назначить исполнителя, дату и проверяющего. При назначенной проверке заранее согласуйте критерии приёмки с проверяющим.

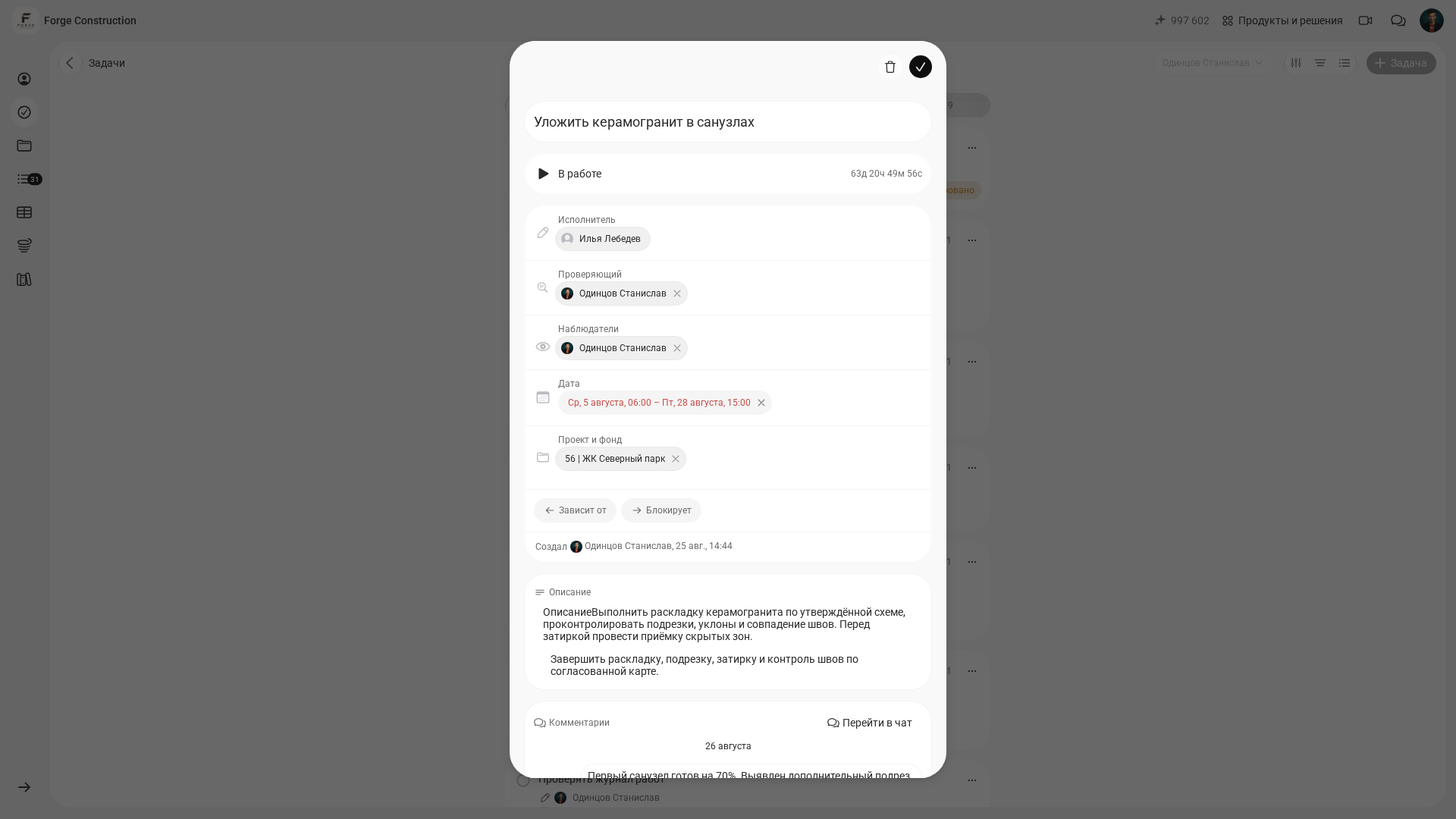

Карточка задачи в 101 с ответственным и сведениями о порученииУчебная задача «Уложить керамогранит в санузлах»: исполнитель, проверяющий, наблюдатели, период, проект и описание. Даты и таймер относятся к демонстрационным данным; кадр показывает устройство карточки и не подтверждает приёмку работы.

Выполненные работы и купленные материалы отражайте фактическими отчётами по проекту. Если этап запланирован сметой, используйте её позиции и укажите фактическое количество. Перевод денег добавляйте только при состоявшейся оплате, которая ещё не учтена.

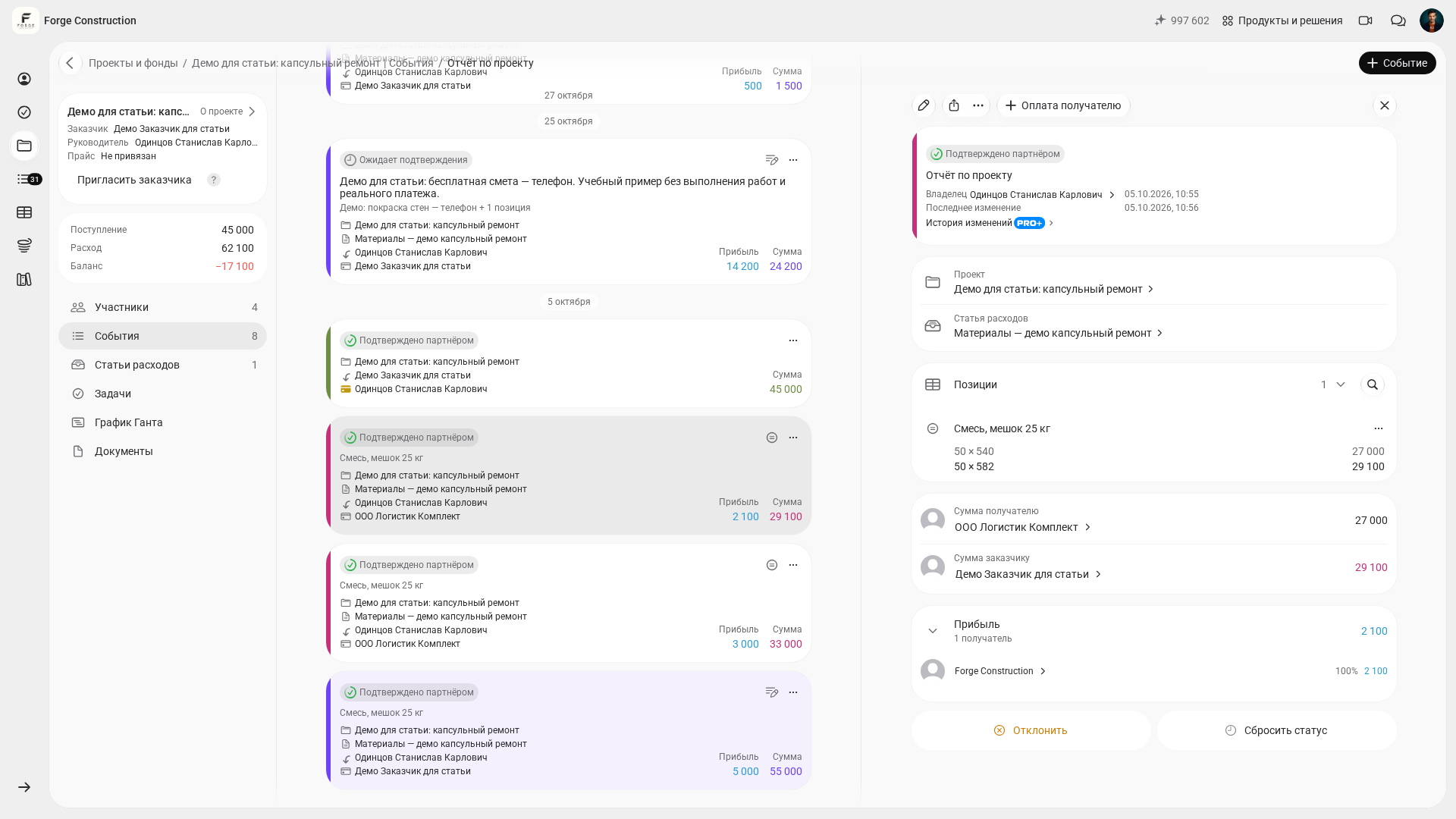

Отчёт по материалам в 101 с позицией, количеством, суммами и статусом подтвержденияКарточка отчёта по материалам учебного проекта 101: показаны позиция, количество, суммы получателю и заказчику, статус подтверждения. Это демонстрационные данные в интерфейсе владельца. Запись отчёта и передача денег учитываются отдельно.

Баланс проекта сопоставляйте с поступлениями и учтёнными расходами, а для решения о продаже отдельно ведите полную модель затрат собственника. 101 не определяет рыночную стоимость квартиры и не гарантирует окупаемость ремонта.

Подробности — в инструкциях о ходе выполнения задачи, об отчёте о работах и о балансе проекта.

Когда разумно сократить работы или отказаться от них?

Пересмотрите план, если дополнительная цена сделки не покрывает все дополнительные расходы с приемлемым запасом, отделка не нужна предполагаемому покупателю или срок работ делает сценарий менее выгодным. Оцените также минимальный вариант подготовки.

Перед необратимой закупкой повторите расчёт с актуальным предложением поставщика и подрядчика. Внесите согласованные изменения в план, сохраните причину решения и проверьте уже возникшие обязательства. Отмена задачи не отменяет заказ у поставщика и договорённость с исполнителем.

Начать можно с одной таблицы сценариев и расчёта одного этапа в 101. Решение о ремонте принимайте после сравнения вероятного результата с полными затратами и риском отклонения цены.
