Как выглядит идеальное управление подрядчиками?
Управление подрядчиками — это управление, в первую очередь, ожиданиями и рисками. По сути, компания отвечает на три вопроса: что делаем, когда сдаём, за какие деньги.
В стройке подрядчик вправе привлекать субподрядчиков, при этом ответственность перед заказчиком остаётся у генподрядчика. Значит, внутренняя система управления подрядчиками должна быть жёстче, чем коммуникация с заказчиком: внутри фиксируются сроки, качество, безопасность, отчётность, деньги.

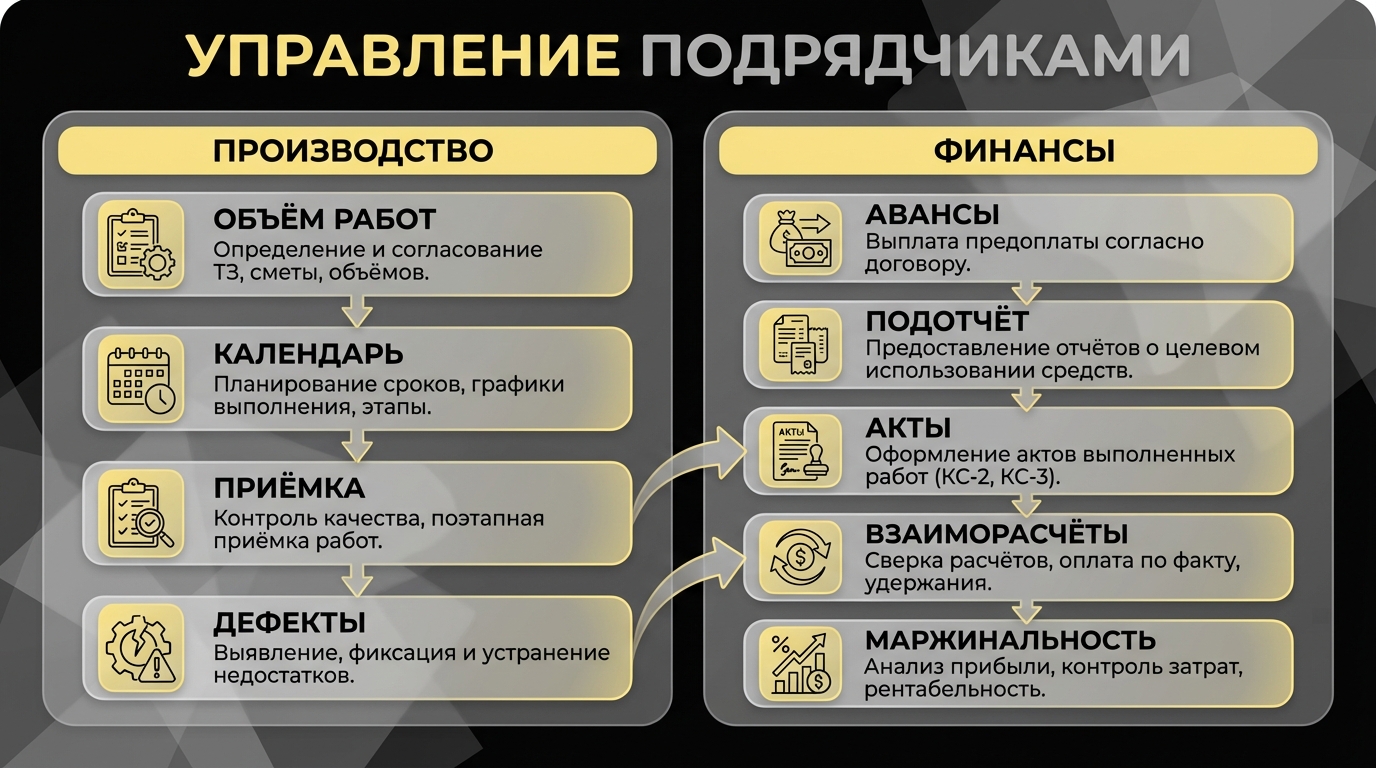

Удобно делить управление подрядчиками на две части. Первая — производственная: объём работ, календарь, приёмка, дефекты. Вторая — финансовая: авансы, подотчёт, акты, взаиморасчёты, маржинальность.
Ситуация из практики: на объект выходит плиточник. Прораб даёт аванс «на материалы и начало». Через неделю плитка лежит на 70%, чеков нет, объём спорный, заказчик недоволен швами, а плиточник уже на другом объекте. Проблема не в плиточнике. Проблема в том, что не было понятного этапа, критериев качества и правила, когда деньги становятся заработанными.
Как выбирать подрядчиков?
Сильная система управления подрядчиками начинается до первого выхода на объект. Точка входа — проверка адекватности и понятный «ввод в правила».
Подрядчику важно быстро понять три вещи: что считается результатом, как сдавать работу, как получать оплату. Компании важно другое: кто отвечает, чем подтверждается факт работ, как не остаться с переделками в одиночку.
| Что фиксируешь в первые дни работы? | Что предоставить? | Что это даёт? |
|---|---|---|
| Границы работ и зона ответственности | ТЗ, перечень работ, примыкания и стыки с другими бригадами | Меньше споров «это не моё» |
| Критерии качества и допуски | Чек-лист приёмки по виду работ | Переделки становятся управляемыми |
| График и точки контроля | Этапы с датами и правилами переноса | Сроки перестают быть обещаниями |
| Финансовая модель | Аванс, закрытие этапа, удержания, гарантийная часть | Деньги привязаны к факту выполнения работ |
Если подрядчик работает как самозанятый или небольшая команда, логика не меняется: в правилах входа остаются этапы, приёмка, отчётность и взаиморасчёты. Меняется только пакет документов и способ оплаты.
Как зафиксировать договорённости с подрядчиками?
Управление подрядчиками ломается там, где нет юридической основы. Договор нужен не ради «бумаги». Договор нужен, чтобы действия на объекте имели последствия: сроки, штрафы, порядок приёмки, порядок устранения недостатков.
Если компания делает ремонты, точка входа — договор подряда на ремонтно-отделочные работы. Для субподрядчиков — договор субподряда, где отдельно прописаны ответственность за сроки, качество, отчёты, правила работы с авансом. Полезно держать под рукой подборку по видам договоров и их логике: договор подряда на ремонт и договор субподряда.
Дальше — этапы. Этап в управлении подрядчиками — это минимальная единица результата, которую можно проверить. Без этапов появляется бесконечное «почти готово», которое не закрывается ни в сроках, ни в деньгах.
Для приёмки этапов нужны документы. В капитальном строительстве часто используют КС-2 и КС-3, в ремонтах — акт выполненных работ. Если работа идёт по КС-формам, стоит разложить их смысл по полкам и закрепить, когда и кто их готовит: разница между КС-2 и КС-3.
Ещё один практичный документ для приёмки — уведомление о готовности к сдаче работ. Оно дисциплинирует обе стороны: подрядчик официально сообщает о готовности, заказчик включает процедуру приёмки. Разбор с формулировками и логикой: уведомление о готовности к сдаче работ.
Операционный контроль подрядчиков
Управление подрядчиками на объекте держится на коротком цикле контроля. Если цикл длиннее недели, компания узнаёт о проблеме уже тогда, когда исправлять поздно или дорого.
Рабочий цикл выглядит так: план на неделю → ежедневная фиксация факта → приёмка этапов → корректировка плана. Коммуникации важны не меньше, чем план: если решения и согласования теряются, подрядчик делает «как понял», а потом начинается переделка. Для настройки правил общения пригодится материал управление коммуникациями проекта.
Контроль качества легче держать через заранее согласованный чек-лист. Для плитки это геометрия и швы, для электрики — схема, маркировка, фото скрытых работ, для стяжки — уровень и трещины. Чек-лист помогает разговаривать предметно: пункт выполнен или нет.
Если компания ведёт исполнительную документацию, дисциплина у подрядчиков растёт: им нужно подтверждать факт работ и материалов. Это снижает риск «сделали, потом вспомним, как». Отдельный разбор, что входит в исполнительную документацию и как её вести: ведение исполнительной документации.
- Шаг 1. Назначь ответственного за подрядчика на объекте. Один контакт, один канал согласований, одно решение по спорным вопросам.
- Шаг 2. Разбей работу подрядчика на этапы с измеримым результатом. Этапы привяжи к датам и условиям переноса.
- Шаг 3. Введи ежедневную фиксацию факта: фото, объём, что мешает, что нужно от снабжения.
- Шаг 4. Закрепи правило приёмки: кто проверяет, по какому чек-листу, как оформляется замечание, когда этап считается сданным.
- Шаг 5. Привяжи оплату к приёмке этапа и документу закрытия. Это и есть базовая механика управления подрядчиками.
Финансы: авансы, отчёты, расчёты, рентабельность
Даже сильный прораб теряет контроль, когда деньги живут отдельно от факта работ. В ремонтах это проявляется быстро: авансы уходят, чеки не сходятся, закупки смешиваются, подрядчики спорят по суммам, а руководитель видит итог уже после сдачи объекта.
В управлении подрядчиками полезно держать для каждого контрагента понятный баланс: сколько выдано авансом, что подтверждено, что висит без отчёта, что удержано до устранения замечаний. Такая логика заложена в Приложение 101: учёт подрядчиков и поставщиков, баланс по каждому, отчётность по этапам, фото и документы внутри проекта.
Когда финансовый контур работает, появляется ещё один уровень контроля — рентабельность по объекту и по виду работ. Это помогает решать неприятный вопрос заранее: этот подрядчик приносит прибыль или только создаёт оборот.
Отдельно стоит разобрать типовые ошибки расчётов: «деньги под отчёт без срока», «разные цены для разных мастеров», «оплата без закрытия объёма». Для системного подхода полезно пройтись по чек-листу и выстроить модель выплат: оплата работы подрядчика и расчёты с поставщиками.
Если хочется связать финансы с проектом глубже, пригодится разбор, как вести бюджет, план-факт и контроль денег внутри объекта: финансовое управление проектом в Приложении 101.
Для компаний с несколькими объектами в параллели становится полезным PRO+: он помогает работать с фондом компании и переносом прибыли между проектами, когда нужно держать кассовые разрывы под контролем.
Конфликты и замены: как работать в периоды неопределенности без хаоса?
Конфликты с подрядчиками редко начинаются с «срыва срока». Чаще сначала появляется мелкое: не вышел в день, не прислал фото, не закрыл объём, пообещал «завтра». Если это пропустить, компания приходит к точке, где остаётся два сценария: переделка за свой счёт или скандал на объекте.
Правильная реакция в системе управления подрядчиками выглядит так: фиксируешь замечание письменно (с фото), задаёшь срок устранения, уточняешь, что будет при нарушении. Дальше решение принимается по факту: подрядчик исправил или компания меняет исполнителя и считает убытки.
Если конфликт дошёл до разрыва, важно действовать процедурно: основания, уведомления, документы, фиксация объёмов на дату остановки. Разбор, когда и как подрядчик вправе расторгнуть договор в одностороннем порядке: расторжение договора подряда в одностороннем порядке.
Ещё один практичный принцип: чем лучше ведётся исполнительная документация и приёмка этапов, тем спокойнее замена подрядчика. Новый исполнитель быстрее понимает, что сделано, какие материалы использованы, где узкие места.
