Приёмка работ и услуг через Приложение 101

Как организовать приёмку работ и услуг через Приложение 101: события, замечания, акты и закрытие этапов без путаницы.

Обложка статьи: Приёмка работ и услуг через Приложение 101

Приёмка работ в ремонте и строительстве часто разваливается по одной причине: факт выполнения живёт в переписках, фото лежат в телефонах мастеров, деньги уходят авансами, документы вспоминают в конце. Когда начинается спор, сторонам приходится доказывать очевидное.

В Приложении 101 приёмка превращается в регулярную процедуру: подрядчик фиксирует события по объекту, прикладывает фото и видео, заказчик принимает или отклоняет с причиной, а дальше из этих фактов формируется акт выполненных работ или КС-2.

Ниже разберём, как выстроить приёмку работ и услуг через Приложение 101 так, чтобы этапы закрывались спокойно: с понятными сроками, замечаниями и документами.

Содержание:

Как проходит приемка в Приложении 101?

В 101 приёмка строится вокруг «событий» и документов проекта. Логика простая: сначала фиксируется факт (что сделано, когда сделано, чем подтверждается), потом этот факт принимает заказчик, потом на основе накопленных данных формируется акт.

Приёмка работ и услуг через Приложение 101: как зафиксировать объём, согласовать замечания и закрыть этап документами

Классическая ситуация: заказчик живёт в другом городе, на объект ездить некогда, отчёты летят в мессенджеры, а в конце месяца подрядчик присылает акт в PDF. В такой схеме трудно быстро найти замечание, трудно вспомнить, что закрывали неделю назад, трудно спорить по срокам. Приёмка через приложение снимает часть вопросов, потому что согласование становится частью процесса, а не финальной «бумажкой».

Приёмка в 101 работает, когда у сторон есть привычка фиксировать факты по ходу работ. Тогда акт собирается из реальности, а не из воспоминаний.

Отдельно важный момент для подрядчика: подтверждение событий заказчиком в приложении описывается как действие, которое может квалифицироваться как простая электронная подпись при наличии соглашения сторон. Это не заменяет подписанные акты, зато усиливает позицию, когда спор всё же случился. Подробный разбор есть в статье «Приёмка работ без акта: как подтверждение событий в Приложении 101 спасает в суде» и материале про электронную подпись и ПЭП.

События, отчёты, акты: что именно принимать?

Чтобы не смешивать всё в одну кучу, удобно разделять три уровня: приёмка факта, приёмка этапа, приёмка документа

Что принимается?Зачем нужно?Где помогает?
Событие (отчёт по выполненной работе с фото/видео и описанием)Фиксирует факт выполнения и позицию заказчика: принято или отклонено с причинойЗамечания по качеству, доказательства объёма, дисциплина по срокам
Акт выполненных работ / КС-2Закрывает этап документом и деньгами, формирует базу для учёта и расчётовРасчёты, бухгалтерия, юридическая чистота при завершении этапов
Пакет исполнительной документации (если нужен по объекту)Собирает подтверждения по скрытым работам и ключевым решениямСдача, комиссии, дальнейшая эксплуатация

Ещё один частый вопрос: как быть с услугами, где «пощупать результат» труднее. Тут схема та же. Дизайн-проект, авторский надзор, комплектация, логистика, выезд инженера, обследование, сметный расчёт — всё это закрывается событиями с файлами, пояснениями и датами. Дальше принимаешь события, после чего закрываешь этап актом услуг.

Картинка из практики: подрядчик выкладывает отчёт, прикладывает фото, событие смотрит руководитель проекта, затем заказчик принимает или отклоняет, указывая причину. Это и есть «узел» приёмки в 101.

alt="Экран подтверждения события заказчиком в Приложении 101" prompt="Скрин интерфейса мобильного приложения: карточка события с фотоотчётом и кнопками принять или отклонить, вид со стороны заказчика" />

Правила приёмки: что закрепить до начала работ?

Приёмка через приложение не начинается с телефона. Она начинается с правил. Если правила не проговорены, заказчик принимает «когда будет время», подрядчик ждёт, деньги зависают, напряжение растёт.

Минимальный набор, который стоит закрепить в договоре подряда или приложении к нему:

  • по каким этапам закрываются работы и услуги (логика этапов и состав работ);
  • как часто подрядчик выкладывает события и отчёты;
  • в какой срок заказчик должен принять событие или дать мотивированный отказ;
  • как оформляются замечания: отклонение события с причиной, сроки устранения, повторная приёмка;
  • как формируются и передаются акты (акт выполненных работ или КС-2) и что считается подписанием/согласованием.

Если нужен ориентир по структуре договора и рискам, можно начать с материала про подтверждение событий и защиту в споре и статьи про договор подряда на ремонт и отделочные работы.

Приложение ускоряет приёмку, когда у приёмки есть срок. Срок появляется в договоре и в привычке отвечать на события.

Пара слов о «электронности». Если рассчитываешь использовать подтверждения событий как сильное доказательство, заранее проверь, что у сторон есть соглашение об использовании простой электронной подписи и понятный регламент действий в приложении. В 101 эта тема разобрана отдельно: что такое электронная подпись и как работает ПЭП.

Сценарий приёмки работ или услуг в приложении

Дальше — практический сценарий. Он подходит и для работ (черновые, чистовые, инженерка), и для услуг (надзор, комплектация), если результат можно описать и приложить подтверждения.

  1. Создай проект и заведи смету/перечень работ, чтобы события цеплялись к понятной структуре этапов. Если сметы в приложении ещё нет, можно начать с базовых принципов из статьи про управленческий учёт в Приложении 101: деньги и этапы должны жить в одном месте.
  2. Назначь роли. Мастер фиксирует факт (событие), руководитель проекта проверяет, заказчик принимает. Такая цепочка снижает число «случайных» событий.
  3. По окончании конкретной работы или пакета работ создай событие: что сделано, по какому участку, какой объём, какие материалы, что проверить.
  4. Приложи подтверждения: фото, видео, при необходимости документы или схемы. Для скрытых работ это критично.

  5. Отправь событие на приёмку. Заказчик принимает или отклоняет с причиной. Если отклоняет, причина остаётся в истории, дальше легче вести диалог предметно.
  6. Устрани замечания и выложи повторное событие (или допсобытие), после чего снова отправь на приёмку.
  7. Когда этап собран из принятых событий, сформируй акт выполненных работ или КС-2 по этапу и передай на подписание в рамках ваших правил.

На стороне заказчика этот сценарий воспринимается спокойно, когда он видит две вещи: баланс по проекту и связь «деньги → события → результат». Поэтому полезно держать под рукой материал как заказчику контролировать подрядчика через Приложение 101 и заранее объяснить, что приёмка в приложении экономит время на поездках и сверках.

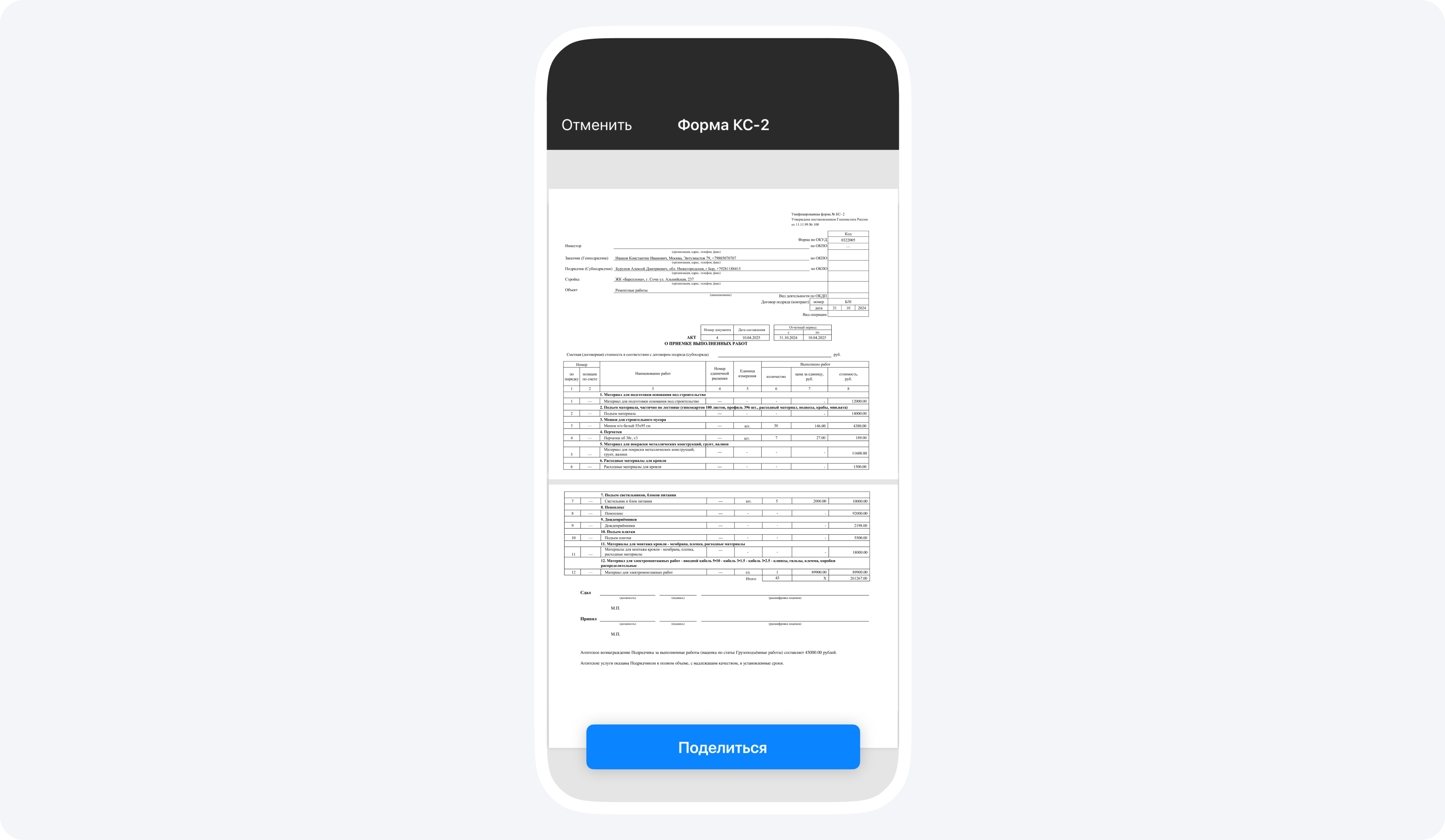

КС-2 и акт выполненных работ: как собрать документ в приложении?

В стройке и ремонтах документы часто путают: где нужен акт услуг, где КС-2, когда всплывает КС-3. Логику можно упростить: КС-2 фиксирует объёмы и перечень выполненного, КС-3 чаще используют как справку о стоимости, которая строится на данных КС-2. В 101 основной упор сделан на КС-2 и акт выполненных работ, потому что именно они закрывают приёмку по сути. Разбор разницы — в статье «В чём разница между КС-2 и КС-3».

Если ты ведёшь события и работы по проекту аккуратно, документ собирается быстрее: в акты подтягиваются работы, единицы измерения и суммы по проекту. В блоге есть отдельный материал про это: «Формирование КС-2 в Приложении 101: автоматизация подписания актов».

КС-2 часто воспринимают как «формальность для бухгалтерии». На практике это твой способ закончить этап без двусмысленностей. Если хочется освежить базу по КС-2, пригодится статья про форму КС-2 и образец заполнения.

Приёмка работ и услуг через Приложение 101: как зафиксировать объём, согласовать замечания и закрыть этап документами
События в приложении усиливают доказательную базу. Подписанные акты закрывают вопрос по оплате и выручке. Лучше держать оба слоя в порядке.

Если объект крупнее «квартиры на 60 квадратов» и нужна исполнительная документация, принцип тот же: заполняй по мере выполнения и прикладывай факты. Начать можно с текста «Ведение исполнительной документации в строительстве и ремонте».

Типовые ошибки при приёмке через приложение

Приёмка через Приложение 101 даёт структуру, потом люди делают привычные ошибки — просто в новом интерфейсе. Вот что чаще всего ломает процесс.

  • События без смысла: «сделали санузел» без уточнения, что именно закрыто и что проверять. Такое событие трудно принять, потому что непонятен критерий приёмки.
  • Фото «для галочки»: один кадр после уборки вместо серии «до/в процессе/после» по ключевым узлам.
  • Замечания в мессенджере: событие принято, затем заказчик пишет «там криво». Дальше начинается спор, что именно приняли. Замечание должно жить в отклонении события с причиной.
  • Нет срока ответа: заказчик молчит, подрядчик ждёт, следующий этап уже начался. Срок нужен в договоре.
  • Акты «в конце проекта»: когда копится три месяца работ, возрастает шанс ошибки в объёмах и суммах, плюс у сторон накапливается усталость.

Хороший маркер того, что процесс выстроен: заказчик открывает приложение и за несколько минут понимает, что закрыто, что на проверке, где замечания, какой баланс по этапу. Это та же идея, что в материале про контроль подрядчика для заказчиков, только применённая к приёмке.

Когда пригодится PRO+?

Приёмка — это часть управленческого учёта. Пока этап не принят, деньги по этапу висят в воздухе: в работе, в авансах, в обещаниях. Поэтому связка «приёмка → документы → цифры по проекту» становится сильнее, когда ты видишь аналитику по объектам и компании.

В PRO+ упор сделан на расширенные отчёты и контроль показателей, чтобы было видно маржу, динамику поступлений и расходов, экономику по проектам. Если хочется понять, как это ложится на ежедневную работу, начни со статьи про управленческий учёт в Приложении 101.

И последнее. Приёмка через приложение не требует «идеальной дисциплины» с первого дня. Достаточно выбрать один объект, договориться о сроках ответа на события, вести фото и описания по ключевым работам, регулярно закрывать этапы документами. Через месяц у команды появится новая норма: сначала фиксируем факт, потом принимаем, потом двигаемся дальше.
